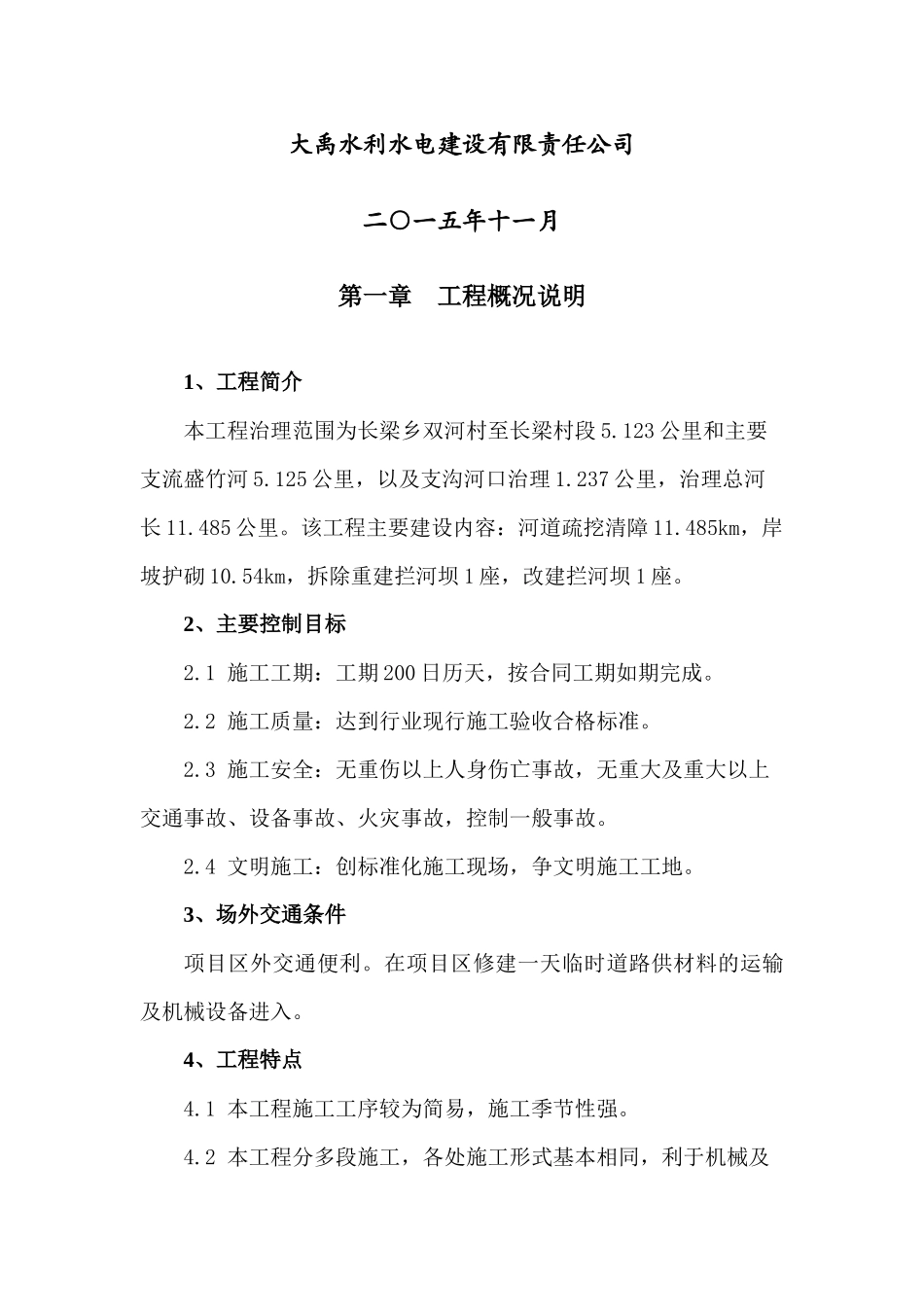

建始县榨茨河治理工程(第三标段)施工组织设计大禹水利水电建设有限责任公司二○一五年十一月第一章 工程概况说明1、工程简介本工程治理范围为长梁乡双河村至长梁村段 5
123 公里和主要支流盛竹河 5
125 公里,以及支沟河口治理 1
237 公里,治理总河长 11
485 公里
该工程主要建设内容:河道疏挖清障 11
485km,岸坡护砌 10
54km,拆除重建拦河坝 1 座,改建拦河坝 1 座
2、主要控制目标2
1 施工工期:工期 200 日历天,按合同工期如期完成
2 施工质量:达到行业现行施工验收合格标准
3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故
4 文明施工:创标准化施工现场,争文明施工工地
3、场外交通条件项目区外交通便利
在项目区修建一天临时道路供材料的运输及机械设备进入
4、工程特点4
1 本工程施工工序较为简易,施工季节性强

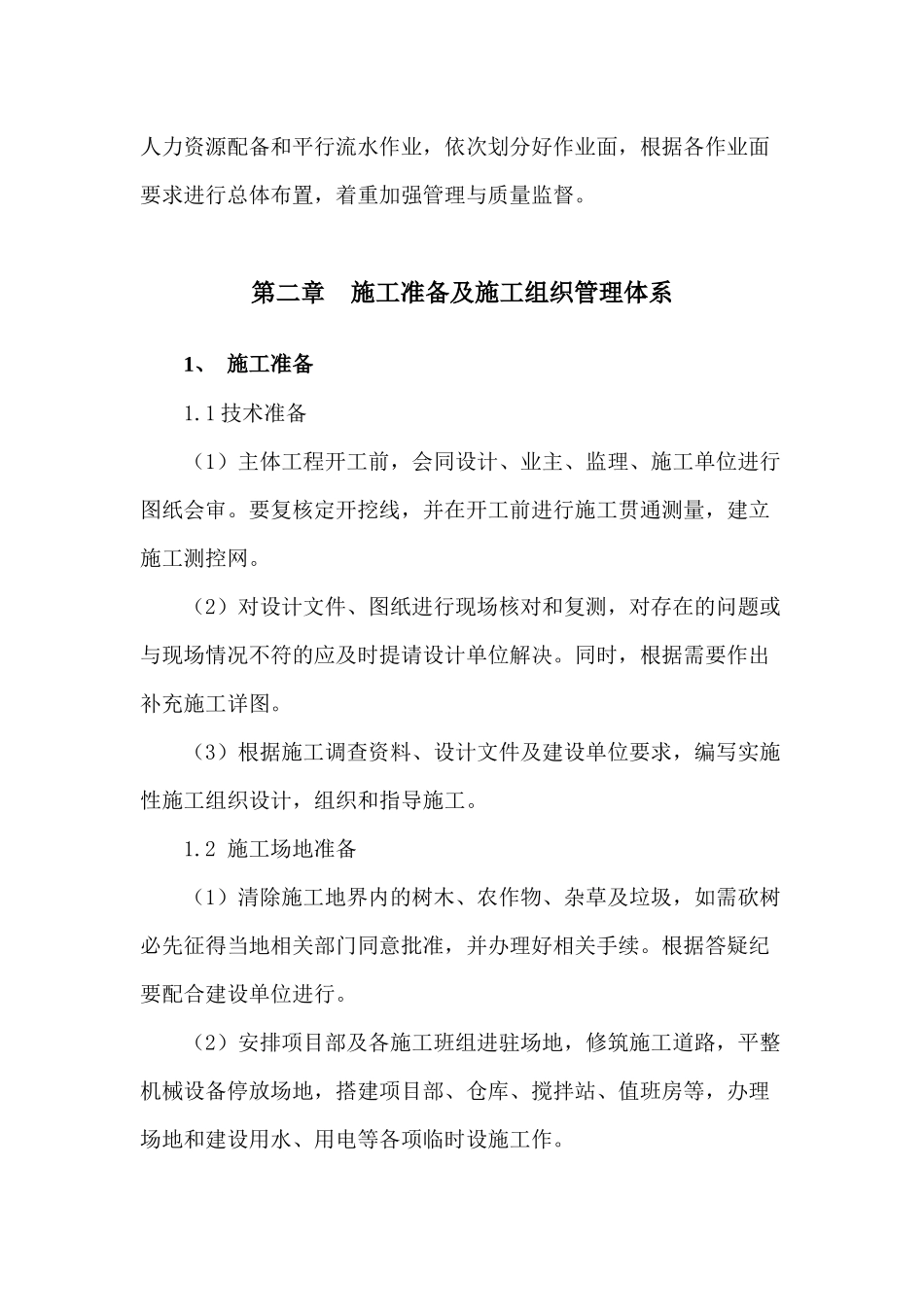

2 本工程分多段施工,各处施工形式基本相同,利于机械及人力资源配备和平行流水作业,依次划分好作业面,根据各作业面要求进行总体布置,着重加强管理与质量监督
第二章 施工准备及施工组织管理体系1、 施工准备1
1 技术准备(1)主体工程开工前,会同设计、业主、监理、施工单位进行图纸会审
要复核定开挖线,并在开工前进行施工贯通测量,建立施工测控网
(2)对设计文件、图纸进行现场核对和复测,对存在的问题或与现场情况不符的应及时提请设计单位解决
同时,根据需要作出补充施工详图
(3)根据施工调查资料、设计文件及建设单位要求,编写实施性施工组织设计,组织和指导施工
2 施工场地准备(1)清除施工地界内的树木、农作物、杂草及垃圾,如需砍树必先征得当地相关部门同意批准,并办理好相关手续
根据答疑纪要配合建设单位进行
(2)安排项目部及各施工班组进驻场地,修筑施工道路,平整机
