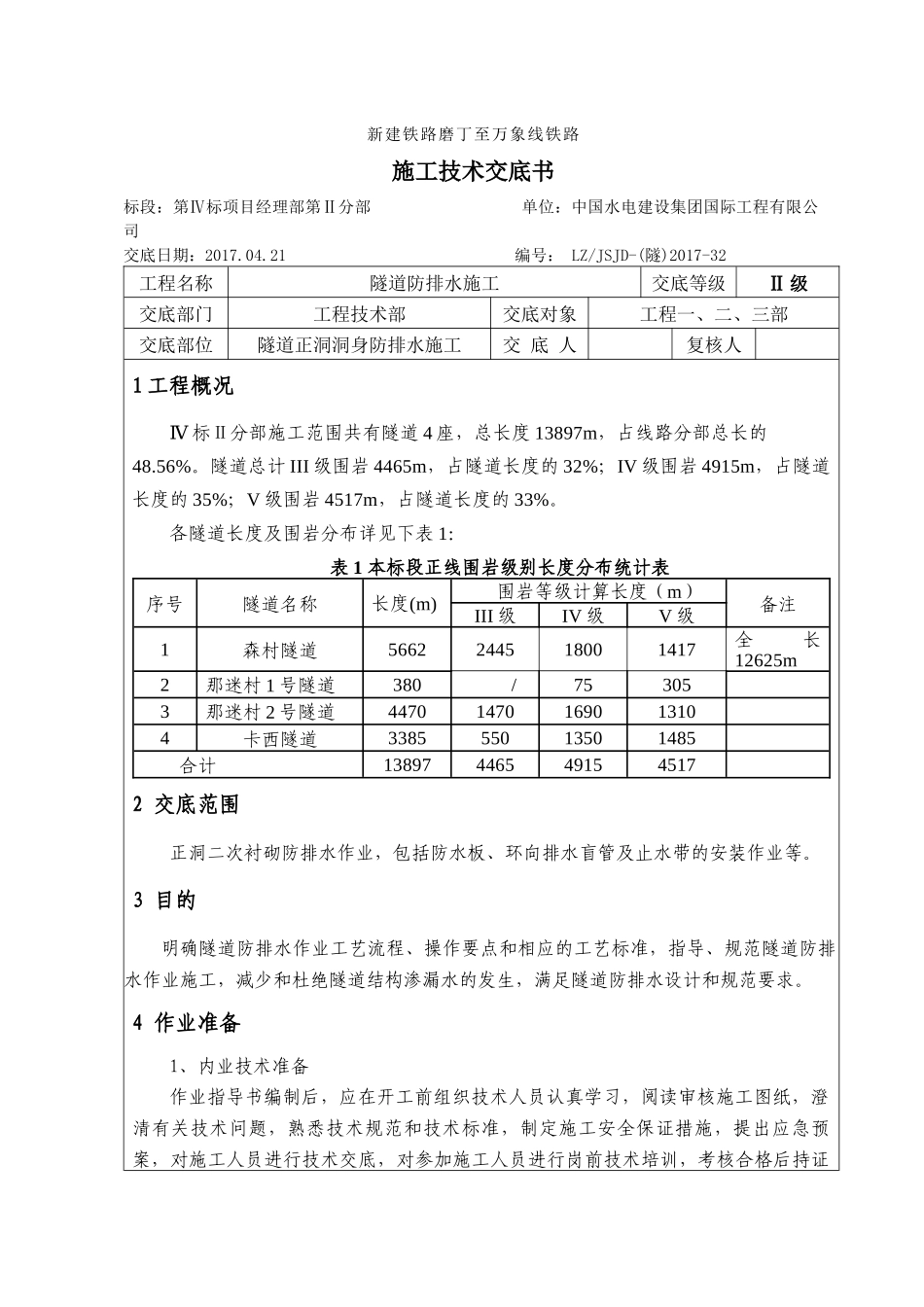

新建铁路磨丁至万象线铁路施工技术交底书标段:第Ⅳ标项目经理部第Ⅱ分部 单位:中国水电建设集团国际工程有限公司 交底日期:2017
21 编号: LZ/JSJD-(隧)2017-32工程名称隧道防排水施工交底等级Ⅱ 级交底部门工程技术部交底对象工程一、二、三部交底部位隧道正洞洞身防排水施工交 底 人复核人1 工程概况Ⅳ 标Ⅱ分部施工范围共有隧道 4 座,总长度 13897m,占线路分部总长的48
隧道总计 III 级围岩 4465m,占隧道长度的 32%;IV 级围岩 4915m,占隧道长度的 35%;V 级围岩 4517m,占隧道长度的 33%
各隧道长度及围岩分布详见下表 1:表 1 本标段正线围岩级别长度分布统计表序号隧道名称长度(m)围岩等级计算长度(m)备注III 级IV 级V 级1森村隧道5662244518001417全长12625m2那迷村 1 号隧道380/753053那迷村 2 号隧道44701470169013104卡西隧道338555013501485合计138974465491545172 交底范围正洞二次衬砌防排水作业,包括防水板、环向排水盲管及止水带的安装作业等

3 目的明确隧道防排水作业工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水作业施工,减少和杜绝隧道结构渗漏水的发生,满足隧道防排水设计和规范要求

4 作业准备1、内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习,阅读审核施工图纸,澄清有关技术问题,熟悉技术规范和技术标准,制定施工安全保证措施,提出应急预案,对施工人员进行技术交底,对参加施工人员进行岗前技术培训,考核合格后持证上岗
2、外业技术准备⑴ 施工前收集所涉及的各种外部数据
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
⑵ 检查、检验缓冲层材料及防水板质量,防水板耐刺
