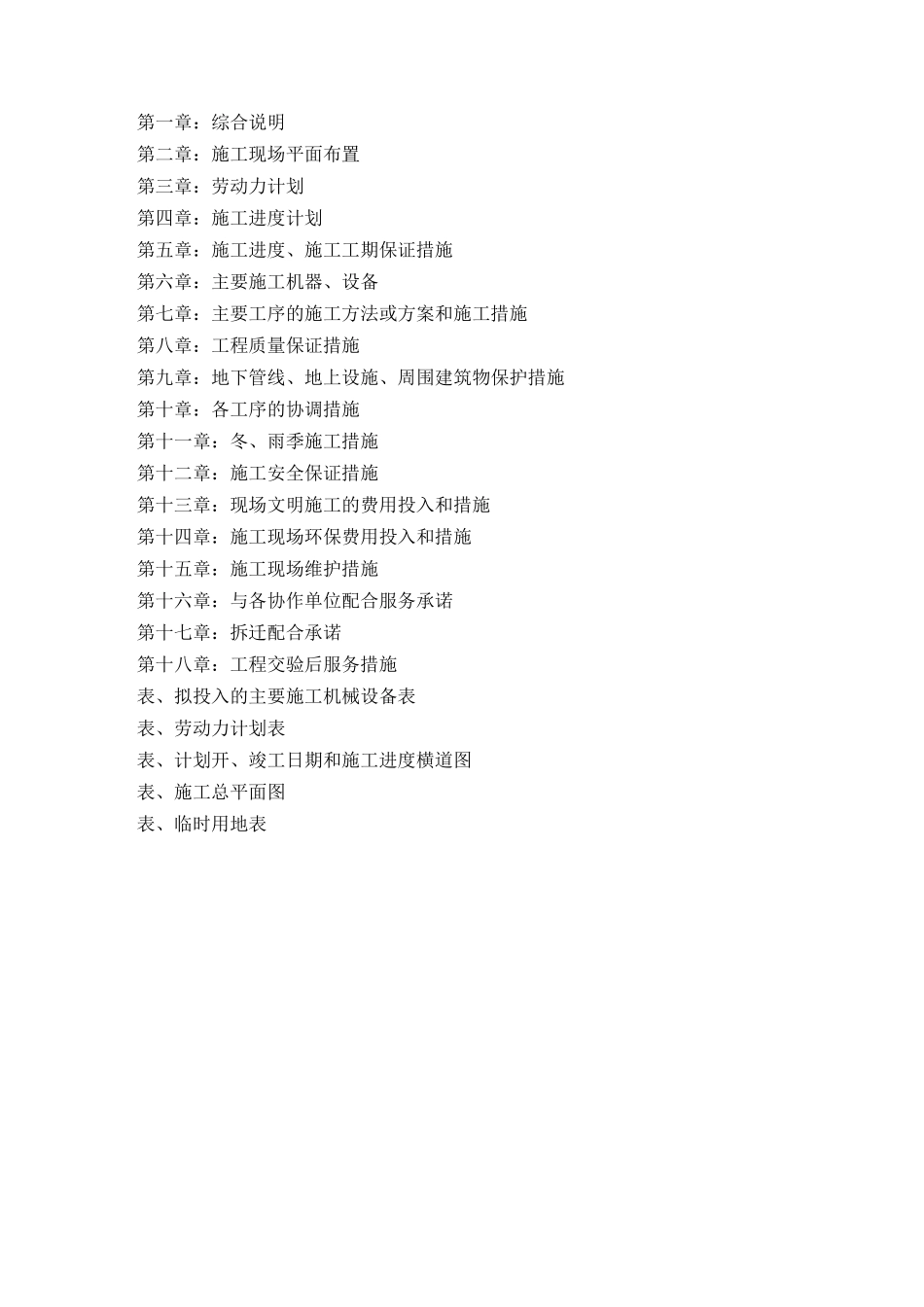

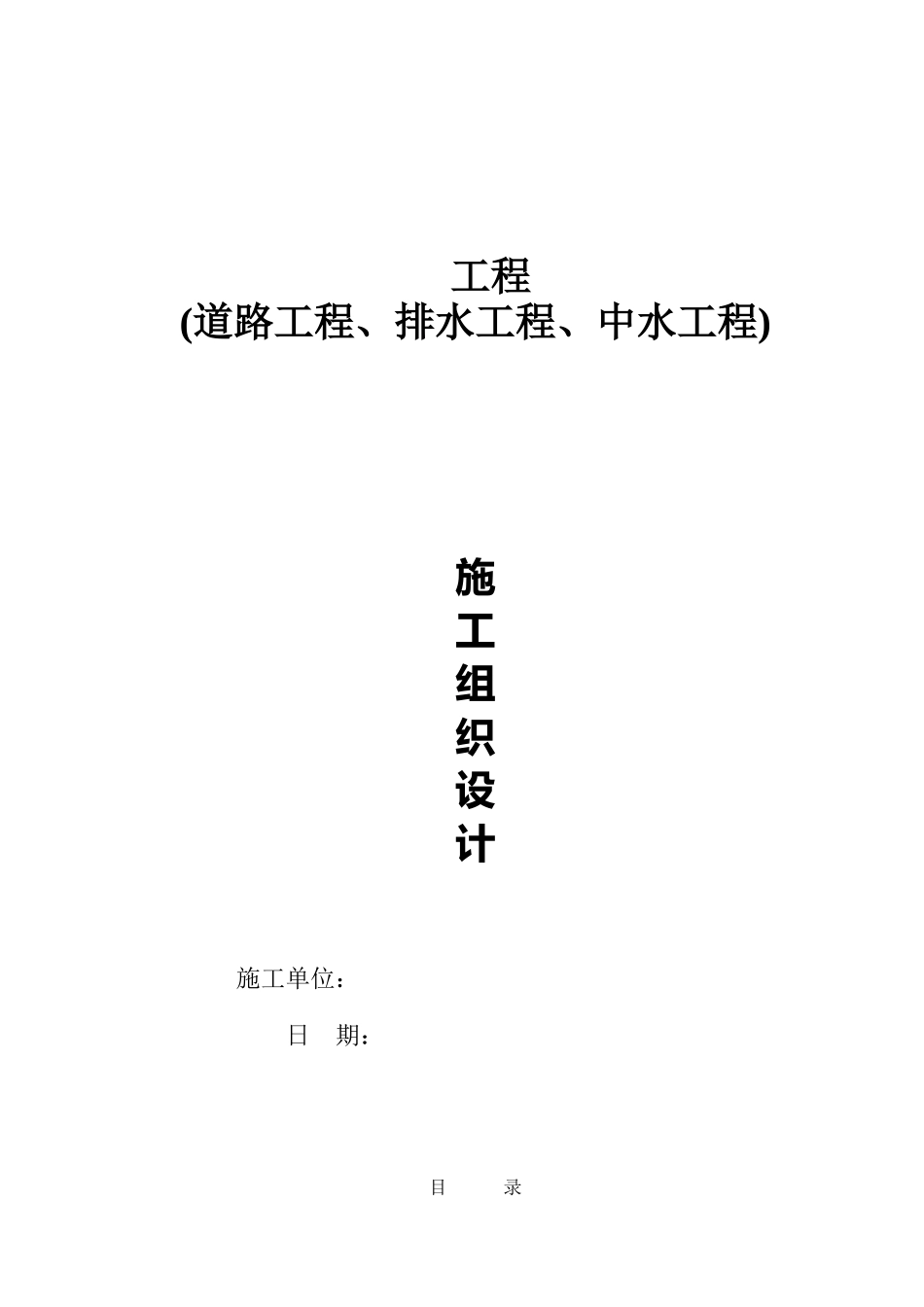

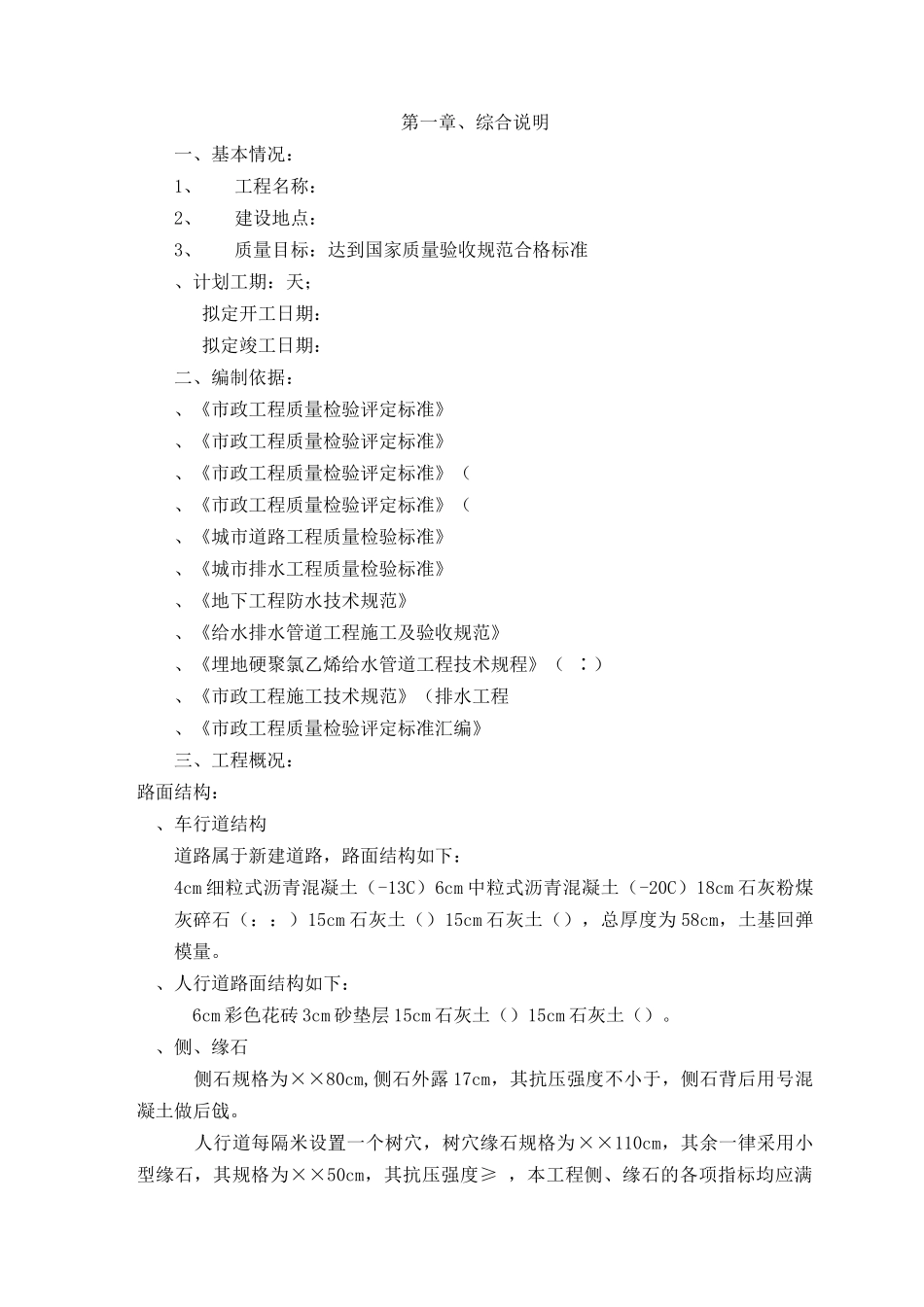

工程(道路工程、排水工程、中水工程)施工组织设计 施工单位: 日 期: 目 录第一章:综合说明第二章:施工现场平面布置第三章:劳动力计划第四章:施工进度计划第五章:施工进度、施工工期保证措施第六章:主要施工机器、设备第七章:主要工序的施工方法或方案和施工措施第八章:工程质量保证措施第九章:地下管线、地上设施、周围建筑物保护措施第十章:各工序的协调措施第十一章:冬、雨季施工措施第十二章:施工安全保证措施第十三章:现场文明施工的费用投入和措施第十四章:施工现场环保费用投入和措施第十五章:施工现场维护措施第十六章:与各协作单位配合服务承诺第十七章:拆迁配合承诺第十八章:工程交验后服务措施表、拟投入的主要施工机械设备表表、劳动力计划表表、计划开、竣工日期和施工进度横道图表、施工总平面图表、临时用地表第一章、综合说明一、基本情况: 1、工程名称:2、建设地点:3、质量目标:达到国家质量验收规范合格标准、计划工期:天;拟定开工日期: 拟定竣工日期: 二、编制依据:、《市政工程质量检验评定标准》、《市政工程质量检验评定标准》、《市政工程质量检验评定标准》(、《市政工程质量检验评定标准》(、《城市道路工程质量检验标准》、《城市排水工程质量检验标准》、《地下工程防水技术规范》、《给水排水管道工程施工及验收规范》、《埋地硬聚氯乙烯给水管道工程技术规程》( ∶)、《市政工程施工技术规范》(排水工程、《市政工程质量检验评定标准汇编》三、工程概况:路面结构:、车行道结构道路属于新建道路,路面结构如下:4cm 细粒式沥青混凝土(-13C)6cm 中粒式沥青混凝土(-20C)18cm 石灰粉煤灰碎石(::)15cm 石灰土()15cm 石灰土(),总厚度为 58cm,土基回弹模量。、人行道路面结构如下: 6cm 彩色花砖 3cm 砂垫层 15cm 石灰土()15cm 石灰土()。、侧、缘石 侧石规格为××80cm,侧石外露 17cm,其抗压强度不小于,侧石背后用号混凝土做后戗。 人行道每隔米设置一个树穴,树穴缘石规格为××110cm,其余一律采用小型缘石,其规格为××50cm,其抗压强度≥ ,本工程侧、缘石的各项指标均应满足设计要求,以确保施工质量。四、主要技术标准:、等级:城市次支路;、荷载标准:-;、设计车速: ;、设计年限:年;、路面横坡:车行道,人行道;五、工程特点、本工程涉及部分高、低压电杆、通讯电杆和一个变压器的拆迁,拆迁任务重,是影响施工进度的...
