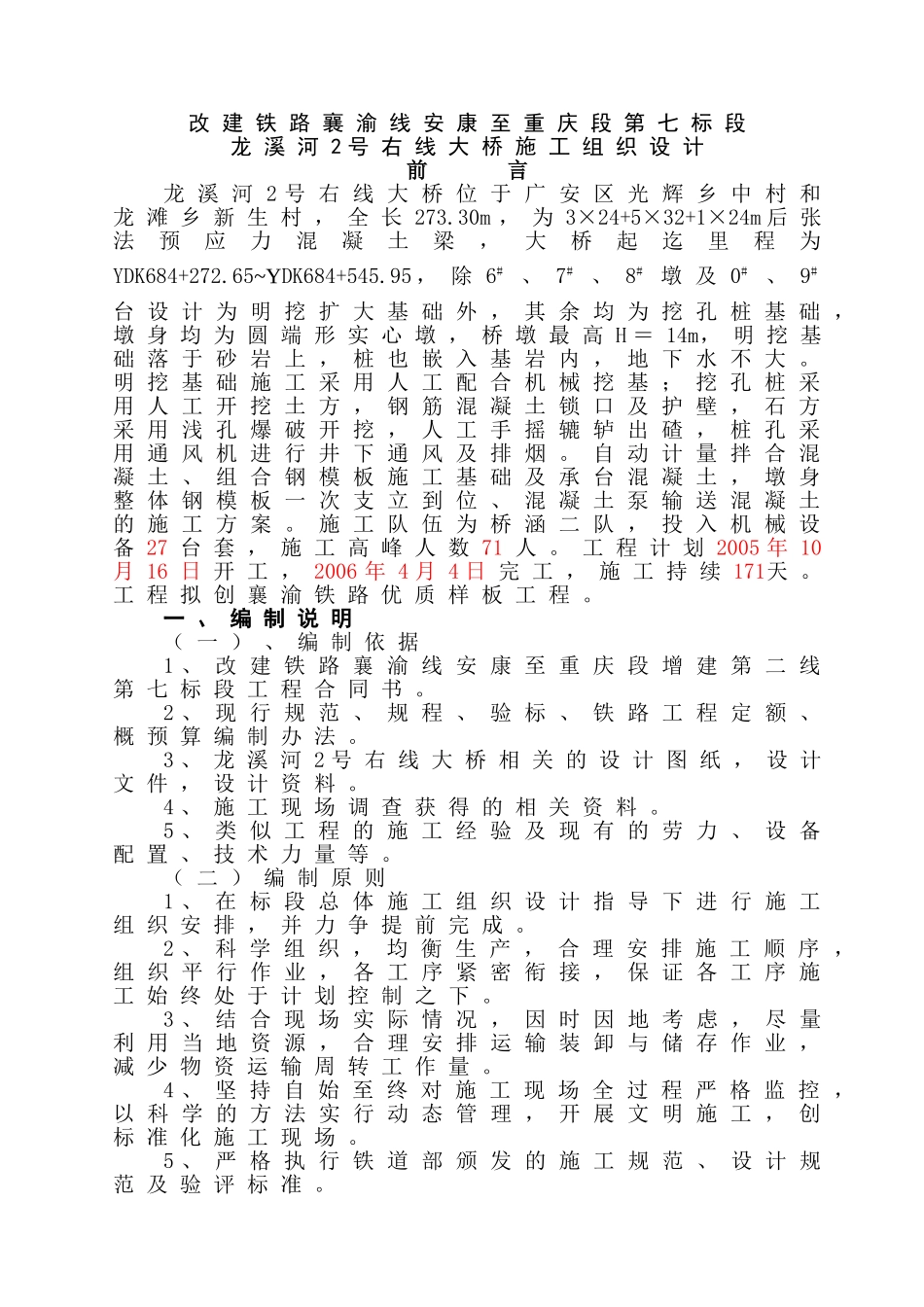

改 建 铁 路 襄 渝 线 安 康 至 重 庆 段 第 七 标 段龙 溪 河 2 号 右 线 大 桥 施 工 组 织 设 计前 言龙 溪 河 2 号 右 线 大 桥 位 于 广 安 区 光 辉 乡 中 村 和龙 滩 乡 新 生 村 , 全 长 273

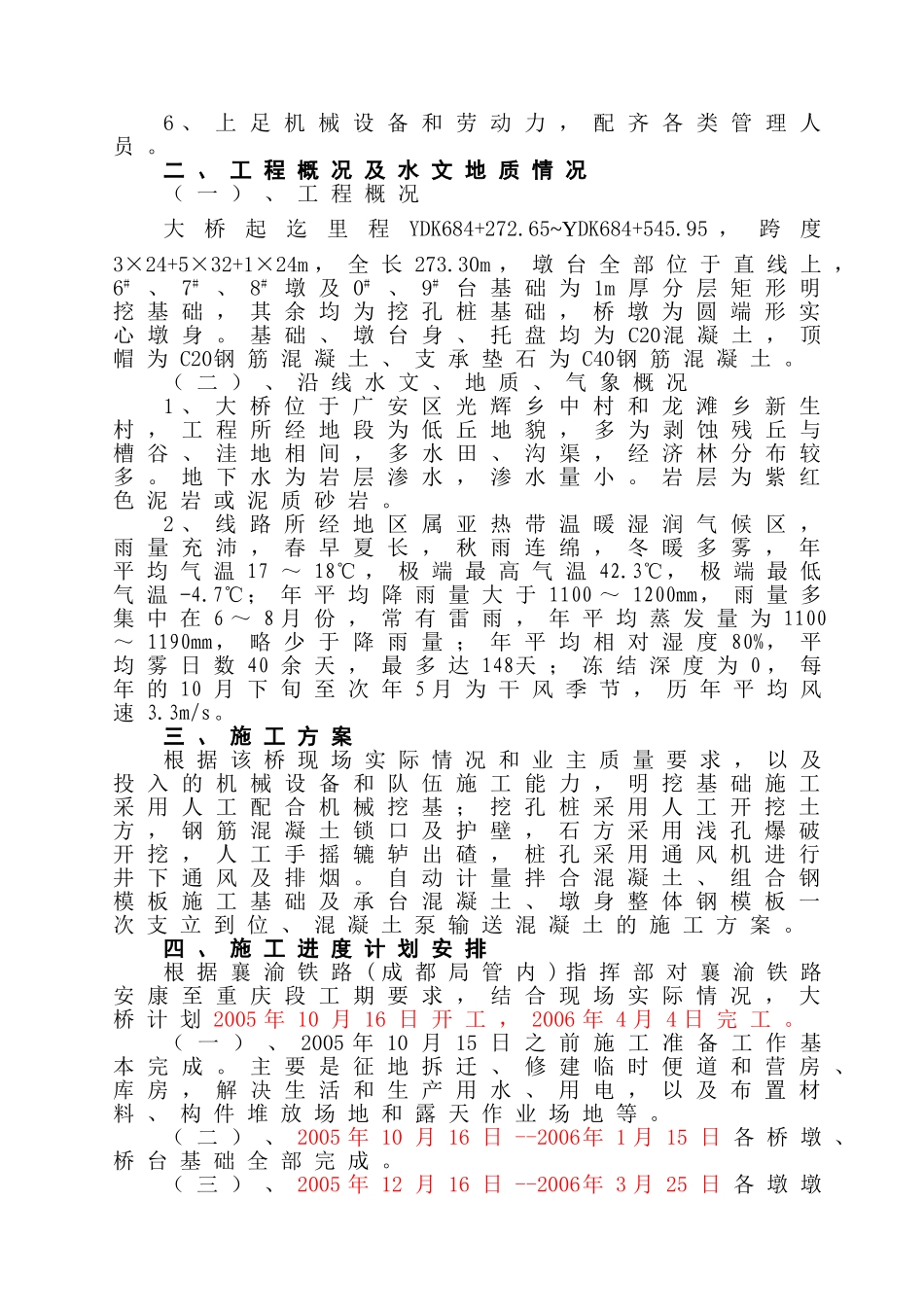

30m , 为 3×24+5×32+1×24m 后 张法预应力混凝土梁,大桥起迄里程为YDK684+272
65~YDK684+545
95 , 除 6#、 7#、 8#墩 及 0#、 9#台 设 计 为 明 挖 扩 大 基 础 外 , 其 余 均 为 挖 孔 桩 基 础 ,墩 身 均 为 圆 端 形 实 心 墩 , 桥 墩 最 高 H = 14m, 明 挖 基础 落 于 砂 岩 上 , 桩 也 嵌 入 基 岩 内 , 地 下 水 不 大

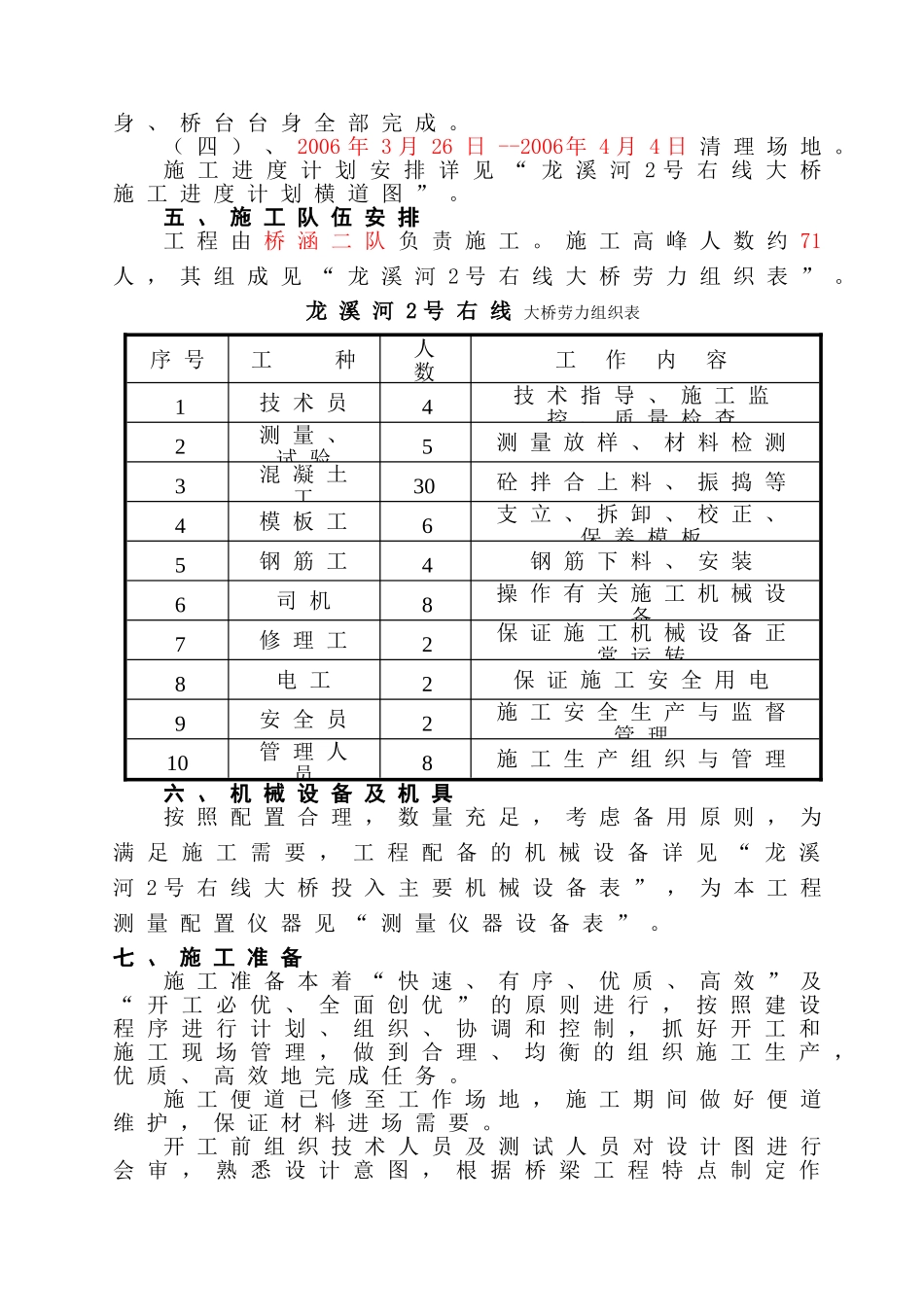

明 挖 基 础 施 工 采 用 人 工 配 合 机 械 挖 基 ; 挖 孔 桩 采用 人 工 开 挖 土 方 , 钢 筋 混 凝 土 锁 口 及 护 壁 , 石 方采 用 浅 孔 爆 破 开 挖 , 人 工 手 摇 辘 轳 出 碴 , 桩 孔 采用 通 风 机 进 行 井 下 通 风 及 排 烟
自 动 计 量 拌 合 混凝 土 、 组 合 钢 模 板 施 工 基 础 及 承 台 混 凝 土 , 墩 身整 体 钢 模 板 一 次 支 立 到 位 、 混 凝 土 泵 输 送 混 凝 土的 施 工 方 案
施 工 队 伍 为 桥 涵 二 队 , 投 入 机 械 设备 27 台 套 , 施 工 高 峰 人 数 71 人
工 程 计 划 2005 年 10月 16 日 开 工 , 2006 年 4 月 4 日 完 工 , 施 工 持 续 171天
工 程 拟 创 襄 渝 铁 路 优 质 样 板 工 程
一 、 编 制 说 明( 一 ) 、 编 制 依 据1 、 改 建 铁 路 襄
