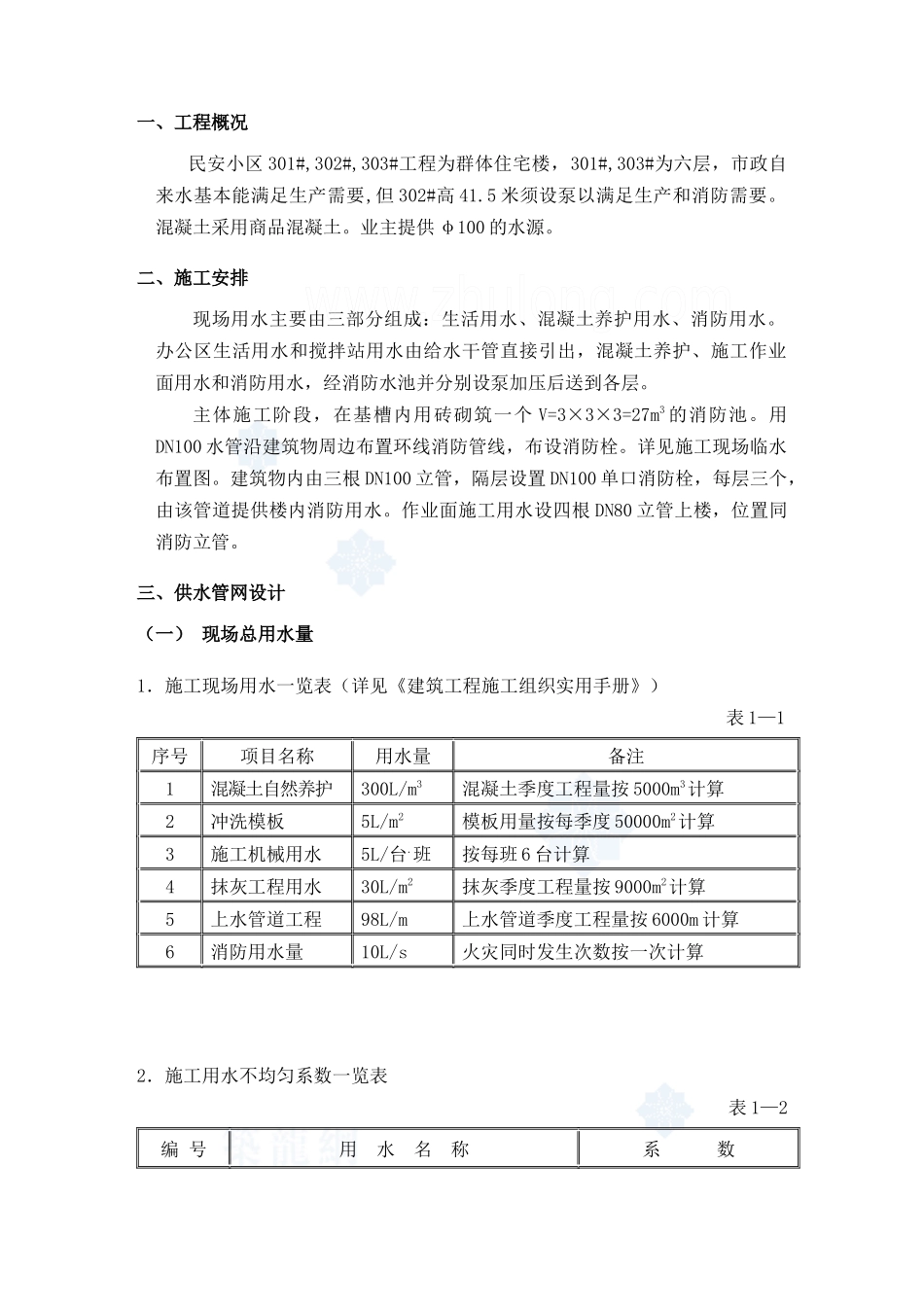

某小区工地临时用水方案目 录一、工程概况........................................................1二、施工安排........................................................1三、供水管网设计....................................................1(一) 现场总用水量.............................................1(二)确定临时给水系统..........................................3四、施工现场排水系统................................................5五、附图:临水平面布置图一、工程概况民安小区 301#,302#,303#工程为群体住宅楼,301#,303#为六层,市政自来水基本能满足生产需要,但 302#高 41.5 米须设泵以满足生产和消防需要。混凝土采用商品混凝土。业主提供 φ100 的水源。二、施工安排现场用水主要由三部分组成:生活用水、混凝土养护用水、消防用水。办公区生活用水和搅拌站用水由给水干管直接引出,混凝土养护、施工作业面用水和消防用水,经消防水池并分别设泵加压后送到各层。主体施工阶段,在基槽内用砖砌筑一个 V=3×3×3=27m3 的消防池。用DN100 水管沿建筑物周边布置环线消防管线,布设消防栓。详见施工现场临水布置图。建筑物内由三根 DN100 立管,隔层设置 DN100 单口消防栓,每层三个,由该管道提供楼内消防用水。作业面施工用水设四根 DN80 立管上楼,位置同消防立管。三、供水管网设计(一) 现场总用水量1.施工现场用水一览表(详见《建筑工程施工组织实用手册》) 表 1—1序号项目名称用水量备注1混凝土自然养护300L/m3混凝土季度工程量按 5000m3计算2冲洗模板5L/m2模板用量按每季度 50000m2计算3施工机械用水5L/台.班按每班 6 台计算4抹灰工程用水30L/m2抹灰季度工程量按 9000m2计算5上水管道工程98L/m上水管道季度工程量按 6000m 计算6消防用水量10L/s火灾同时发生次数按一次计算2.施工用水不均匀系数一览表表 1—2编 号用 水 名 称系 数K1现场施工用水1.50K2施工机械、运输机械2.00K3施工现场生活用水1.30—1.503. 生产用水q1=K1×(K2/8×3600)Σ(Q1×N1/T1×b)K1——未预见施工用水系数(1.05~1.15)本式取 1.10q1——年(季)度工程量,本式按季度计算N1——施工用水定额,见表 1—1T1——年(季)度有效工作日b ——每天工作班数,本工程若无特殊注明,均按 16 小时施工考虑K2——用水不均衡系数,见表 1—2(1)对混凝土搅拌及自然养护,有效工作日考...
