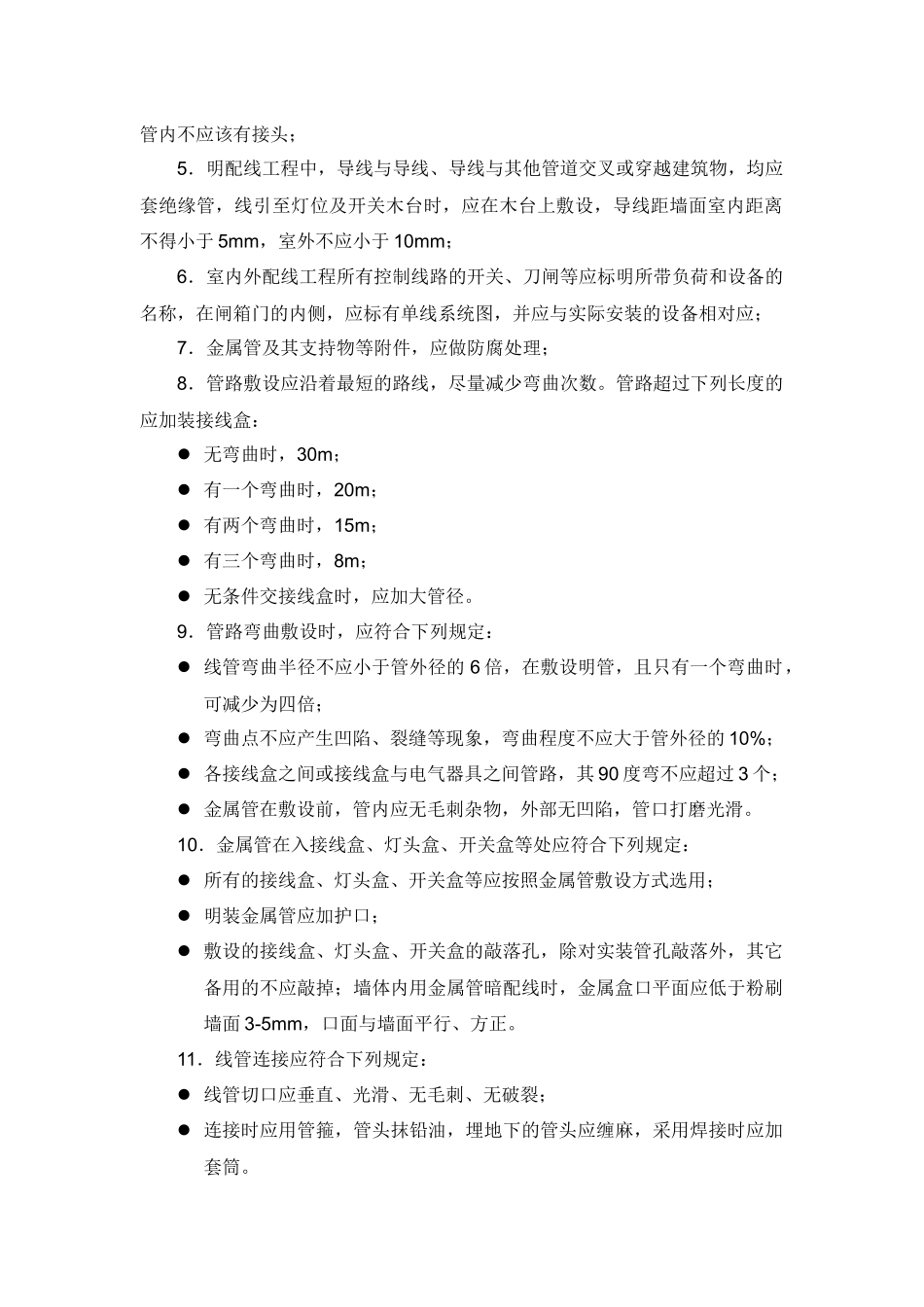

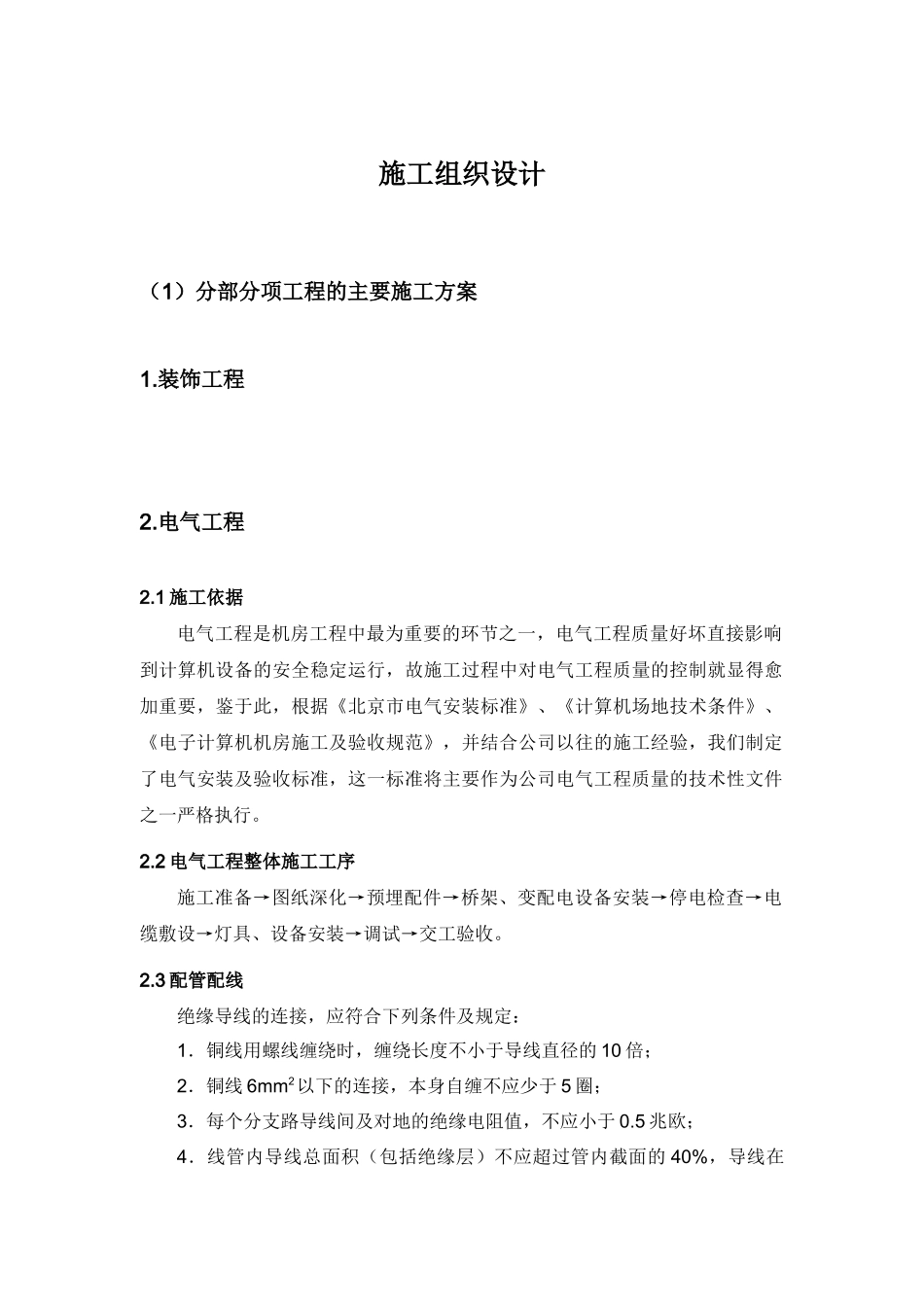

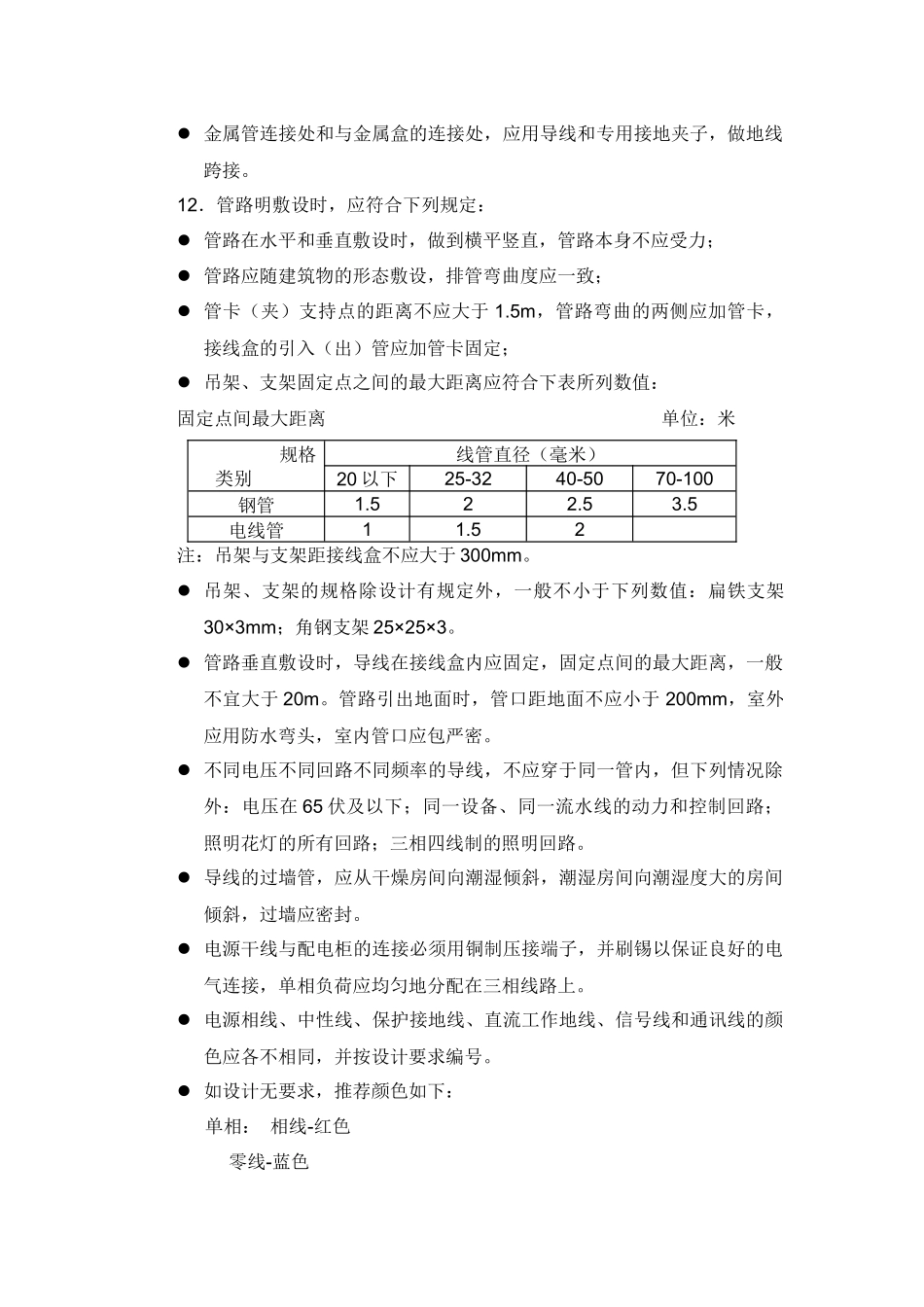

施工组织设计(1)分部分项工程的主要施工方案1.装饰工程2.电气工程2.1 施工依据电气工程是机房工程中最为重要的环节之一,电气工程质量好坏直接影响到计算机设备的安全稳定运行,故施工过程中对电气工程质量的控制就显得愈加重要,鉴于此,根据《北京市电气安装标准》、《计算机场地技术条件》、《电子计算机机房施工及验收规范》,并结合公司以往的施工经验,我们制定了电气安装及验收标准,这一标准将主要作为公司电气工程质量的技术性文件之一严格执行。2.2 电气工程整体施工工序施工准备→图纸深化→预埋配件→桥架、变配电设备安装→停电检查→电缆敷设→灯具、设备安装→调试→交工验收。2.3 配管配线绝缘导线的连接,应符合下列条件及规定:1.铜线用螺线缠绕时,缠绕长度不小于导线直径的 10 倍;2.铜线 6mm2以下的连接,本身自缠不应少于 5 圈;3.每个分支路导线间及对地的绝缘电阻值,不应小于 0.5 兆欧;4.线管内导线总面积(包括绝缘层)不应超过管内截面的 40%,导线在管内不应该有接头;5.明配线工程中,导线与导线、导线与其他管道交叉或穿越建筑物,均应套绝缘管,线引至灯位及开关木台时,应在木台上敷设,导线距墙面室内距离不得小于 5mm,室外不应小于 10mm;6.室内外配线工程所有控制线路的开关、刀闸等应标明所带负荷和设备的名称,在闸箱门的内侧,应标有单线系统图,并应与实际安装的设备相对应;7.金属管及其支持物等附件,应做防腐处理;8.管路敷设应沿着最短的路线,尽量减少弯曲次数。管路超过下列长度的应加装接线盒: 无弯曲时,30m; 有一个弯曲时,20m; 有两个弯曲时,15m; 有三个弯曲时,8m; 无条件交接线盒时,应加大管径。9.管路弯曲敷设时,应符合下列规定: 线管弯曲半径不应小于管外径的 6 倍,在敷设明管,且只有一个弯曲时,可减少为四倍; 弯曲点不应产生凹陷、裂缝等现象,弯曲程度不应大于管外径的 10%; 各接线盒之间或接线盒与电气器具之间管路,其 90 度弯不应超过 3 个; 金属管在敷设前,管内应无毛刺杂物,外部无凹陷,管口打磨光滑。10.金属管在入接线盒、灯头盒、开关盒等处应符合下列规定: 所有的接线盒、灯头盒、开关盒等应按照金属管敷设方式选用; 明装金属管应加护口; 敷设的接线盒、灯头盒、开关盒的敲落孔,除对实装管孔敲落外,其它备用的不应敲掉;墙体内用金属管暗配线时,金属盒口平面应低于粉刷墙面 3-5m...
