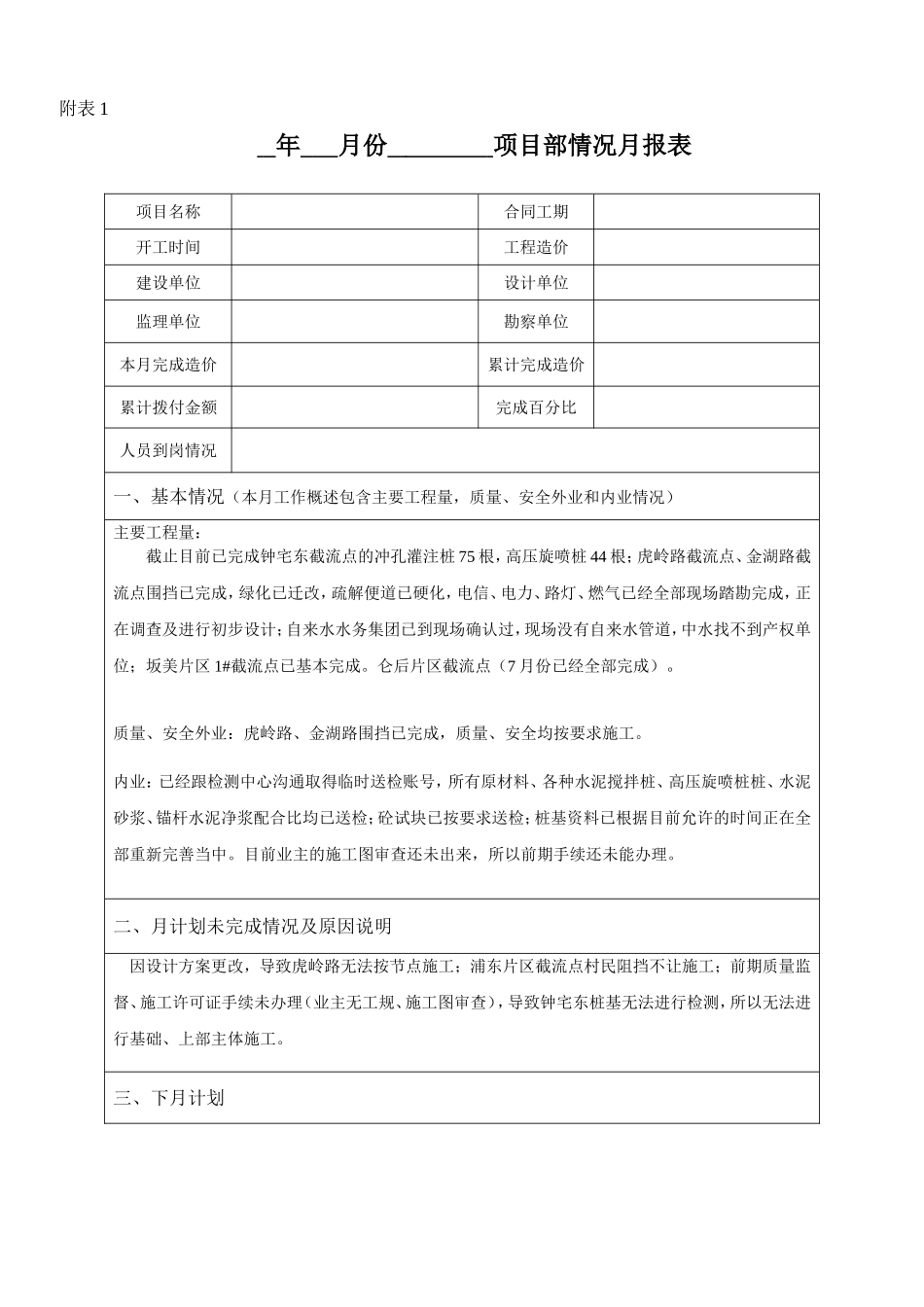

附表 1 年 月份 项目部情况月报表 项目名称合同工期开工时间工程造价建设单位设计单位监理单位勘察单位本月完成造价累计完成造价累计拨付金额完成百分比人员到岗情况一、基本情况(本月工作概述包含主要工程量,质量、安全外业和内业情况)主要工程量:截止目前已完成钟宅东截流点的冲孔灌注桩 75 根,高压旋喷桩 44 根;虎岭路截流点、金湖路截流点围挡已完成,绿化已迁改,疏解便道已硬化,电信、电力、路灯、燃气已经全部现场踏勘完成,正在调查及进行初步设计;自来水水务集团已到现场确认过,现场没有自来水管道,中水找不到产权单位;坂美片区 1#截流点已基本完成。仑后片区截流点(7 月份已经全部完成)。质量、安全外业:虎岭路、金湖路围挡已完成,质量、安全均按要求施工。内业:已经跟检测中心沟通取得临时送检账号,所有原材料、各种水泥搅拌桩、高压旋喷桩桩、水泥砂浆、锚杆水泥净浆配合比均已送检;砼试块已按要求送检;桩基资料已根据目前允许的时间正在全部重新完善当中。目前业主的施工图审查还未出来,所以前期手续还未能办理。二、月计划未完成情况及原因说明 因设计方案更改,导致虎岭路无法按节点施工;浦东片区截流点村民阻挡不让施工;前期质量监督、施工许可证手续未办理(业主无工规、施工图审查),导致钟宅东桩基无法进行检测,所以无法进行基础、上部主体施工。三、下月计划1、钟宅东高压旋喷桩全部完成,冲孔灌注桩检测;2、虎岭路场地平整、桩基进场及水泥搅拌桩施工;3、金湖路截流点施工 4、枋湖南路截流点施工;5、坂美片区 2#截流点施工;6、浦东片区截流点施工。四、需要公司协调解决的事项项目负责人:(签字)
