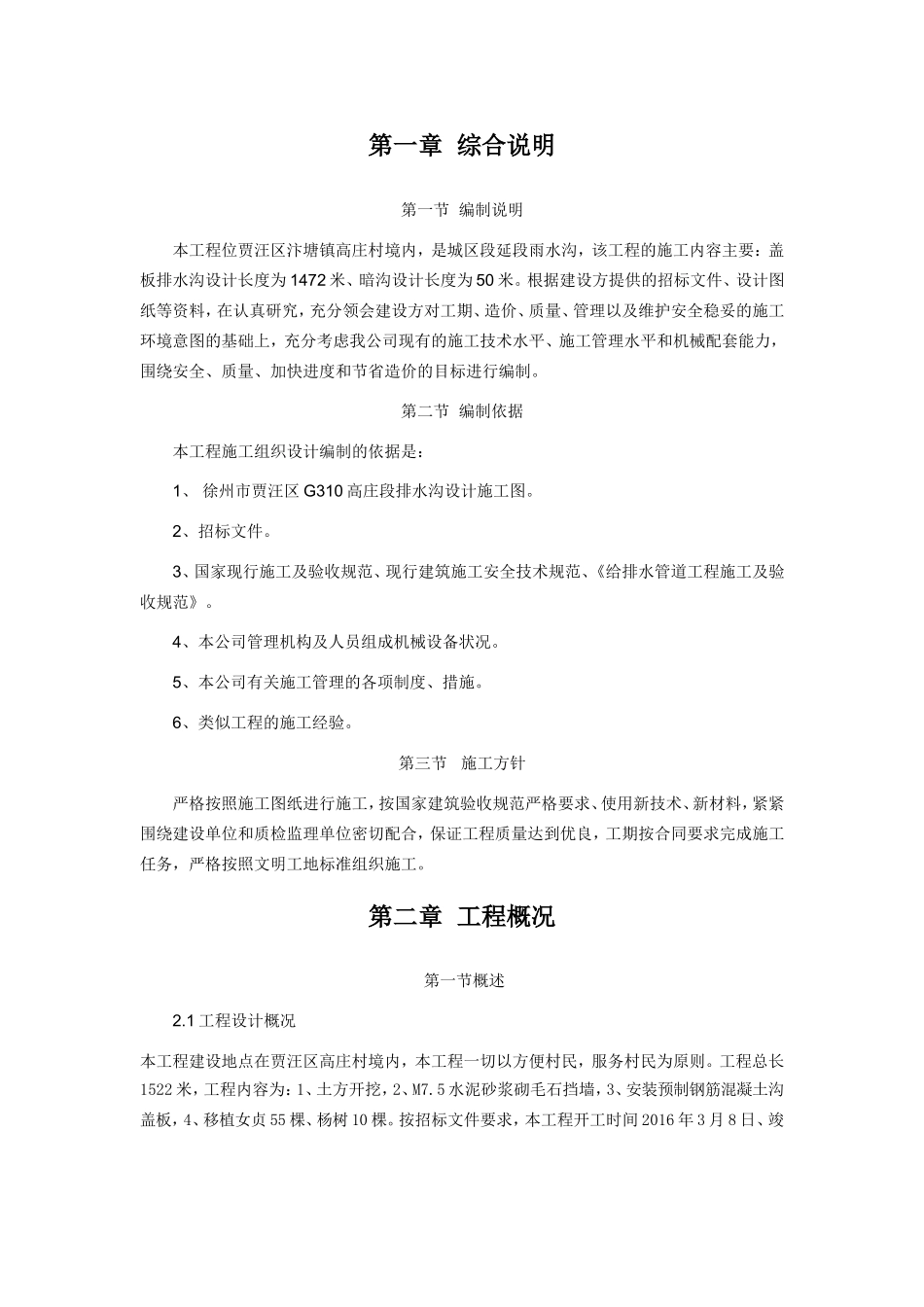

第一章 综合说明第一节 编制说明本工程位贾汪区汴塘镇高庄村境内,是城区段延段雨水沟,该工程的施工内容主要:盖板排水沟设计长度为 1472 米、暗沟设计长度为 50 米
根据建设方提供的招标文件、设计图纸等资料,在认真研究,充分领会建设方对工期、造价、质量、管理以及维护安全稳妥的施工环境意图的基础上,充分考虑我公司现有的施工技术水平、施工管理水平和机械配套能力,围绕安全、质量、加快进度和节省造价的目标进行编制

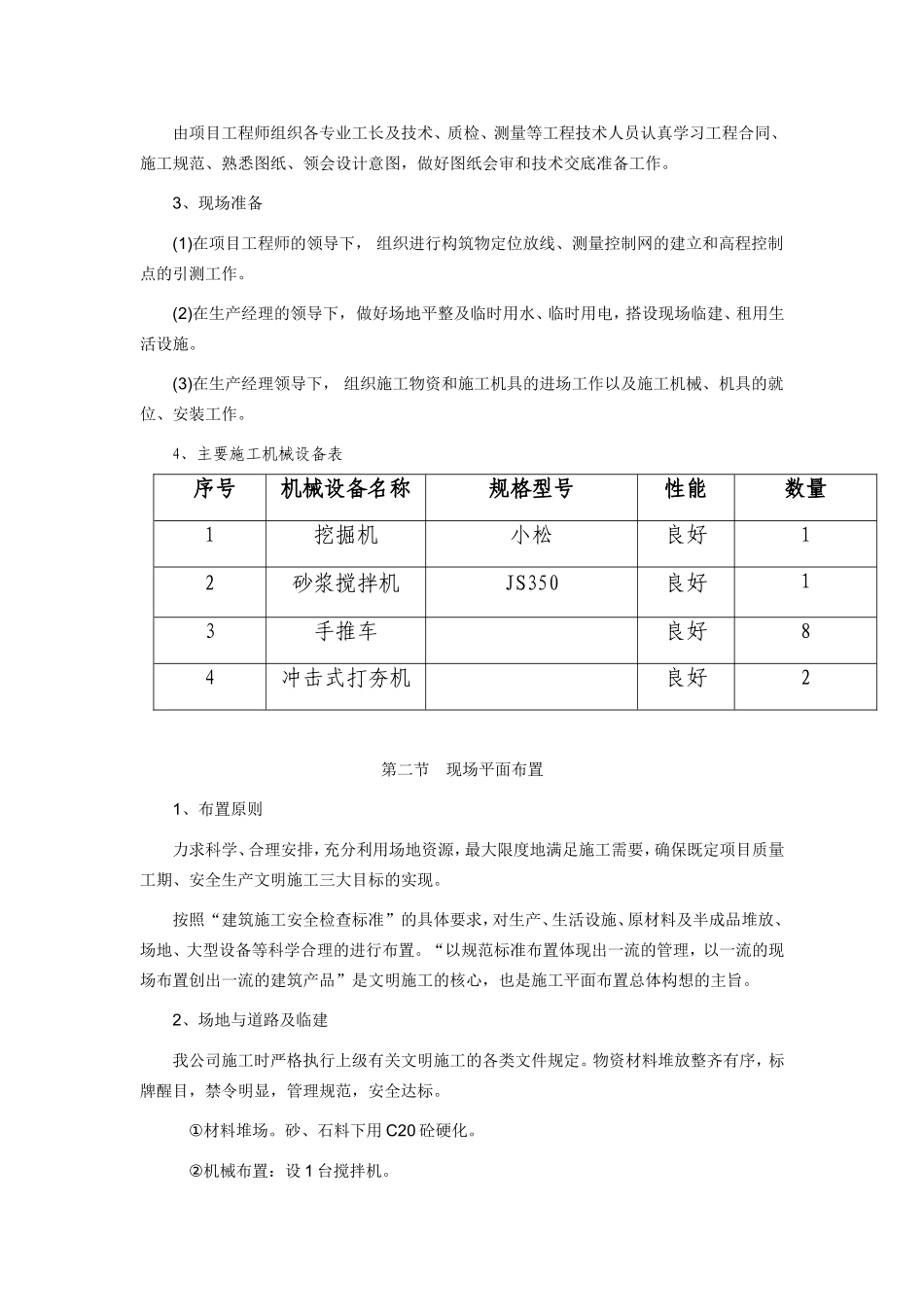

第二节 编制依据本工程施工组织设计编制的依据是:1、 徐州市贾汪区 G310 高庄段排水沟设计施工图
2、招标文件
3、国家现行施工及验收规范、现行建筑施工安全技术规范、《给排水管道工程施工及验收规范》
4、本公司管理机构及人员组成机械设备状况
5、本公司有关施工管理的各项制度、措施
6、类似工程的施工经验

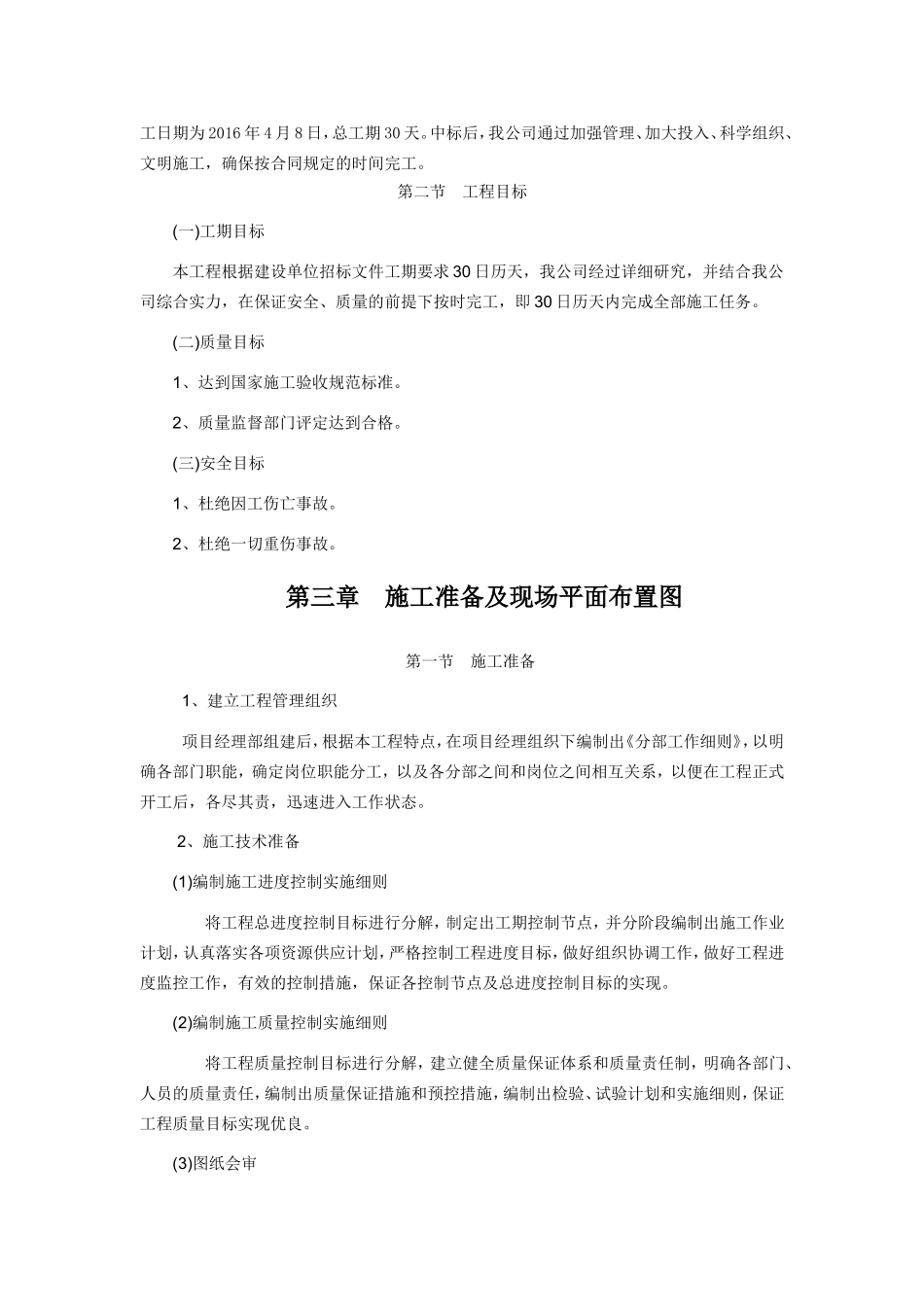

第三节 施工方针严格按照施工图纸进行施工,按国家建筑验收规范严格要求、使用新技术、新材料,紧紧围绕建设单位和质检监理单位密切配合,保证工程质量达到优良,工期按合同要求完成施工任务,严格按照文明工地标准组织施工
第二章 工程概况 第一节概述2
1 工程设计概况本工程建设地点在贾汪区高庄村境内,本工程一切以方便村民,服务村民为原则
工程总长1522 米,工程内容为:1、土方开挖,2、M7
5 水泥砂浆砌毛石挡墙,3、安装预制钢筋混凝土沟盖板,4、移植女贞 55 棵、杨树 10 棵
按招标文件要求,本工程开工时间 2016 年 3 月 8 日、竣工日期为 2016 年 4 月 8 日,总工期 30 天
中标后,我公司通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工
第二节 工程目标(一)工期目标本工程根据建设单位招标文件工期要求 30 日历天,我公司经过详细研究,并结合我公司综合实力,在保证安全、质量的前提下按时完工,即 30 日历天内完成全部施工任务
