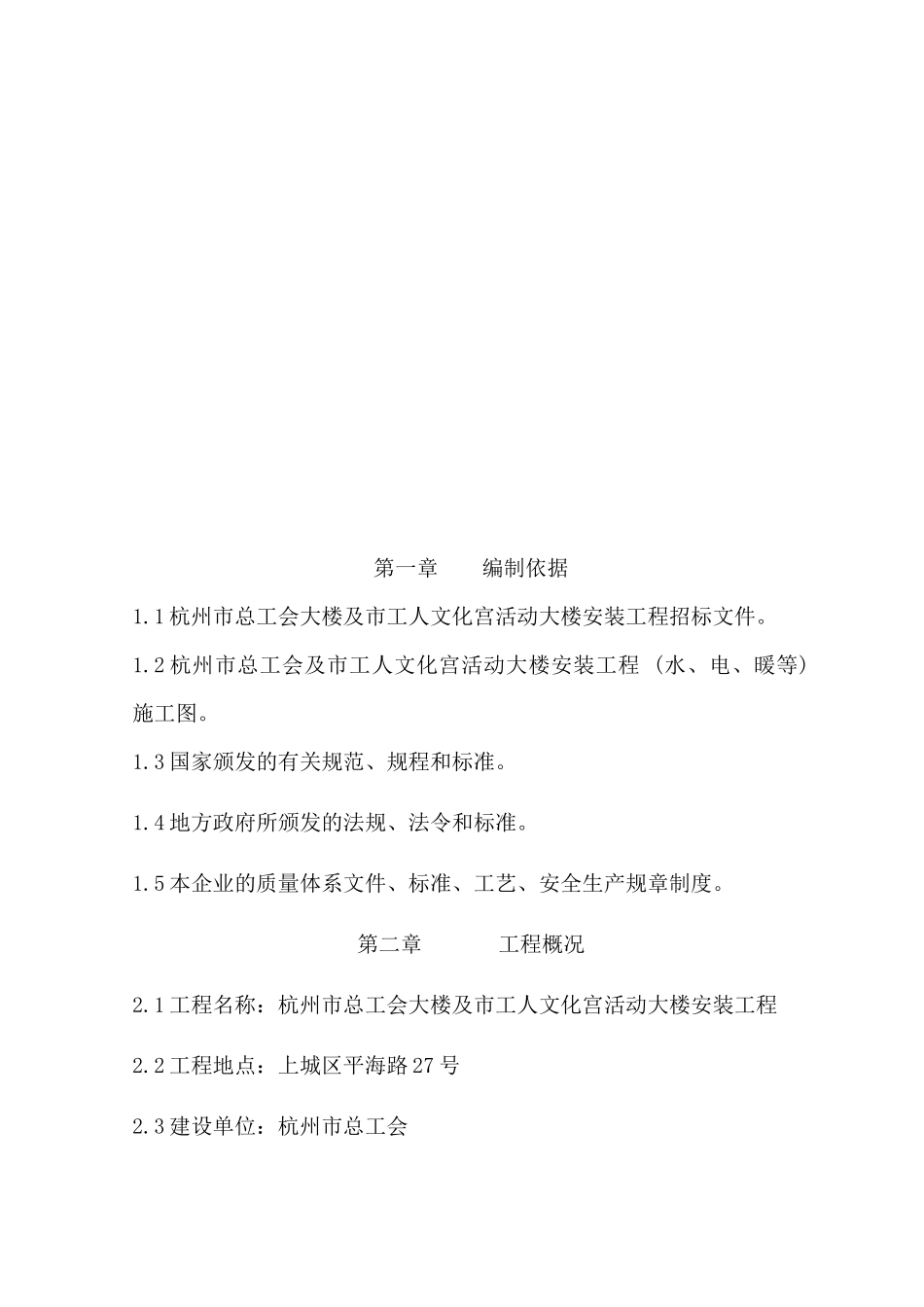

第一章 编制依据1.1 杭州市总工会大楼及市工人文化宫活动大楼安装工程招标文件。1.2 杭州市总工会及市工人文化宫活动大楼安装工程 (水、电、暖等) 施工图。1.3 国家颁发的有关规范、规程和标准。1.4 地方政府所颁发的法规、法令和标准。1.5 本企业的质量体系文件、标准、工艺、安全生产规章制度。第二章 工程概况2.1 工程名称:杭州市总工会大楼及市工人文化宫活动大楼安装工程2.2 工程地点:上城区平海路 27 号2.3 建设单位:杭州市总工会2.4 设计单位:浙江省建筑设计研究院2.5 监理单位:杭州信安建设监理有限公司2.7 质量要求:优良2.8 工期要求:确保与土建(总承包单位)同步,力争提前。2.9 建筑工程概况: 本工程建筑面积 32800 平方米;其中地下二层,地上十七层(裙房分别为三、四、五层);建筑结构为现浇钢筋混凝土框剪结构。是一座集办公(会议室)、文化娱乐(影视厅、舞台)、商场、展厅、教室、宾馆客房和餐厅为一体的多种功能综合性大楼。2.10 安装工程范围:包括电气、暖通、给排水和消防等的所有安装工作。第三章 施工要点分析3.1 工程特点3.1.1 与安装施工有关的建筑工程特点(1)建筑和装修追求整体协调的人文意趣和艺术品位,充分利用室内空间,功能分隔富于变化,灵活巧妙。注重营造平和恬适,典雅飘逸,贴近自然和更具理性的环境条件。安装对实用功能的满足和对审美价值的取向,必须与建筑和装修保持一致。(2)大开间高敞型的大厅等,深度深,宽度大,高度高,对安装排列布置,观感质量要求较高。安装时必须落实高空作业技术和安全措施。(3)安装工期在 460 天内,工期紧迫。3.1.2 安装自身特点(1)安装工程系统设计合理,系统功能全面。在满足指标先进、功能可靠,运行安全的前提下,力求经济、适用,综合配套,降低消耗,节约投资。弱电系统广泛采用成熟的新设备、新技术,有较高的技术含量。(2)关键设备和机泵、特殊材料均属高级民用工程通用的常见设备、材料。给排水系统将大量采用 U-PVC 管、塑钢管、PPR 管以及新型阀门、管件和其他配件。新设备、新材料除其性能优良之外,都具有整体性强、配套性好、型式标准化和结构模块化程度高、安装工艺简化、劳动强度降低、施工方便快捷等优点。(3)有效安装工期短,对安装的压力主要表现在安装基本不能独自享用总体施工关键线路的有效工期。安装全过程几乎都必须与土建主体工程和装修工程交叉穿插施工,安装施工组织管理难度较大。安装与...
