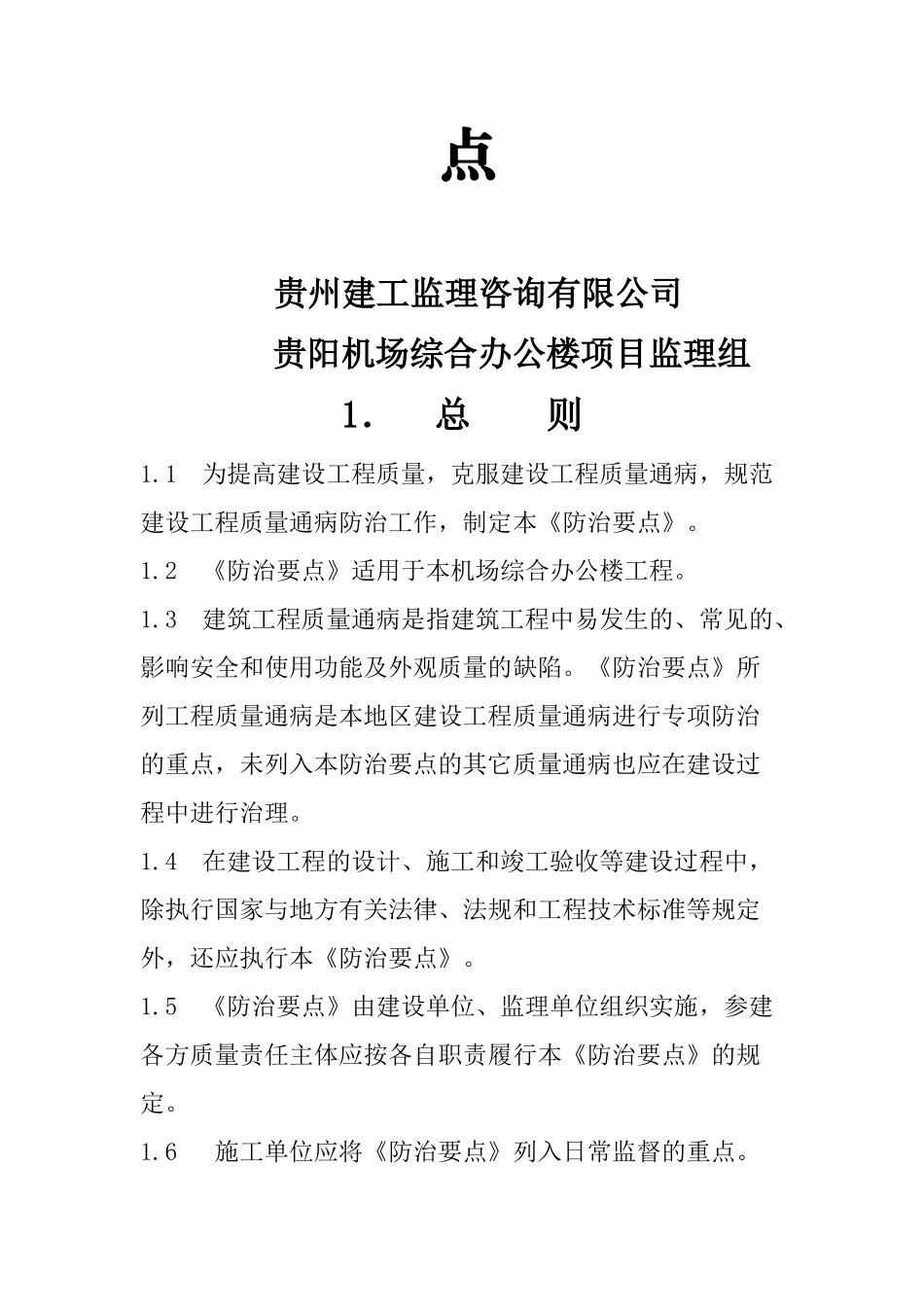

贵阳机场综合办公楼工程质量通病防治要点 贵州建工监理咨询有限公司贵阳机场综合办公楼项目监理组1. 总 则1
1 为提高建设工程质量,克服建设工程质量通病,规范建设工程质量通病防治工作,制定本《防治要点》
2 《防治要点》适用于本机场综合办公楼工程
3 建筑工程质量通病是指建筑工程中易发生的、常见的、影响安全和使用功能及外观质量的缺陷
《防治要点》所列工程质量通病是本地区建设工程质量通病进行专项防治的重点,未列入本防治要点的其它质量通病也应在建设过程中进行治理
4 在建设工程的设计、施工和竣工验收等建设过程中,除执行国家与地方有关法律、法规和工程技术标准等规定外,还应执行本《防治要点》
5 《防治要点》由建设单位、监理单位组织实施,参建各方质量责任主体应按各自职责履行本《防治要点》的规定
6 施工单位应将《防治要点》列入日常监督的重点

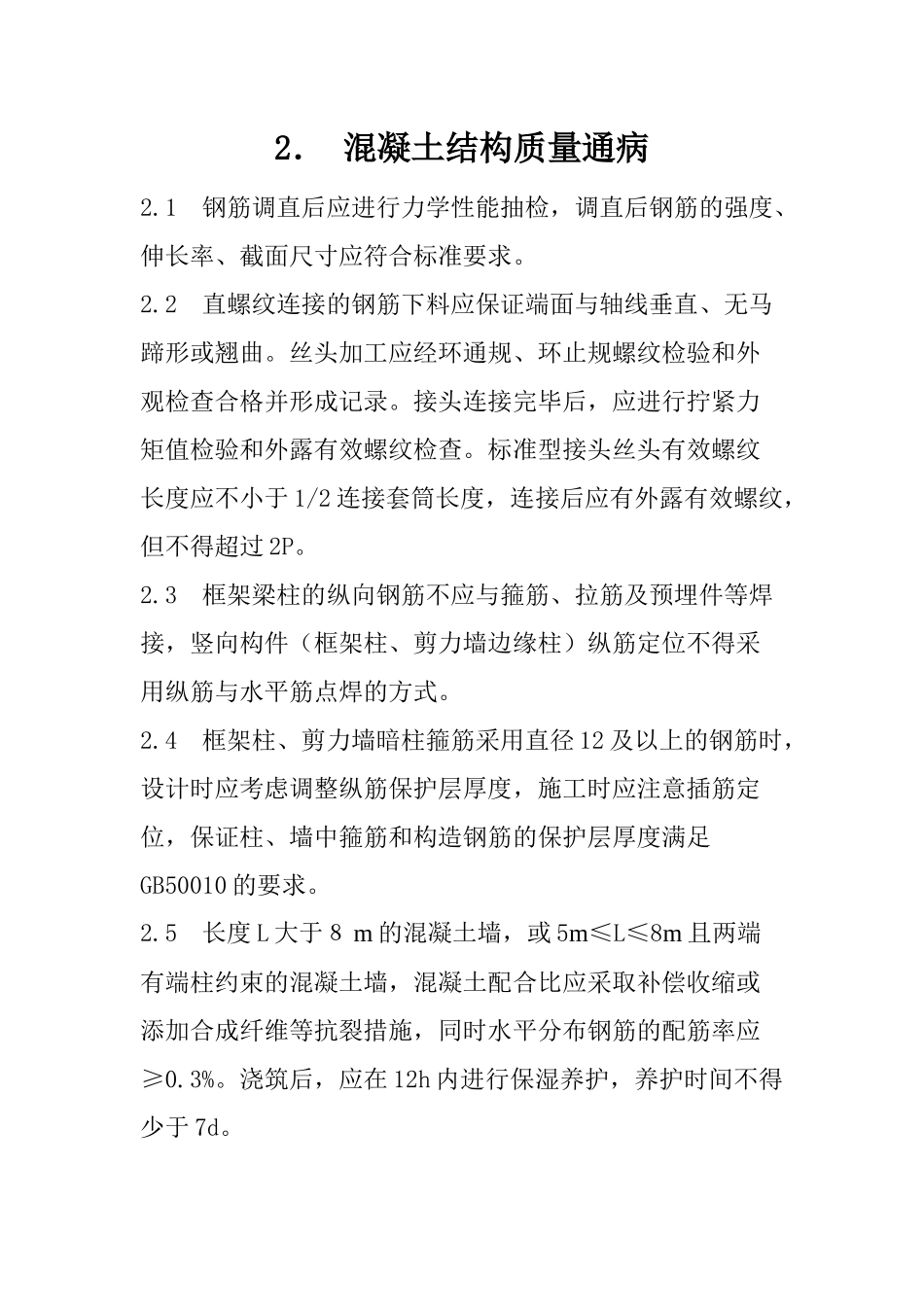

2. 混凝土结构质量通病2
1 钢筋调直后应进行力学性能抽检,调直后钢筋的强度、伸长率、截面尺寸应符合标准要求
2 直螺纹连接的钢筋下料应保证端面与轴线垂直、无马蹄形或翘曲
丝头加工应经环通规、环止规螺纹检验和外观检查合格并形成记录
接头连接完毕后,应进行拧紧力矩值检验和外露有效螺纹检查
标准型接头丝头有效螺纹长度应不小于 1/2 连接套筒长度,连接后应有外露有效螺纹,但不得超过 2P
3 框架梁柱的纵向钢筋不应与箍筋、拉筋及预埋件等焊接,竖向构件(框架柱、剪力墙边缘柱)纵筋定位不得采用纵筋与水平筋点焊的方式
4 框架柱、剪力墙暗柱箍筋采用直径 12 及以上的钢筋时,设计时应考虑调整纵筋保护层厚度,施工时应注意插筋定位,保证柱、墙中箍筋和构造钢筋的保护层厚度满足GB50010 的要求
5 长度 L 大于8 m 的混凝土墙,或 5m≤L≤8m 且两端有端柱约束的混凝土墙,混凝土配合比应采取补偿收缩或添加合成纤维
