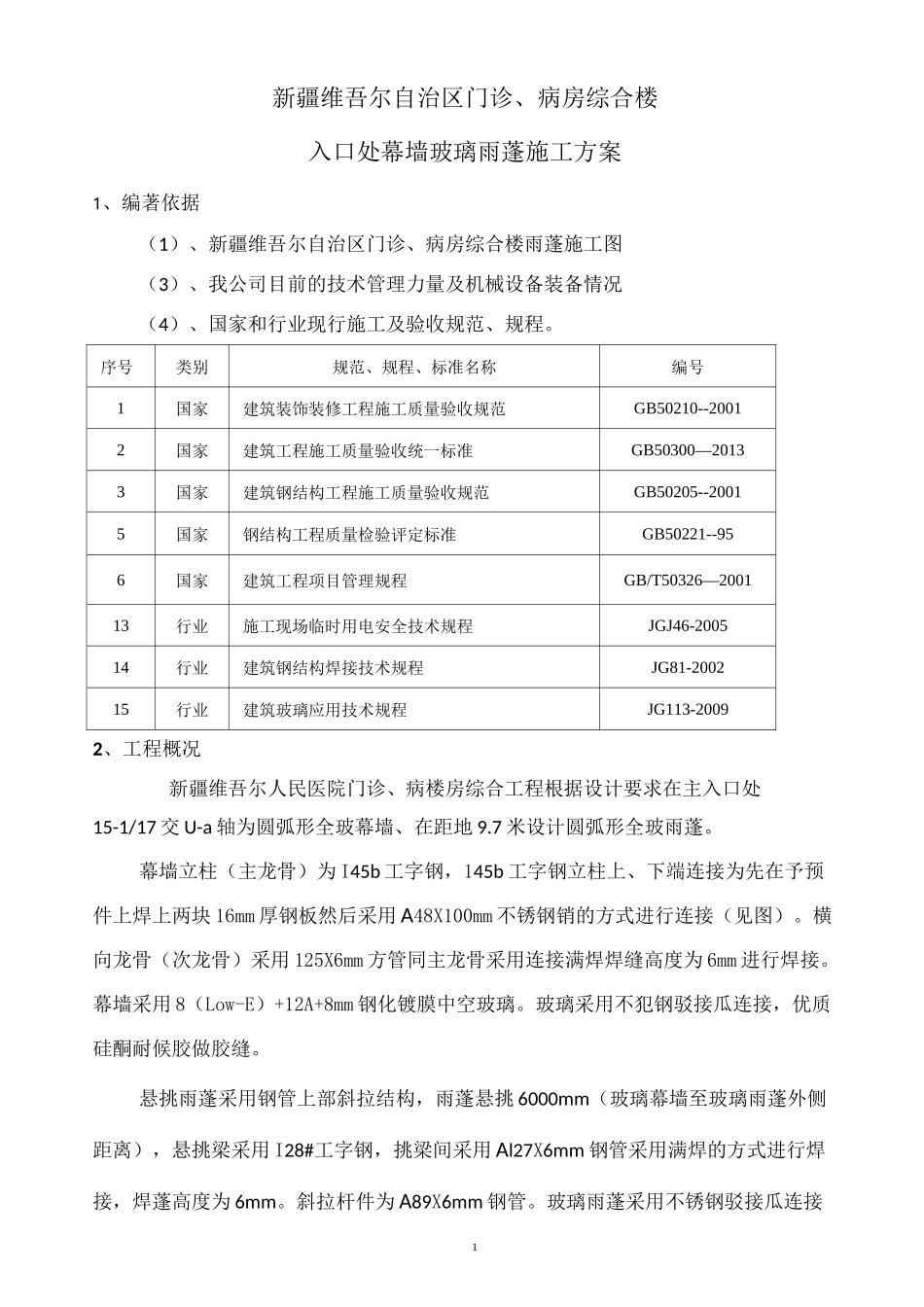

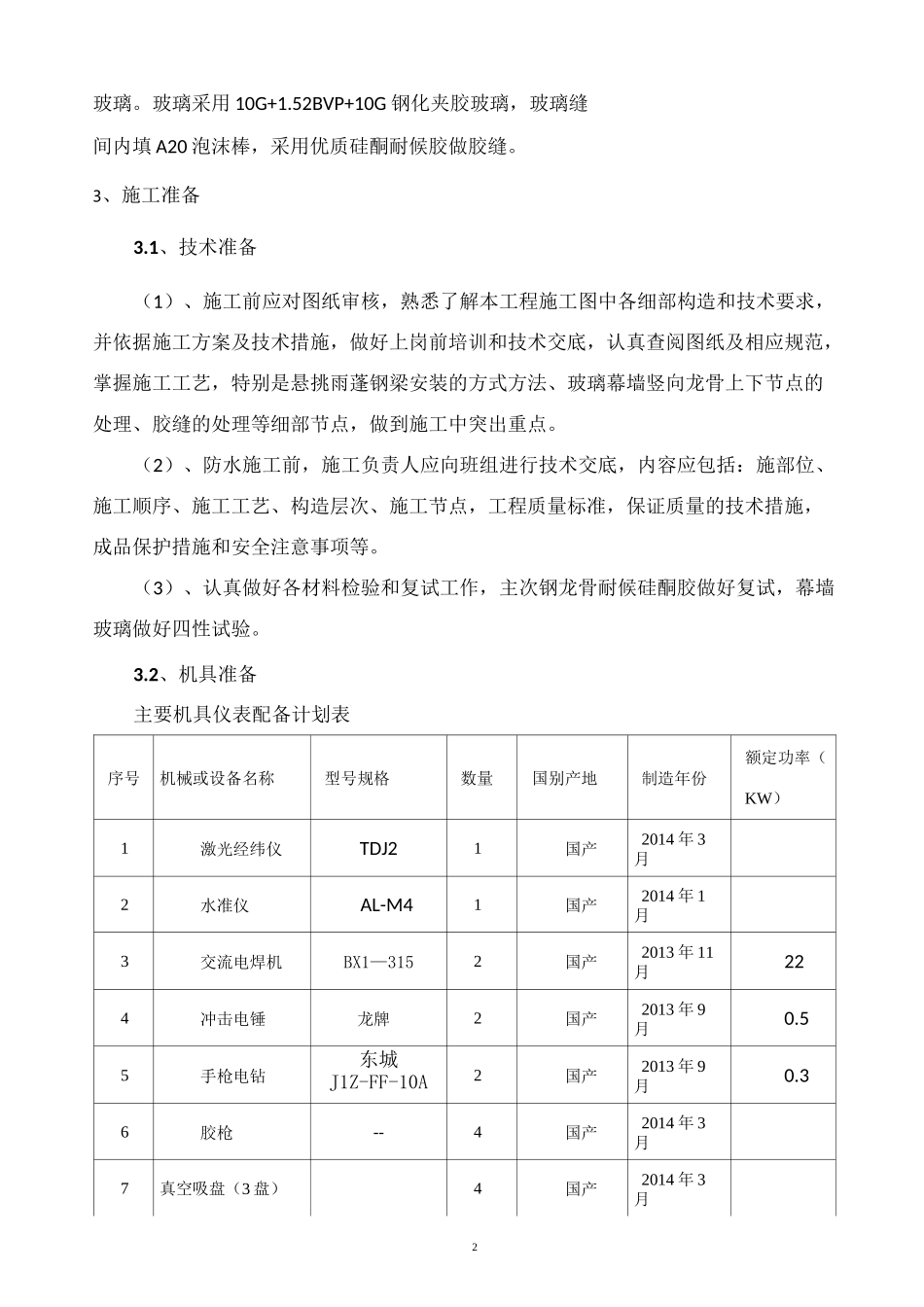

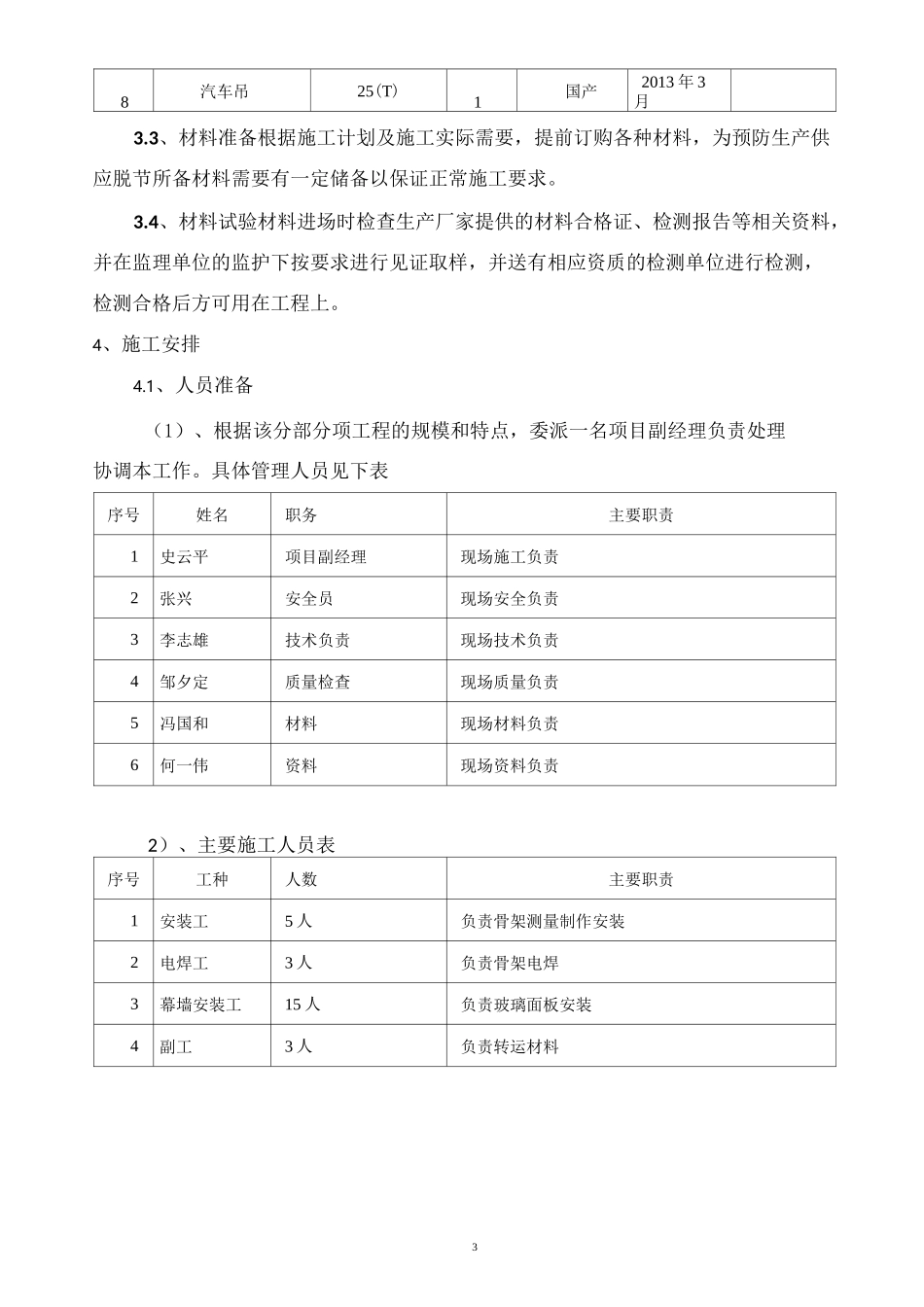

1新疆维吾尔自治区门诊、病房综合楼入口处幕墙玻璃雨蓬施工方案1、编著依据(1)、新疆维吾尔自治区门诊、病房综合楼雨蓬施工图(3)、我公司目前的技术管理力量及机械设备装备情况(4)、国家和行业现行施工及验收规范、规程。序号类别规范、规程、标准名称编号1国家建筑装饰装修工程施工质量验收规范GB50210--20012国家建筑工程施工质量验收统一标准GB50300—20133国家建筑钢结构工程施工质量验收规范GB50205--20015国家钢结构工程质量检验评定标准GB50221--956国家建筑工程项目管理规程GB/T50326—200113行业施工现场临时用电安全技术规程JGJ46-200514行业建筑钢结构焊接技术规程JG81-200215行业建筑玻璃应用技术规程JG113-20092、工程概况新疆维吾尔人民医院门诊、病楼房综合工程根据设计要求在主入口处15-1/17 交 U-a 轴为圆弧形全玻幕墙、在距地 9.7 米设计圆弧形全玻雨蓬。幕墙立柱(主龙骨)为 I45b 工字钢,145b 工字钢立柱上、下端连接为先在予预件上焊上两块 16mm 厚钢板然后采用 A48X100mm 不锈钢销的方式进行连接(见图)。横向龙骨(次龙骨)采用 125X6mm 方管同主龙骨采用连接满焊焊缝高度为 6mm 进行焊接。幕墙采用 8(Low-E)+12A+8mm 钢化镀膜中空玻璃。玻璃采用不犯钢驳接瓜连接,优质硅酮耐候胶做胶缝。悬挑雨蓬采用钢管上部斜拉结构,雨蓬悬挑 6000mm(玻璃幕墙至玻璃雨蓬外侧距离),悬挑梁采用 I28#工字钢,挑梁间采用 Al27X6mm 钢管采用满焊的方式进行焊接,焊蓬高度为 6mm。斜拉杆件为 A89X6mm 钢管。玻璃雨蓬采用不锈钢驳接瓜连接2玻璃。玻璃采用 10G+1.52BVP+10G 钢化夹胶玻璃,玻璃缝间内填 A20 泡沫棒,采用优质硅酮耐候胶做胶缝。3、施工准备3.1、技术准备(1)、施工前应对图纸审核,熟悉了解本工程施工图中各细部构造和技术要求,并依据施工方案及技术措施,做好上岗前培训和技术交底,认真查阅图纸及相应规范,掌握施工工艺,特别是悬挑雨蓬钢梁安装的方式方法、玻璃幕墙竖向龙骨上下节点的处理、胶缝的处理等细部节点,做到施工中突出重点。(2)、防水施工前,施工负责人应向班组进行技术交底,内容应包括:施部位、施工顺序、施工工艺、构造层次、施工节点,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项等。(3)、认真做好各材料检验和复试工作,主次钢龙骨耐候硅酮胶做好复试,幕墙玻璃做好四性试验。3.2、机具准备主要机具仪表配备计划表序号机械或设备名...
