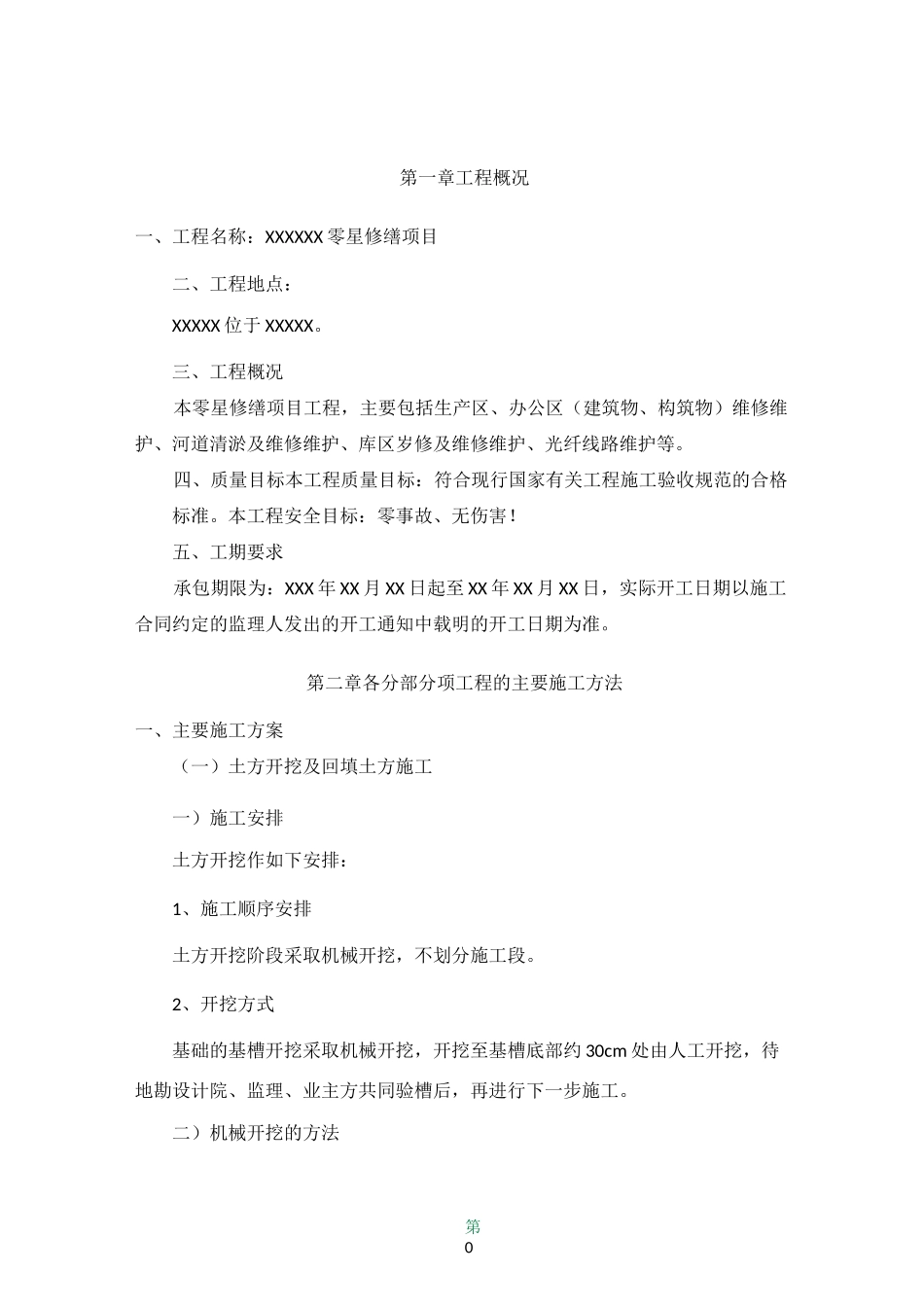

第0第一章工程概况一、工程名称:XXXXXX 零星修缮项目二、工程地点:XXXXX 位于 XXXXX
三、工程概况本零星修缮项目工程,主要包括生产区、办公区(建筑物、构筑物)维修维护、河道清淤及维修维护、库区岁修及维修维护、光纤线路维护等
四、质量目标本工程质量目标:符合现行国家有关工程施工验收规范的合格标准
本工程安全目标:零事故、无伤害
五、工期要求承包期限为:XXX 年 XX 月 XX 日起至 XX 年 XX 月 XX 日,实际开工日期以施工合同约定的监理人发出的开工通知中载明的开工日期为准
第二章各分部分项工程的主要施工方法一、主要施工方案(一)土方开挖及回填土方施工一)施工安排土方开挖作如下安排:1、施工顺序安排土方开挖阶段采取机械开挖,不划分施工段
2、开挖方式基础的基槽开挖采取机械开挖,开挖至基槽底部约 30cm 处由人工开挖,待地勘设计院、监理、业主方共同验槽后,再进行下一步施工

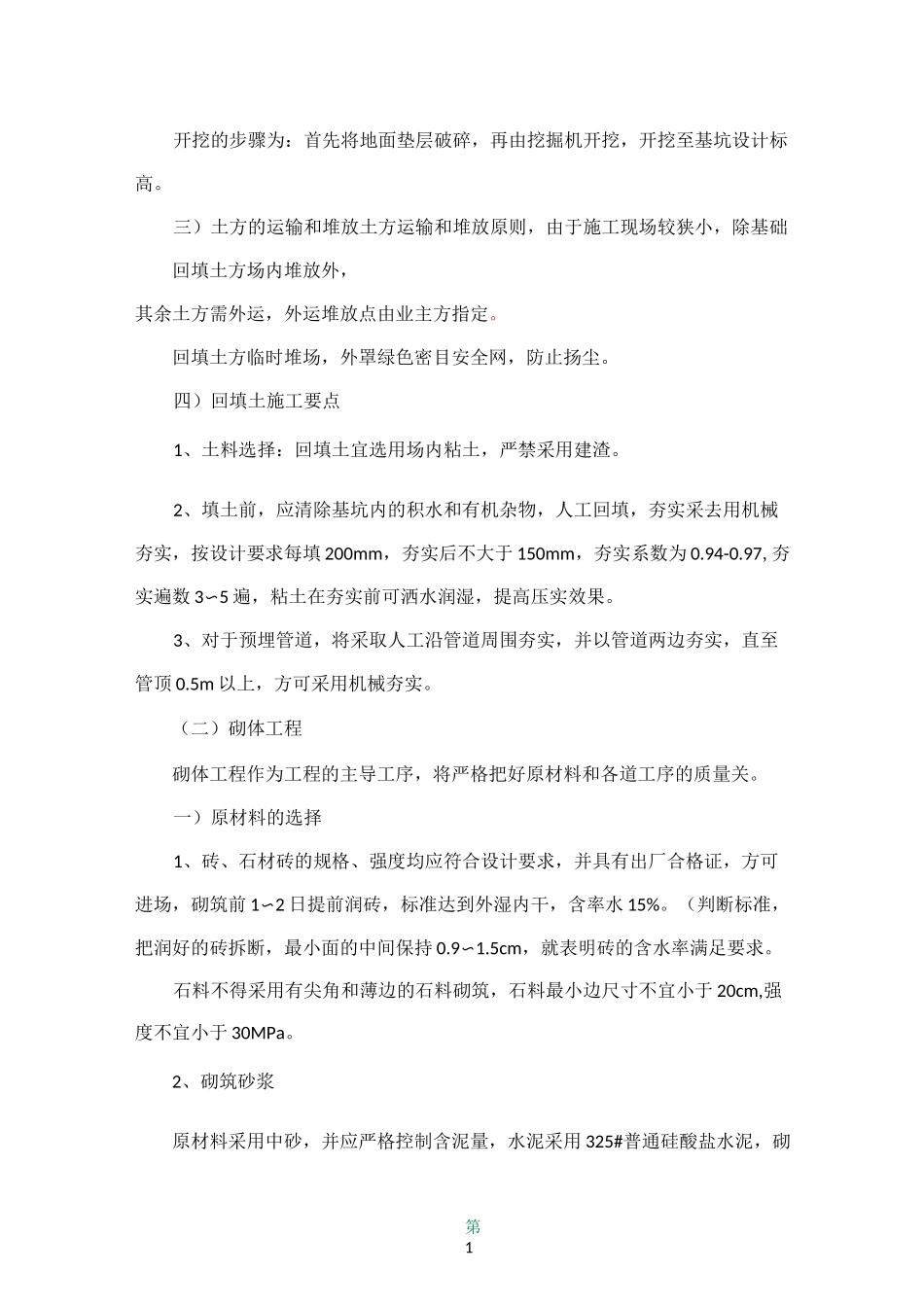

二)机械开挖的方法第1开挖的步骤为:首先将地面垫层破碎,再由挖掘机开挖,开挖至基坑设计标高
三)土方的运输和堆放土方运输和堆放原则,由于施工现场较狭小,除基础回填土方场内堆放外,其余土方需外运,外运堆放点由业主方指定
回填土方临时堆场,外罩绿色密目安全网,防止扬尘
四)回填土施工要点1、土料选择:回填土宜选用场内粘土,严禁采用建渣
2、填土前,应清除基坑内的积水和有机杂物,人工回填,夯实采去用机械夯实,按设计要求每填 200mm,夯实后不大于 150mm,夯实系数为 0
97,夯实遍数 3〜5 遍,粘土在夯实前可洒水润湿,提高压实效果
3、对于预埋管道,将采取人工沿管道周围夯实,并以管道两边夯实,直至管顶 0
5m 以上,方可采用机械夯实

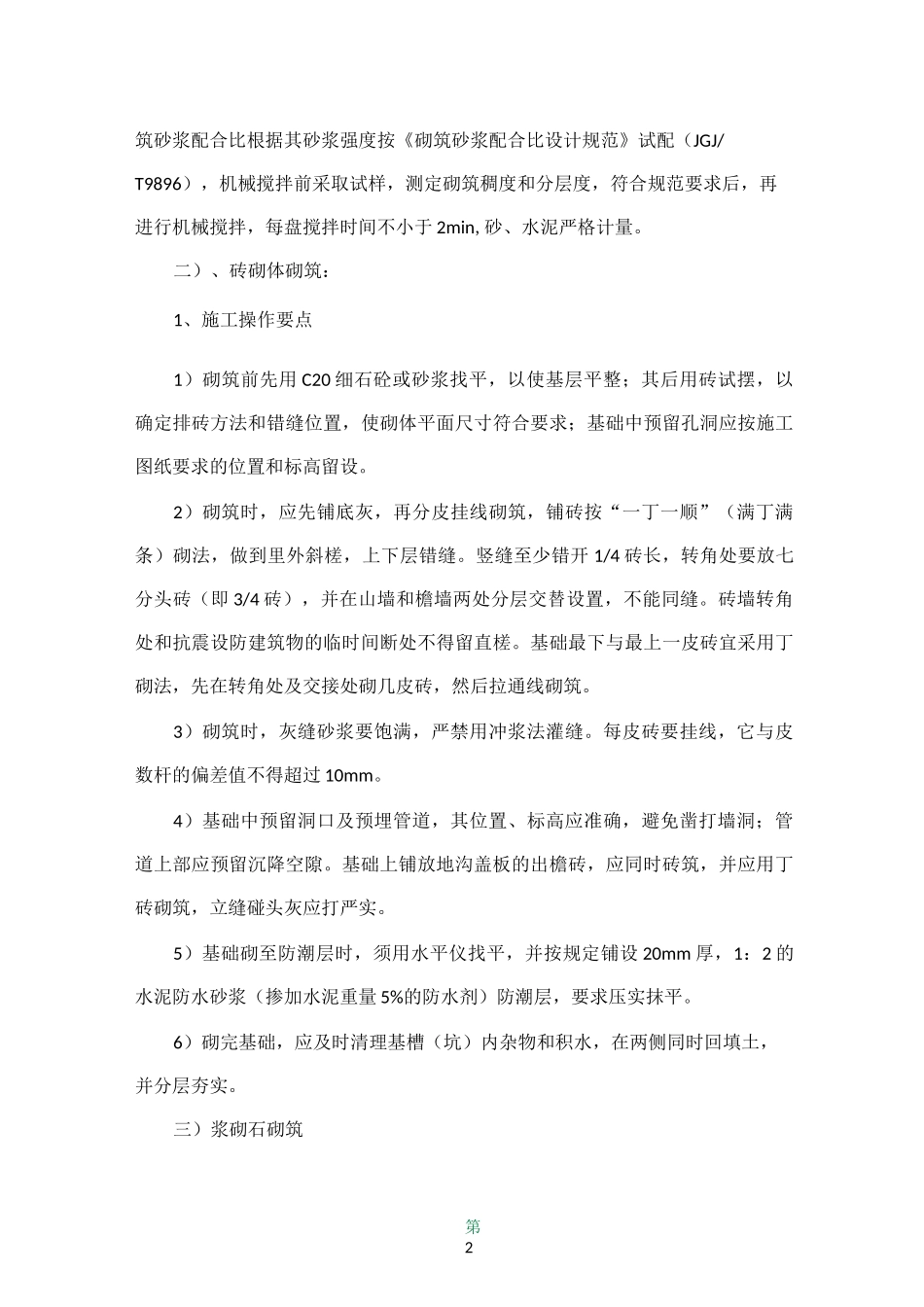

(二)砌体工程砌体工程作为工程的主导工序,将严格把好原材料和各道工序的质量关
一)原材料的选择1、砖、石材砖的规格、强度均应符合设计要
