攀钢集团工程技术公司施工组织(方案)设计工程名称:攀成钢转炉炼钢厂加料 3 号拆除施工单位:攀钢工程公司分公司项目经理:钟方林攀钢集团工程技术公司分公司

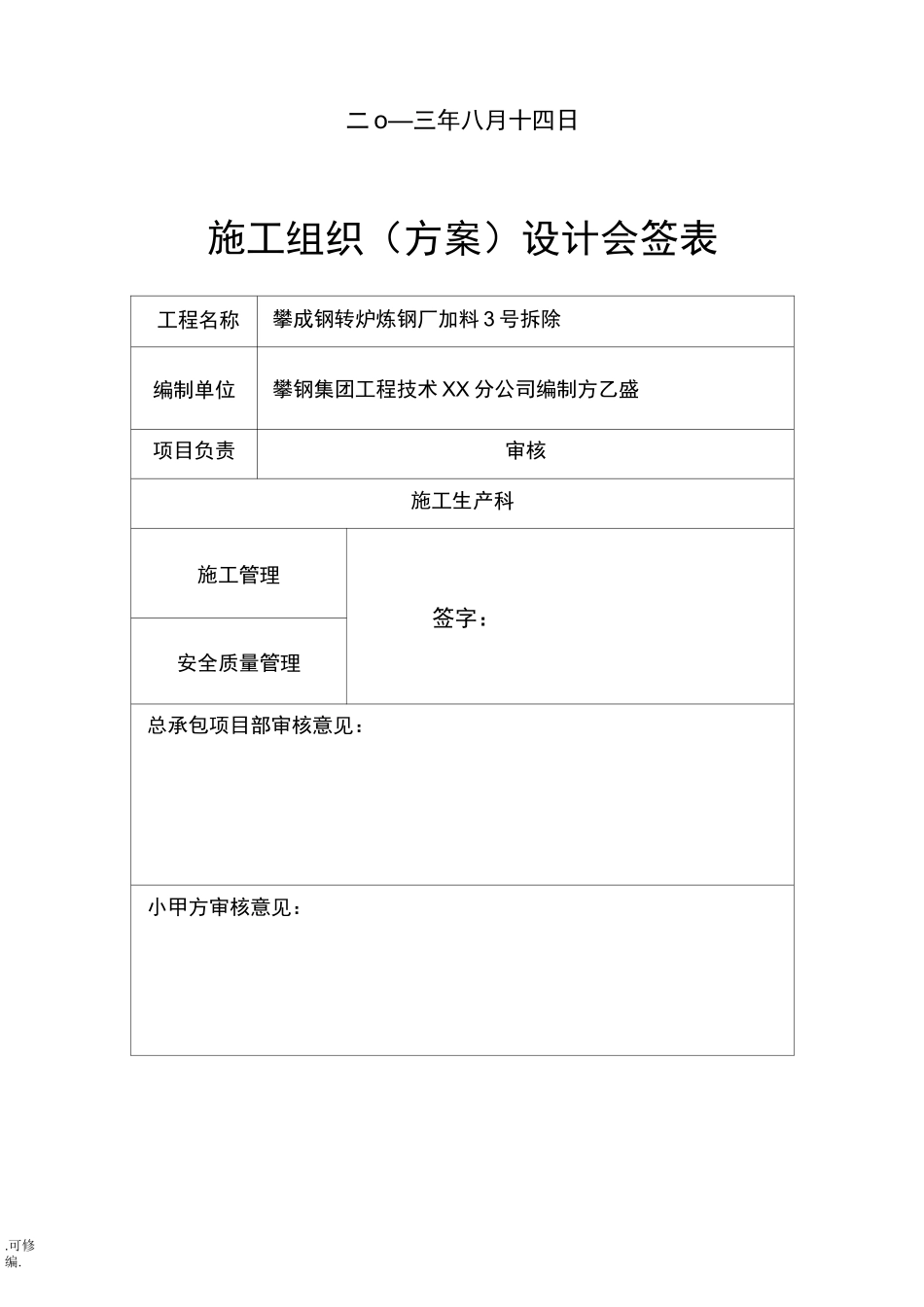

二 o—三年八月十四日施工组织(方案)设计会签表工程名称攀成钢转炉炼钢厂加料 3 号拆除编制单位攀钢集团工程技术 XX 分公司编制方乙盛项目负责审核施工生产科施工管理签字:安全质量管理总承包项目部审核意见:小甲方审核意见:

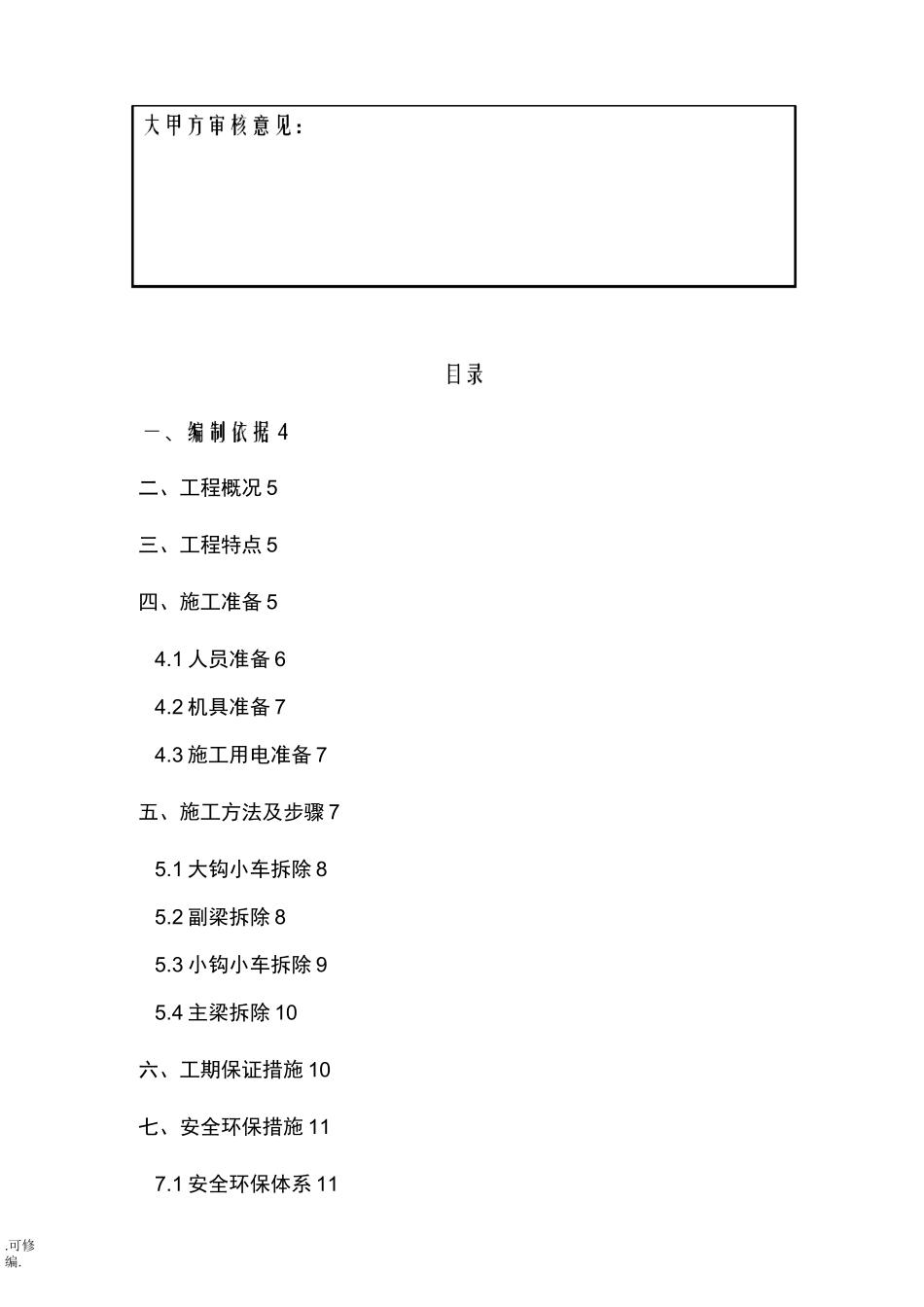

二、工程概况 5三、工程特点 5四、施工准备 54
1 人员准备 64
2 机具准备 74
3 施工用电准备 7五、施工方法及步骤 75
1 大钩小车拆除 85
2 副梁拆除 85
3 小钩小车拆除 95
4 主梁拆除 10六、工期保证措施 10七、安全环保措施 117
1 安全环保体系 11
2 该工程的危险源的识别及对应措施 117
3 施工用电安全 127
4 施工现场的防火安全:97
5 现场文明施工措施 13攀成钢转炉炼钢厂加料 3 号拆除施工方案一、编制依据1、现场施工施工条件;2、起重作业安全规;3、分公司现有的施工条件、施工经验;4、攀钢(集团)公司有关安全的规定;5、《钢结构工程施工质量验收规》GB50205-2001;6、《固体废物污染环境防治法》;7、《水、大气、噪声污染防治法》;8、《中华人民国安全生产法》;9、《安全施工规定》(GB/T28001);10、《中华人民国环境保护法》;11、《职业性健康检查管理办法》;二、工程概况该工程主要容是对炼钢厂房加料区域 125/30t 桥式行吊进行整体拆
除,其中包括电气部分保护性拆除,机械部分电机、吊钩及吊装横梁进行保护性拆除
停产施工时间不超过 30 小时
125/30t 桥式行吊行车拆除主要分五个阶段进行拆除
第一阶段是大钩、小钩及钢丝绳拆除;第二阶段是大钩小车拆除;第三阶段是行吊副梁分
