预制箱梁施工方法及技术措施1

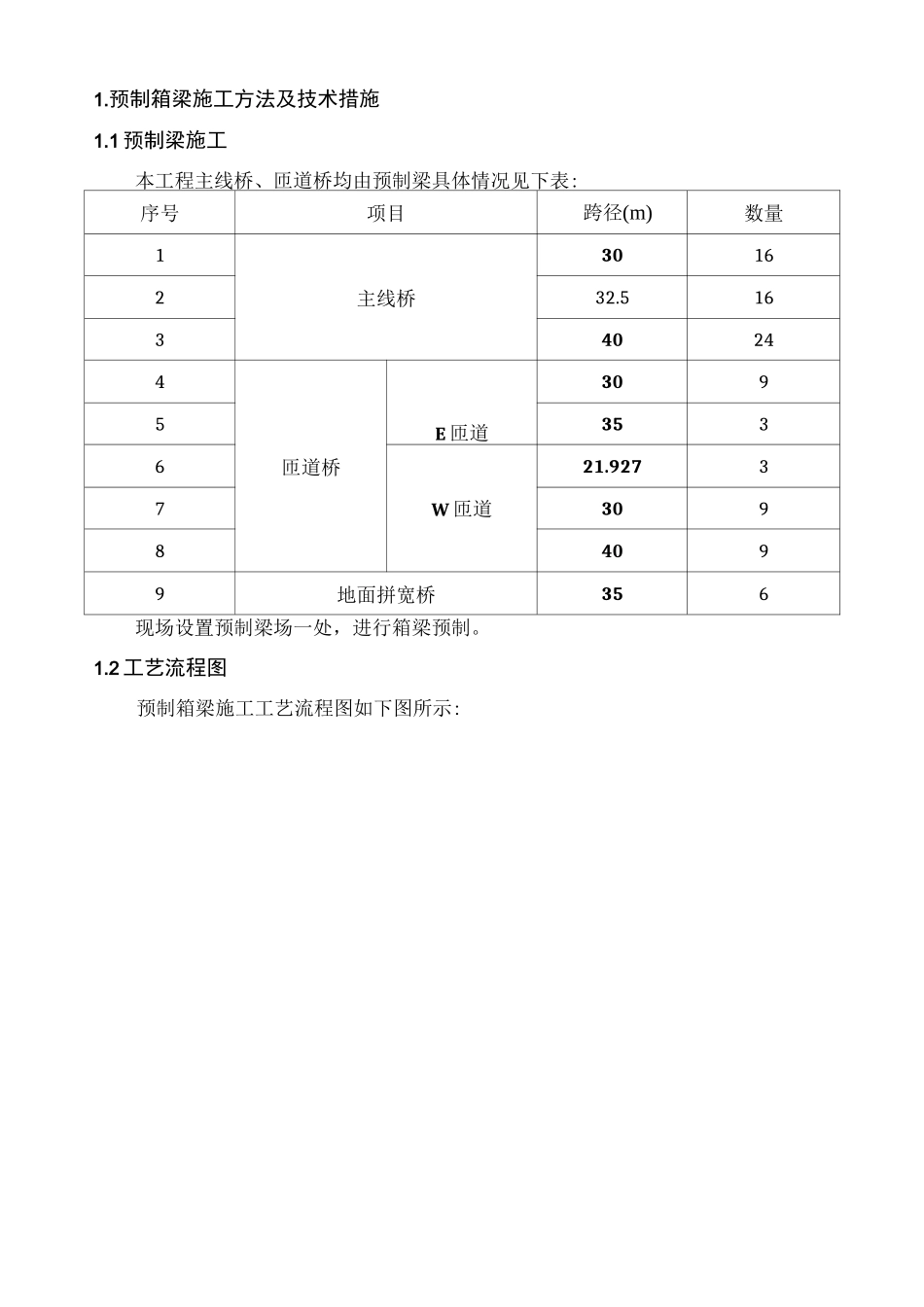

1 预制梁施工本工程主线桥、匝道桥均由预制梁具体情况见下表:序号项目跨径(m)数量1主线桥3016232
516340244匝道桥E 匝道30953536W 匝道21
9273730984099地面拼宽桥356现场设置预制梁场一处,进行箱梁预制
2 工艺流程图预制箱梁施工工艺流程图如下图所示:1

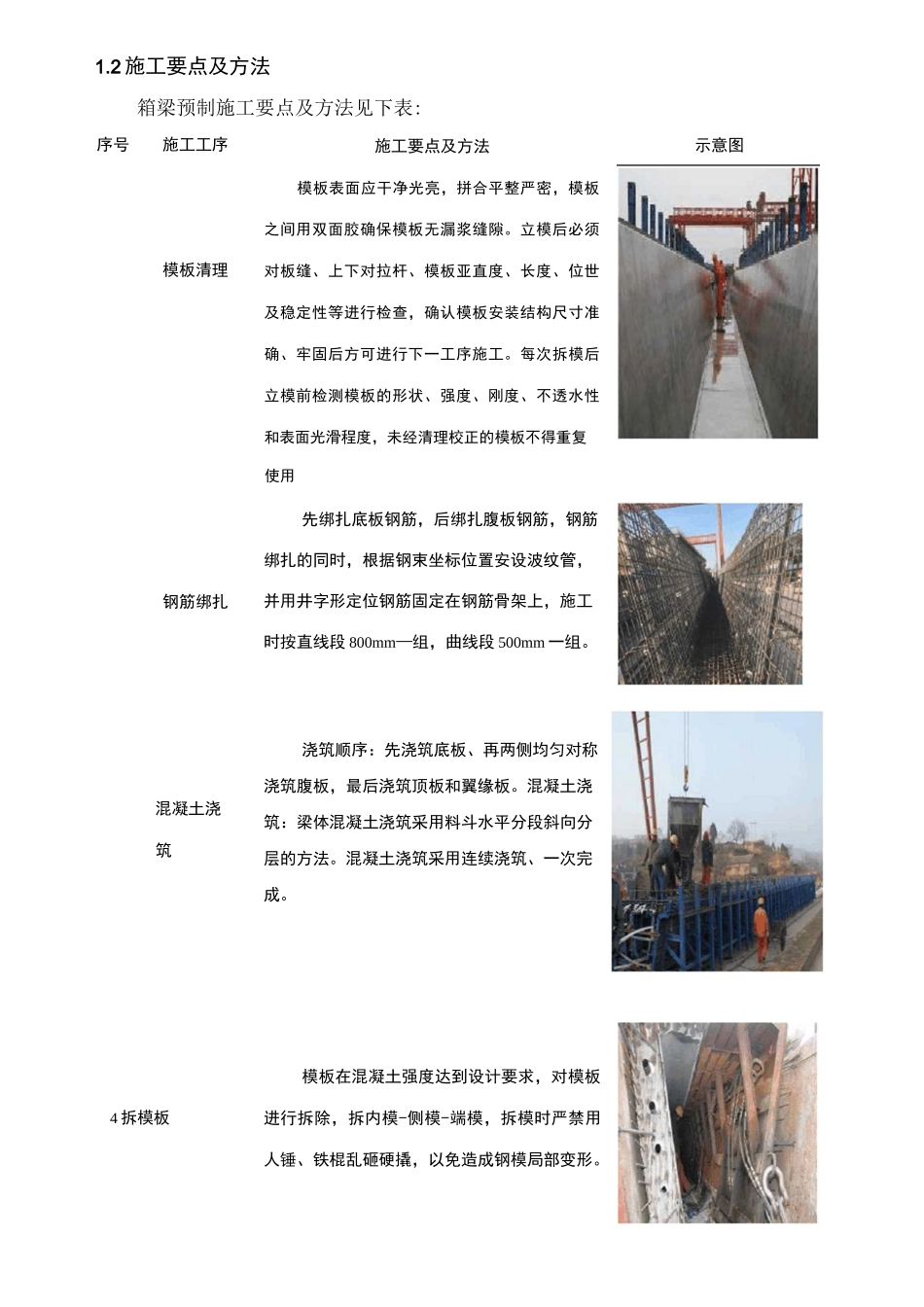

2 施工要点及方法箱梁预制施工要点及方法见下表:序号施工工序模板清理施工要点及方法模板表面应干净光亮,拼合平整严密,模板之间用双面胶确保模板无漏浆缝隙
立模后必须对板缝、上下对拉杆、模板亚直度、长度、位世及稳定性等进行检查,确认模板安装结构尺寸准确、牢固后方可进行下一工序施工
每次拆模后立模前检测模板的形状、强度、刚度、不透水性和表面光滑程度,未经清理校正的模板不得重复示意图钢筋绑扎混凝土浇筑4 拆模板使用先绑扎底板钢筋,后绑扎腹板钢筋,钢筋绑扎的同时,根据钢束坐标位置安设波纹管,并用井字形定位钢筋固定在钢筋骨架上,施工时按直线段 800mm—组,曲线段 500mm 一组
浇筑顺序:先浇筑底板、再两侧均匀对称浇筑腹板,最后浇筑顶板和翼缘板
混凝土浇筑:梁体混凝土浇筑采用料斗水平分段斜向分层的方法
混凝土浇筑采用连续浇筑、一次完成
模板在混凝土强度达到设计要求,对模板进行拆除,拆内模-侧模-端模,拆模时严禁用人锤、铁棍乱砸硬撬,以免造成钢模局部变形
5 预应力张拉孔道压浆、封锚移预制小箱梁张拉顺序:按设计图纸说明顺序张拉 NlfN3fN2fN5fN4,为防止梁倾覆,采取两侧同时张拉,两端对称张拉
预应力筋的张拉顺序应符合设计规定;设计未规定时,可采取分批、分阶段的方式对称张拉
预应力筋应整束张拉锚固
孔道压浆拟采用真空辅助压浆系统,孔道压浆采用 M50 水泥浆,压浆顺序自下而上
张拉后应尽快压浆并在 48h 内完成
在压浆前首先进行抽真空,使孔道
