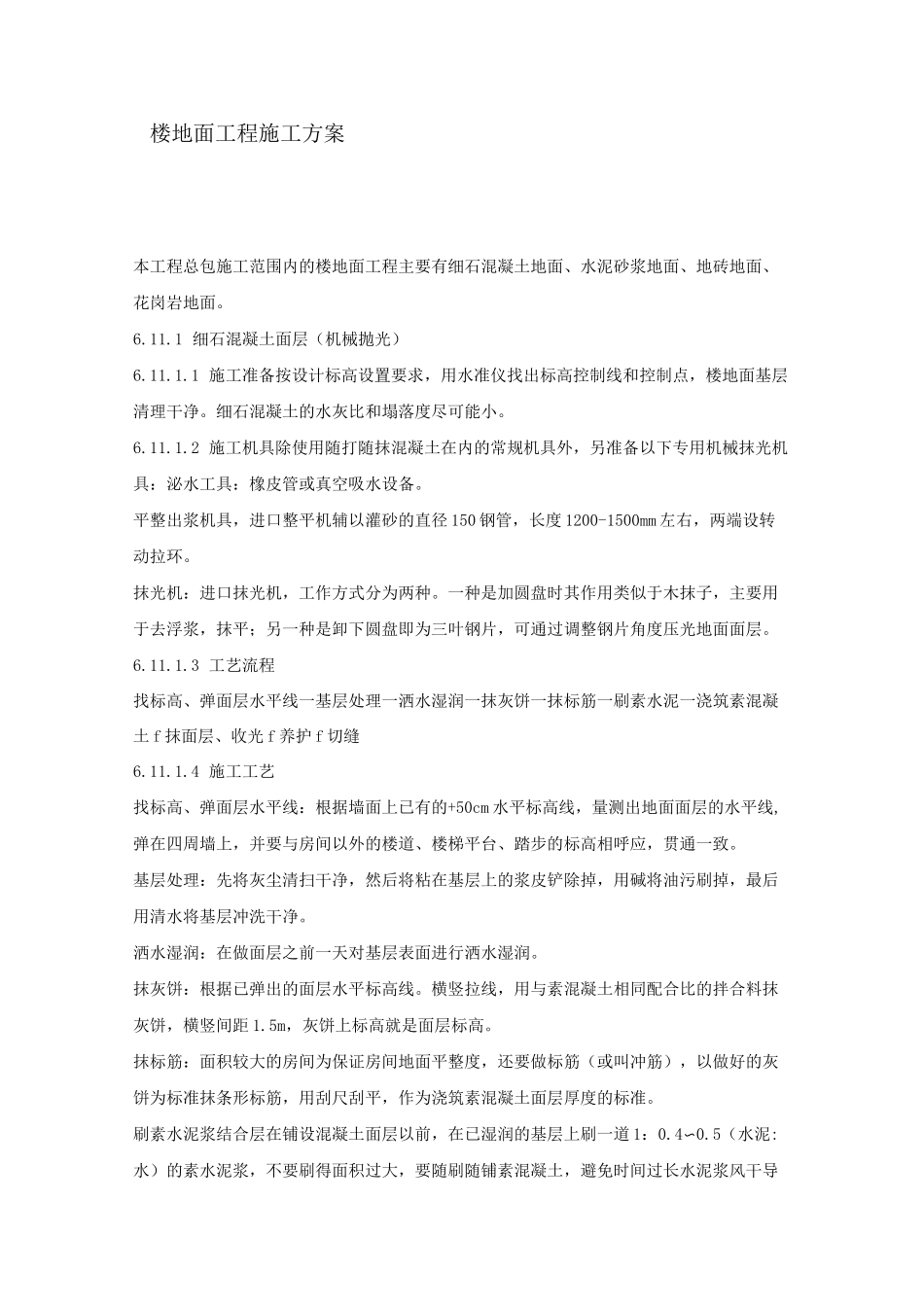

楼地面工程施工方案本工程总包施工范围内的楼地面工程主要有细石混凝土地面、水泥砂浆地面、地砖地面、花岗岩地面
1 细石混凝土面层(机械抛光)6
1 施工准备按设计标高设置要求,用水准仪找出标高控制线和控制点,楼地面基层清理干净
细石混凝土的水灰比和塌落度尽可能小
2 施工机具除使用随打随抹混凝土在内的常规机具外,另准备以下专用机械抹光机具:泌水工具:橡皮管或真空吸水设备
平整出浆机具,进口整平机辅以灌砂的直径 150 钢管,长度 1200-1500mm 左右,两端设转动拉环
抹光机:进口抹光机,工作方式分为两种
一种是加圆盘时其作用类似于木抹子,主要用于去浮浆,抹平;另一种是卸下圆盘即为三叶钢片,可通过调整钢片角度压光地面面层
3 工艺流程找标高、弹面层水平线一基层处理一洒水湿润一抹灰饼一抹标筋一刷素水泥一浇筑素混凝土 f 抹面层、收光 f 养护 f 切缝6
4 施工工艺找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致
基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲除掉,用碱将油污刷掉,最后用清水将基层冲洗干净
洒水湿润:在做面层之前一天对基层表面进行洒水湿润
抹灰饼:根据已弹出的面层水平标高线
横竖拉线,用与素混凝土相同配合比的拌合料抹灰饼,横竖间距 1
5m,灰饼上标高就是面层标高
抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑素混凝土面层厚度的标准

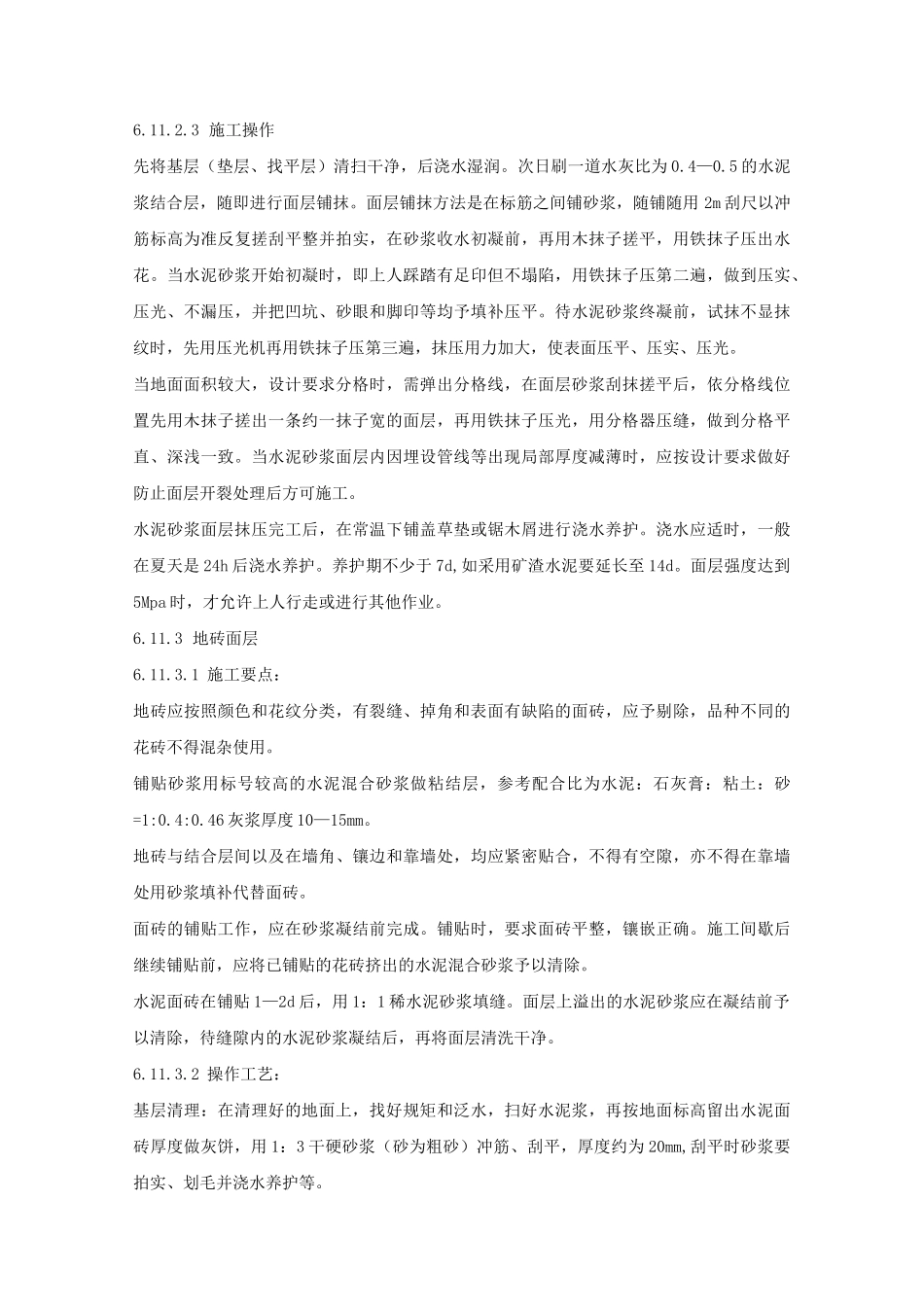

刷素水泥浆结合层在铺设混凝土面层以前,在已湿润的基层上刷一道 1:0

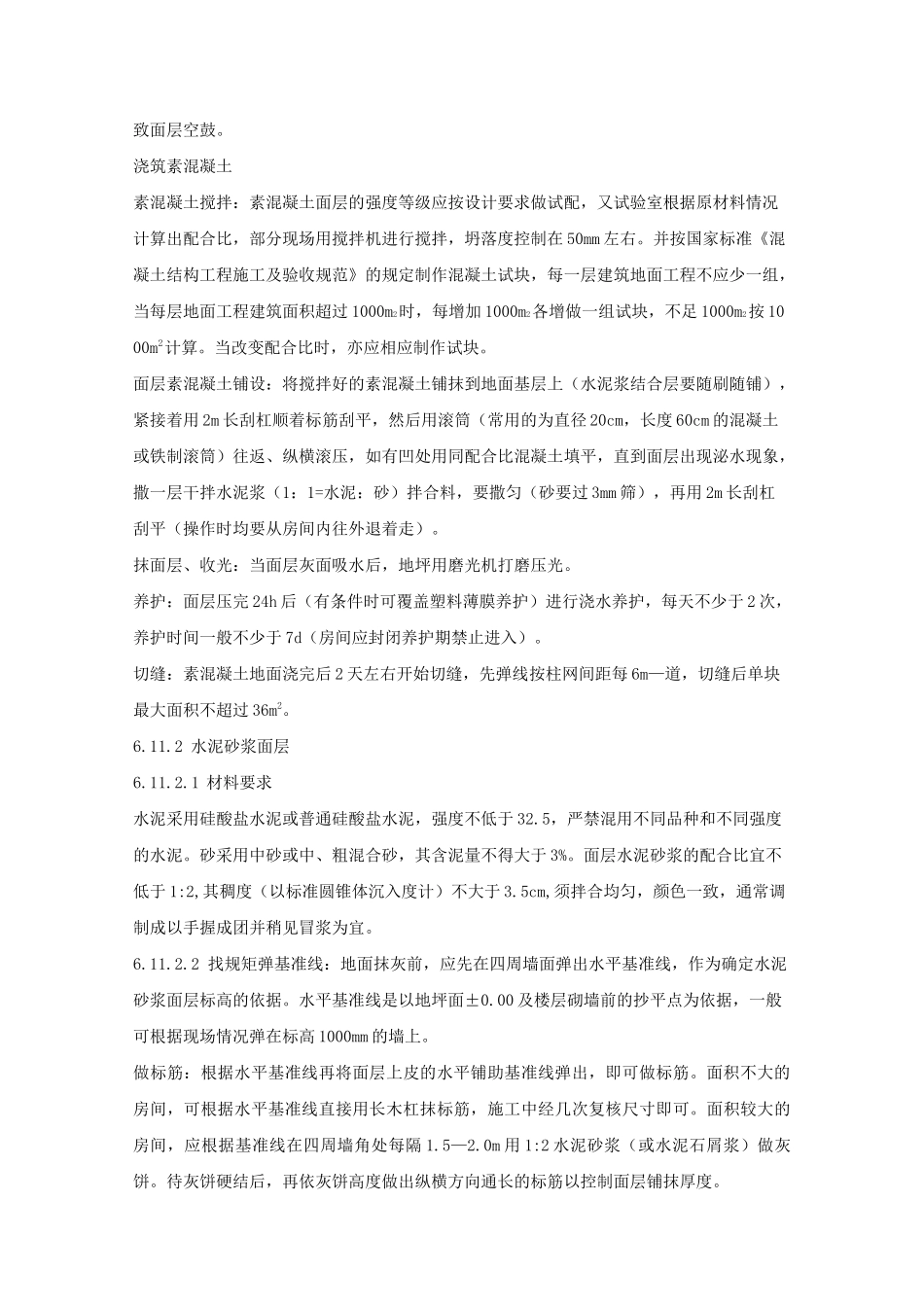

5(水泥:水)的素水泥浆,不要刷得面积过大,要随刷随铺素混凝土,避免时间过长水泥浆风干导致面层空鼓
