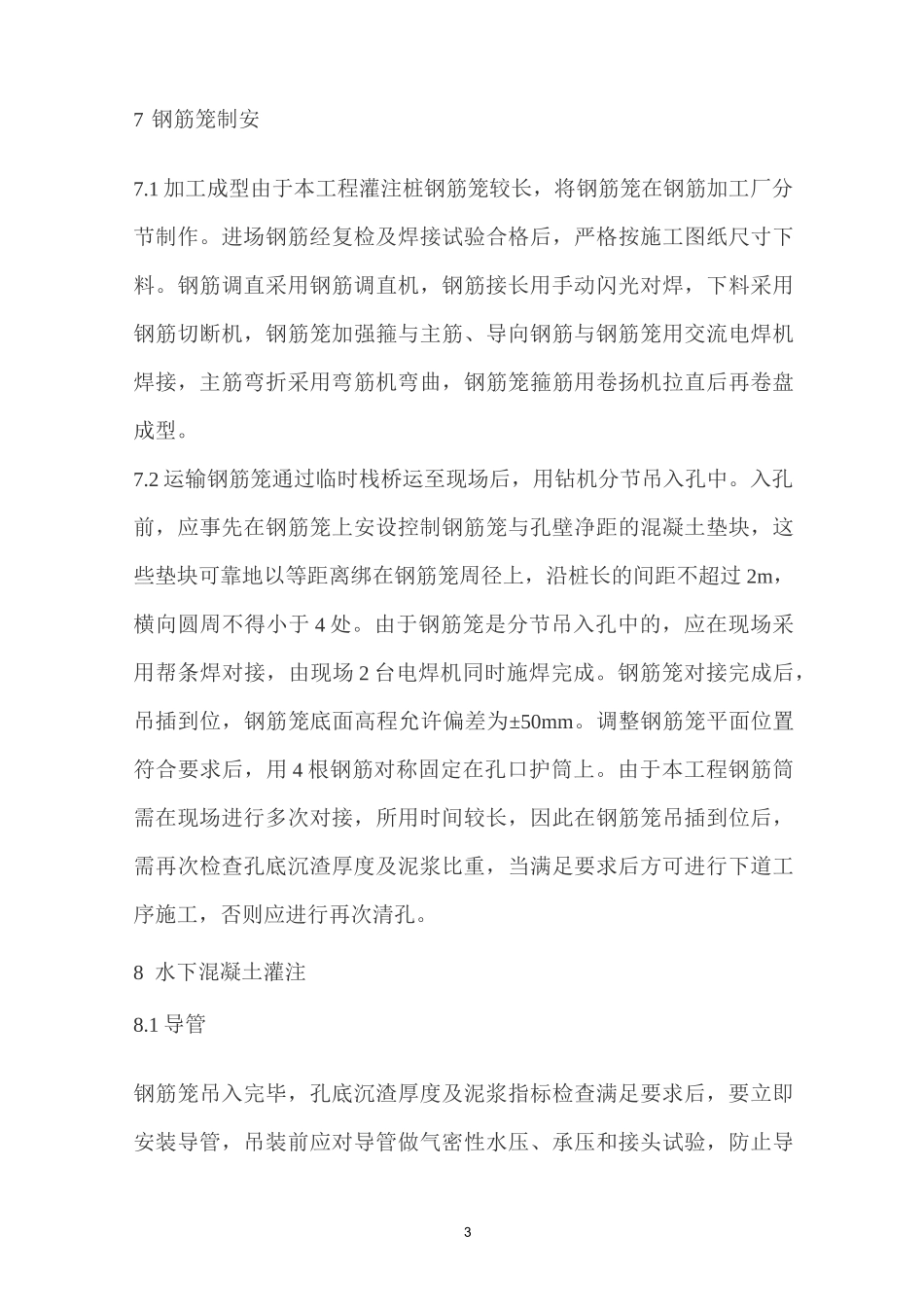

1码头工程钻孔灌注桩施工方案1 概况本工码头基础采用① 1200 钢筋混凝土嵌岩灌注桩,分 4 排,每排 16根,共计 64 根,桩长为 10.6〜29.3m。1#、2#栈桥基础采用① 1000 钢筋混凝土嵌岩灌注桩,共 9 根,桩长分别为 9.7m 和 30〜32.1m。2 施工布置(略)3 施工工艺钻孔灌注桩采用反循环回旋钻进,陆上搅拌机搅拌,用工程车水平运输至浇筑地。其施工工艺流程见灌注桩施工工艺框图。4 钢护筒根据现场实际情况,水中灌注桩钢护筒根据各桩位地质情况采用不同长度的护筒,并以穿过淤泥层 3m 或进入强风化层为原则,钢板厚 5〜8mm,内径比桩径稍大,控制在 50〜100mm 间。钢护筒在现场预制场分节加工成型,通过临时栈桥运至桩位处。钢护筒应坚实,不漏水,以保证不坍孔并对钻孔起导向作用。由于钢护筒入土较深,拟采用分节起吊焊接震动锤进行施打,节与节之间用电焊机满焊。钢护筒顶高程至少应高出施工水面或潮面 2m,用吊环手拉葫芦固定。用全站仪控制护筒平面位置,用十字线法埋设,保证其偏差不大于 50mm,倾斜度偏差不大于 1%。5 泥浆配制钻机成孔时需泥浆护壁,在开始钻孔前备有足够数量的优质粘土以供调制砂浆。根据不同地质,调配不同比重和粘度的泥浆,达到其护壁2要求。根据工程需要,在现场设 4 艘泥浆船,负责泥浆的供应和循环,在码头后方陆域上设废浆池,废浆用泥浆泵从泥浆船输送至废浆池沉淀后,按监理工程师要求掩埋或外运到指定地点废弃。6 成孔6.1 钻孔工艺设备及钻头选择成孔主要考虑采用反循环旋转钻机成孔,钻机采用可以加压的旋转钻机,钻头在淤泥及强风化层中用硬质合金刮刀钻,在进入硬质中风化岩层时,采用牙轮钻头。6.2 钻孔水上灌注桩钻机安放在由钢管、槽钢搭建的平台上。成孔时根据不同的地质情况采取不同的钻孔工艺,确定进尺速度,经常检查孔径、倾斜度,并应检查钻机的平整程度,防止孔位偏斜,应根据地质变化情况选择合理的泥浆指标,钻进过程中,必须始终保持孔内水位高于护筒外海面平面 1〜1.5m,同时,专人用泥浆比重仪检测泥浆的施工过程变化,控制泥浆浓度,以起到护壁作用,不至于坍孔。钻孔应连续作业,不得中途停止。6.3 检测孔深孔径用测绳测出钻孔深度,并检查是否与地质报告相符,如不符应及时与监理工程师、设计汇报备案并完善确认,用吊笼检查钻孔直径和垂直度,并作好记录,报监理工程师复查批准后,才可进行下道工序的施工。6.4 清孔循环钻机采用换浆清孔方法,即钻头...
