吴家堡村改造项目二期 1 标段总承包工程主楼出车库悬挑板支撑方案编制:审核:审批:陕西建工第八建设集团有限公司2020 年 4 月11、设计思路及方案确定由于现场施工条件限制,无法采用立杆落地进行反向支撑,经项目部集体讨论决定采用出基础承台悬挑部位斜支撑并采用钢管拉结

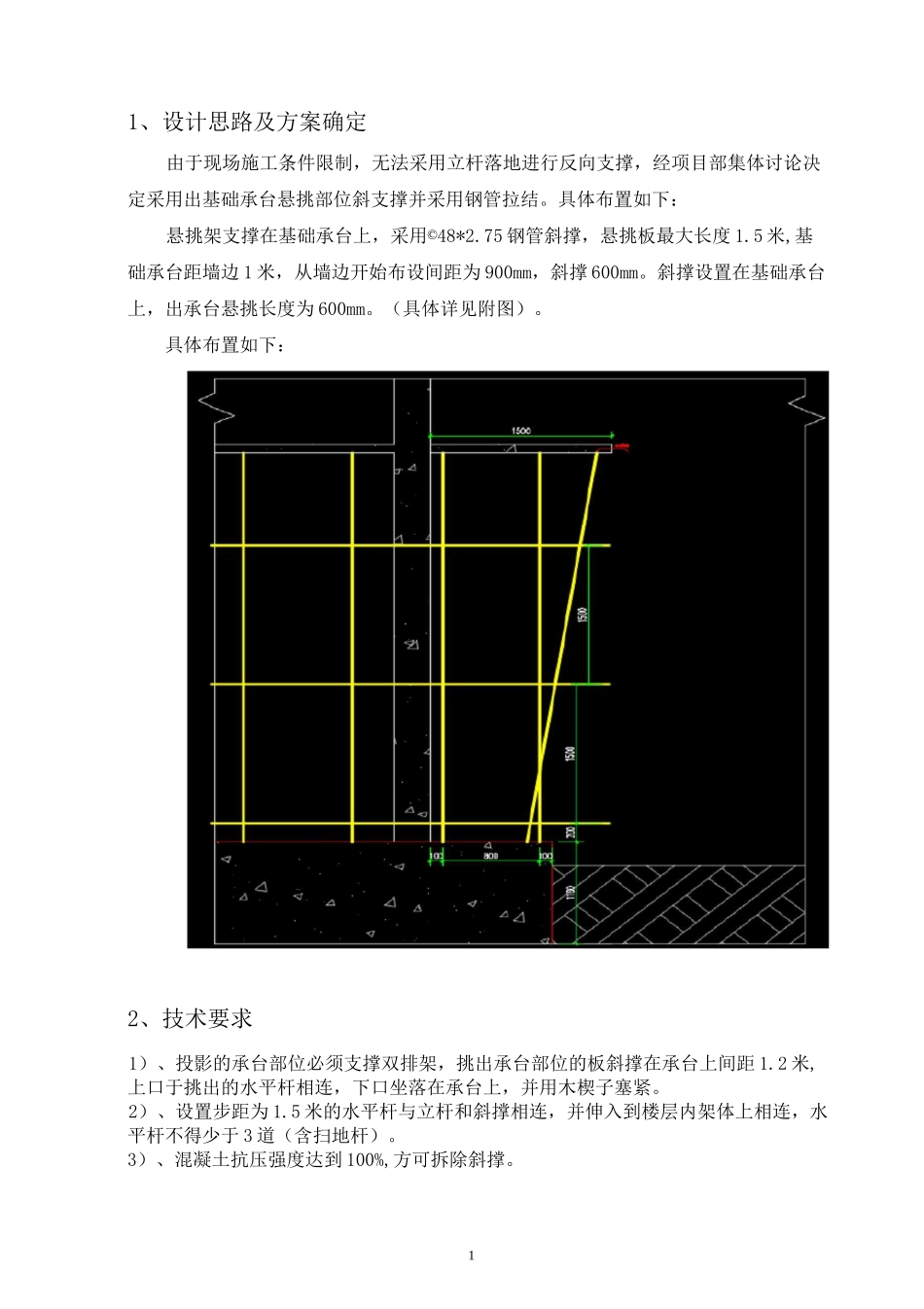

具体布置如下:悬挑架支撑在基础承台上,采用©48*2
75 钢管斜撑,悬挑板最大长度 1
5 米,基础承台距墙边 1 米,从墙边开始布设间距为 900mm,斜撑 600mm
斜撑设置在基础承台上,出承台悬挑长度为 600mm
(具体详见附图)
具体布置如下:2、技术要求1)、投影的承台部位必须支撑双排架,挑出承台部位的板斜撑在承台上间距 1
2 米,上口于挑出的水平杆相连,下口坐落在承台上,并用木楔子塞紧
2)、设置步距为 1
5 米的水平杆与立杆和斜撑相连,并伸入到楼层内架体上相连,水平杆不得少于 3 道(含扫地杆)
3)、混凝土抗压强度达到 100%,方可拆除斜撑

23、施工准备3
1 劳动力准备工种人数任务架子工5负责架子搭设及拆除测量放线工1负责脚手架垂直控制木工10负责安装与拆除模板3
2 技术、材料准备3
1 技术准备1.熟悉各部位截面尺寸、标高、制定模板初步设计方案,同时组织相关人员学习规范、规程与企业规定制度
从而提高管理人员的管理水平和岗位技能水平,保证模板工程的施工质量与进度
2.管理人员应在模板施工前向班组进行施工交底,向其详细交待施工中应注意事项
根据本工程实际情况,结合施工单位现有施工条件,经过综合技术经济比较,本工程模板支撑体系选用扣件式钢管脚手架作为模板支架的搭设材料,进行相应的设计计算
4、搭设此支撑架的作业人员经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行脚手架支搭工艺标准及操作规程,确保脚手架安全
2 材料准备模板及支撑用量计划表序号材料名
