卫浴安装施工工艺五、施工操作工艺( 一) 工作流程施工准备→设计交底→图纸会审→技术交底→材料检验→放线定位→卫生器具及配件、管道安装→通、满水试验→交工验收( 二) 施工工艺要点l
洗脸盆 ( 洗没盆 ) 安装(1) 根据洗脸盆中心及洗脸盆安装高度划出十字线,将支架用带有钢垫圈的木螺钉固定在预埋的木砖上
(2) 安装多组洗脸盆时,所有洗脸盆应在同一水平线
(3) 洗脸盆与排水栓连接处应用浸油石棉橡胶板密封
(4) 洗涤盆下有地漏时,排水短管的下端距地漏位置应不小于100 ㎜
地漏安装(1) 核对地面标高,按地面水平线采用0
02 的坡度,再低 5~10mm为地漏表面标高
(2) 地漏安装后,用1:2 水泥砂浆将其固定
小便器安装(1) 立式小便器安装1) 按照立式小便器排水口及预留排水管甩口的中心位置,确定小便器安装的中心线和膨胀螺栓的位置,划十字线,做好标记
2) 移开小便器,按照地面上己经划好的螺栓孔的标记钻孔,用清水将孔洞内的灰土冲净
3) 将膨胀螺栓插人孔内,并固定
将预留排水管的存水弯管周围抹好油灰,在小便器的安装位置上铺好白水泥和白灰膏的混合浆( 混合比例为 1:5)
4) 将立式小便器对准已经安装好的地脚螺栓坐稳就位,利用水平尺找平、找正
将地脚螺栓加弹簧垫、平垫,拧紧螺母
5) 将立式小便器与墙面、地面的缝隙采用白水泥浆抹平、抹光

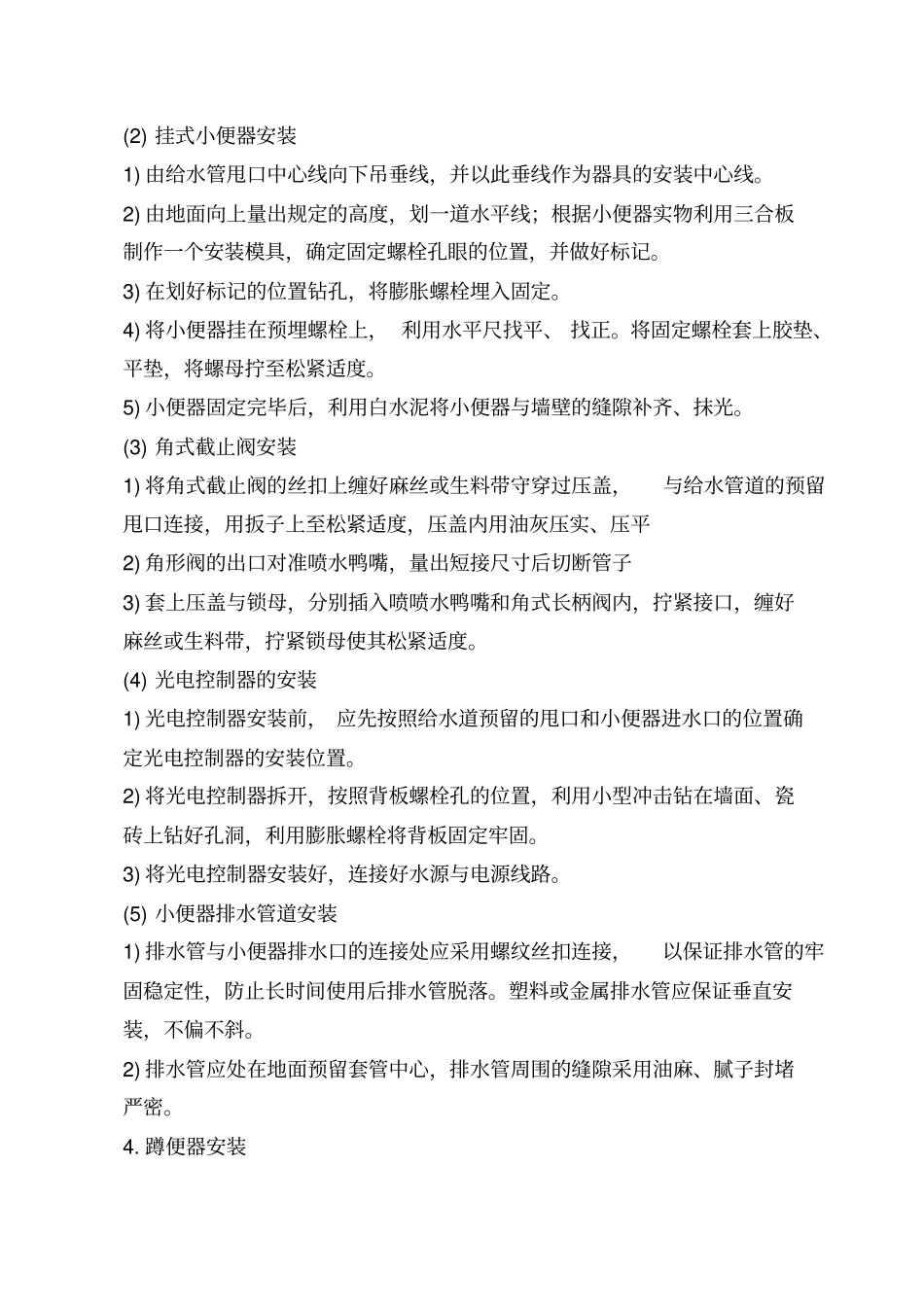

(2) 挂式小便器安装1) 由给水管甩口中心线向下吊垂线,并以此垂线作为器具的安装中心线
2) 由地面向上量出规定的高度,划一道水平线;根据小便器实物利用三合板制作一个安装模具,确定固定螺栓孔眼的位置,并做好标记
3) 在划好标记的位置钻孔,将膨胀螺栓埋入固定
4) 将小便器挂在预埋螺栓上, 利用水平尺找平、 找正
将固定螺栓套上胶垫、平垫,将螺母拧至松紧适度

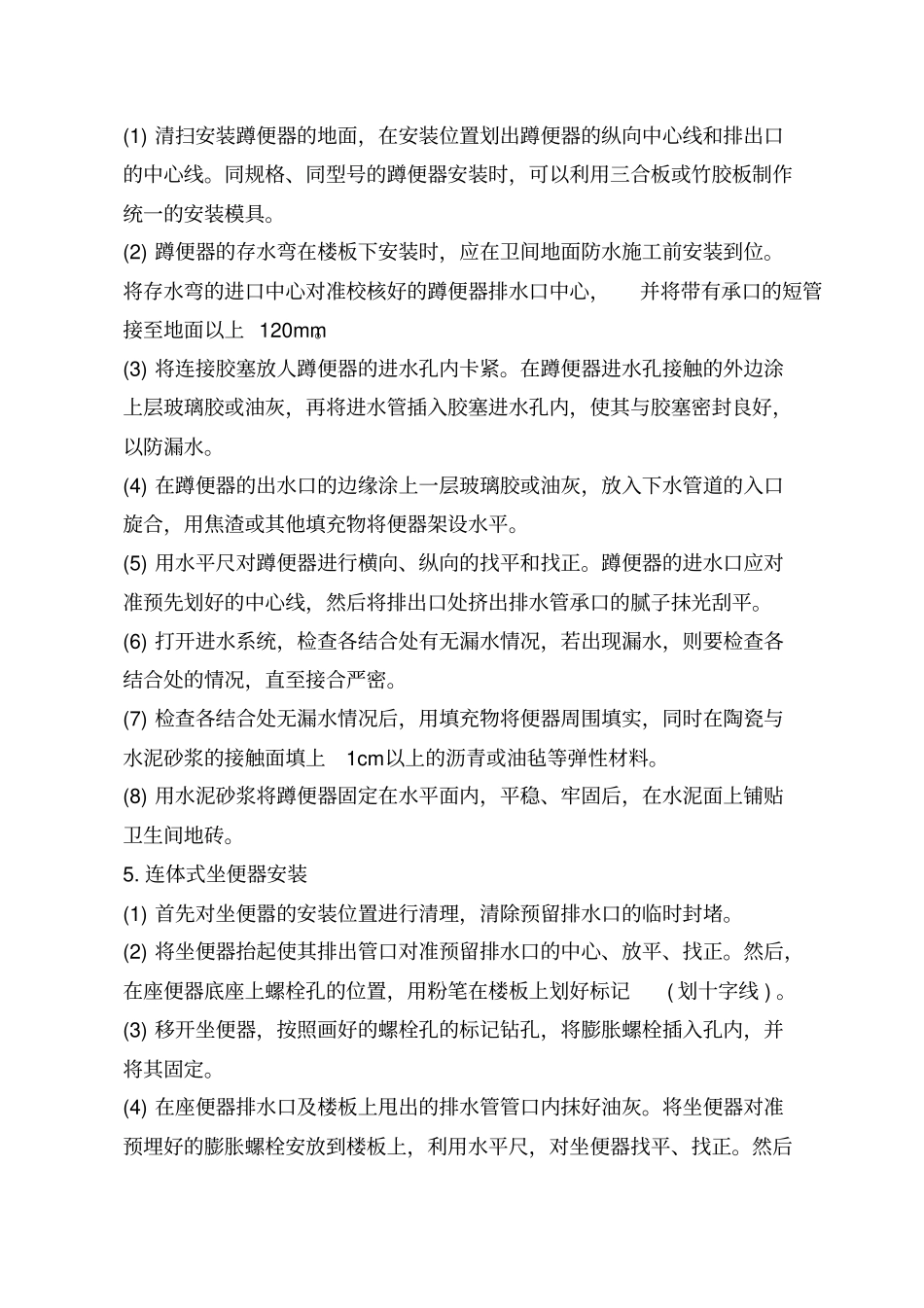

5) 小便器固定完毕后,利用白水泥将小便器与墙壁的缝
