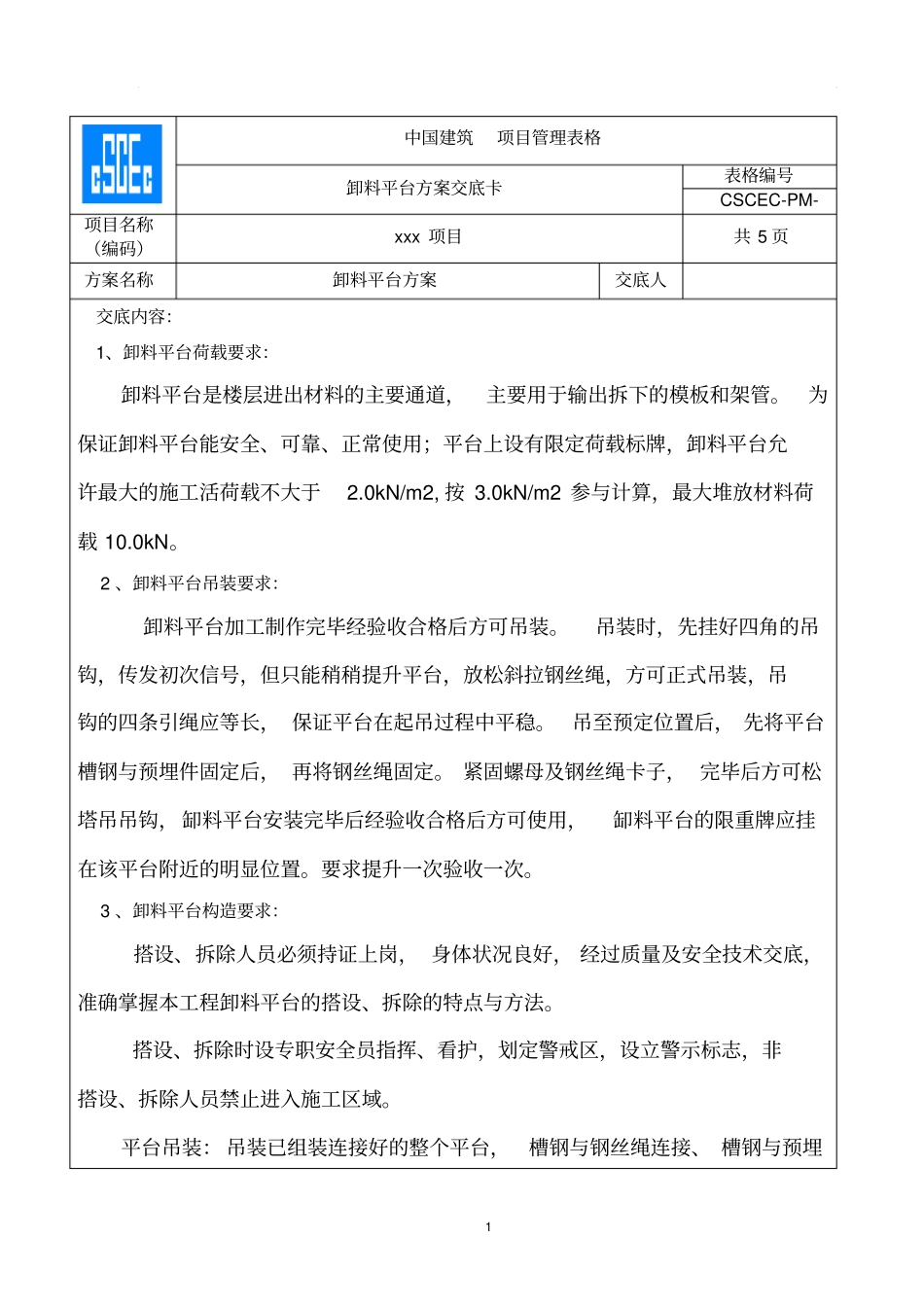

1 中国建筑项目管理表格卸料平台方案交底卡表格编号CSCEC-PM- 项目名称(编码)xxx 项目共 5 页方案名称卸料平台方案交底人交底内容:1、卸料平台荷载要求:卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管
为保证卸料平台能安全、可靠、正常使用;平台上设有限定荷载标牌,卸料平台允许最大的施工活荷载不大于2
0kN/m2, 按 3
0kN/m2 参与计算,最大堆放材料荷载 10
2 、卸料平台吊装要求:卸料平台加工制作完毕经验收合格后方可吊装
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长, 保证平台在起吊过程中平稳
吊至预定位置后, 先将平台槽钢与预埋件固定后, 再将钢丝绳固定
紧固螺母及钢丝绳卡子, 完毕后方可松塔吊吊钩,缷料平台安装完毕后经验收合格后方可使用,缷料平台的限重牌应挂在该平台附近的明显位置
要求提升一次验收一次
3 、卸料平台构造要求:搭设、拆除人员必须持证上岗, 身体状况良好, 经过质量及安全技术交底,准确掌握本工程卸料平台的搭设、拆除的特点与方法
搭设、拆除时设专职安全员指挥、看护,划定警戒区,设立警示标志,非搭设、拆除人员禁止进入施工区域

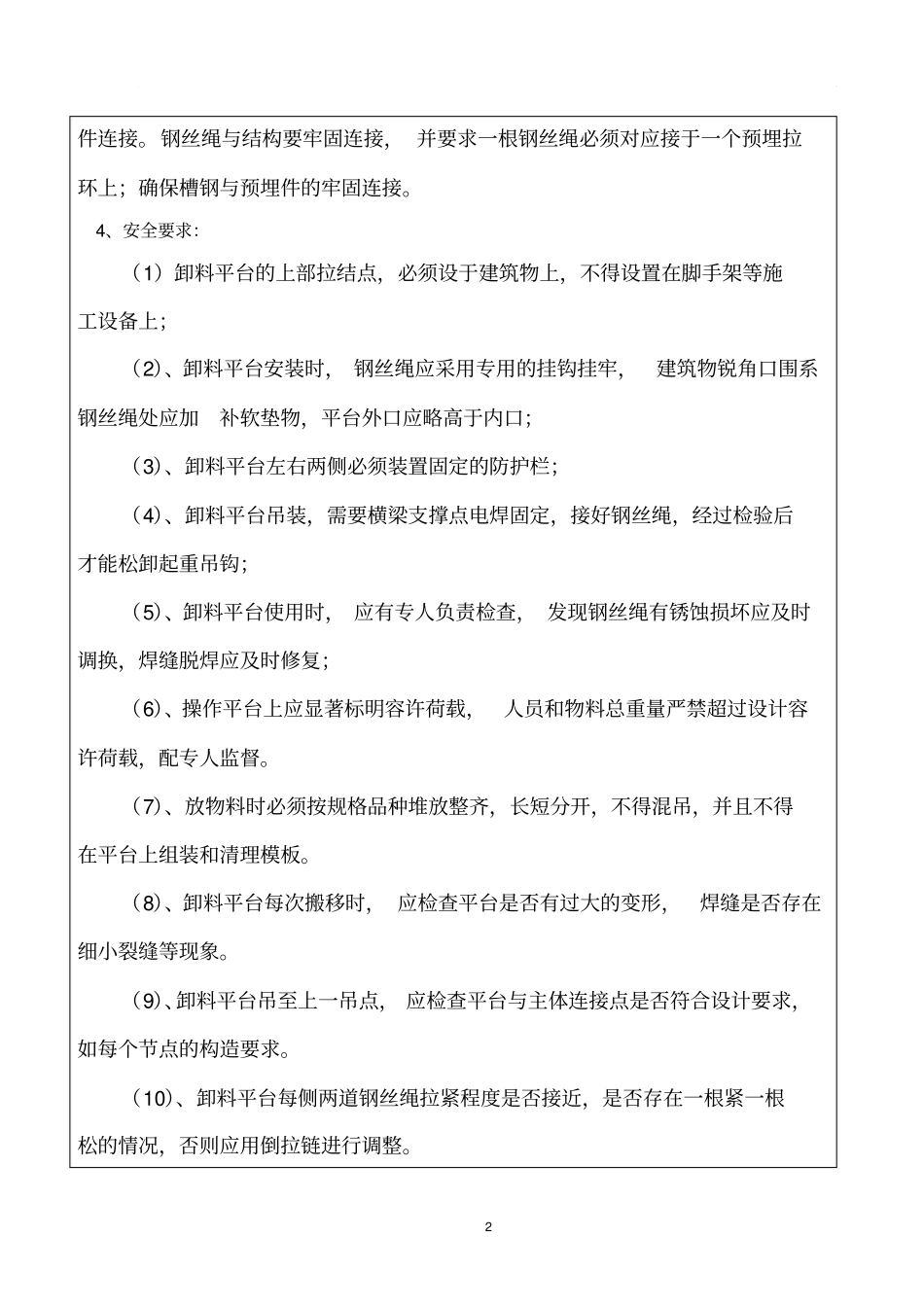

平台吊装: 吊装已组装连接好的整个平台,槽钢与钢丝绳连接、 槽钢与预埋2 件连接
钢丝绳与结构要牢固连接, 并要求一根钢丝绳必须对应接于一个预埋拉环上;确保槽钢与预埋件的牢固连接
4、安全要求:(1)卸料平台的上部拉结点,必须设于建筑物上,不得设置在脚手架等施工设备上;(2)、卸料平台安装时, 钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加补软垫物,平台外口应略高于内口;(3)、卸料平台左右两侧必须装置固定的防护栏;(4)、卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验后才能松卸起重吊钩;(5)、
