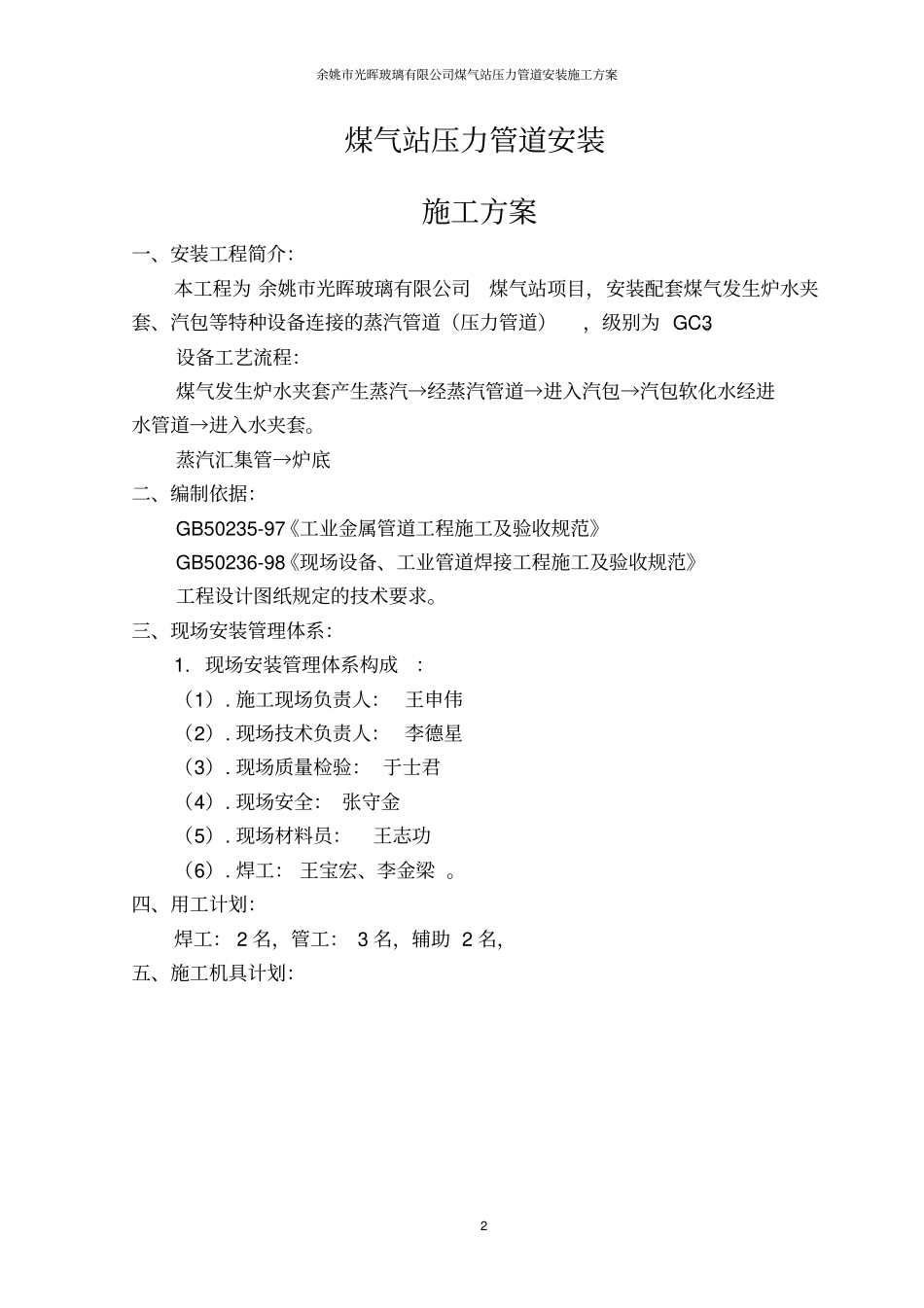

完美 WORD 格式专业 知识 分享YS/10-12-001 工程名称: 余姚市光晖玻璃有限公司煤气站压力管道安装工程施 工 方 案编制:审核:批准:山东义升环保设备有限公司余姚市光晖玻璃有限公司煤气站压力管道安装施工方案1 目录一、 安装工程简介二、 编制依据三、 现场安装管理体系四、 用工计划五、 施工机具计划六、 设备到场检验七、 管道安装施工方法及技术要求八、 施工现场安全管理余姚市光晖玻璃有限公司煤气站压力管道安装施工方案2 煤气站压力管道安装施工方案一、安装工程简介:本工程为 余姚市光晖玻璃有限公司煤气站项目,安装配套煤气发生炉水夹套、汽包等特种设备连接的蒸汽管道(压力管道),级别为 GC3。设备工艺流程:煤气发生炉水夹套产生蒸汽→经蒸汽管道→进入汽包→汽包软化水经进水管道→进入水夹套。蒸汽汇集管→炉底二、编制依据:GB50235-97《工业金属管道工程施工及验收规范》GB50236-98《现场设备、工业管道焊接工程施工及验收规范》工程设计图纸规定的技术要求。三、现场安装管理体系:1. 现场安装管理体系构成:(1). 施工现场负责人: 王申伟(2). 现场技术负责人: 李德星(3). 现场质量检验: 于士君(4). 现场安全: 张守金(5). 现场材料员:王志功(6). 焊工: 王宝宏、李金梁 。四、用工计划:焊工: 2 名,管工: 3 名,辅助 2 名,五、施工机具计划:余姚市光晖玻璃有限公司煤气站压力管道安装施工方案3 六、设备到场检验管道安装前,应在货物到达现场后应进行下列检查:6.1 设备应由施工单位和业主方采购、技术、质检部门参加,共同检验。6.2 依据设计图纸、发货清单、设备说明书对设备进行验收。6.3 核对设备的名称、类型、型号、规格。6.4 检查管材的出厂合格证、质量证明书、压力管道制造厂生产许可证等随机技术资料及专用工具是否齐全。6.5 清点管道数量和设备配件、备件的数量。6.6 检查设备外观质量与腐蚀状态。6.7 按要求对阀门进行抽样压力试验。6.8 以上过程检查完毕后, 联系当地特检部门对管道、 管件进行检查确认。七、管道安装施工方法及技术要求:序号机械或设备名称型号规格单位数量备注1 水准仪台1 2 氧气瓶个3~5 3 乙炔瓶个1~2 4 氩气瓶个1~2 5 逆变焊机WSW-400 台1 6 交流焊机BX3-300 台1 7 手拉葫芦1T 台4 8 手拉葫芦2T 台4 9 手拉葫芦5T 台4 10 气割工具套4 11 角向磨光机100 台4 12 水平尺、板尺、...
