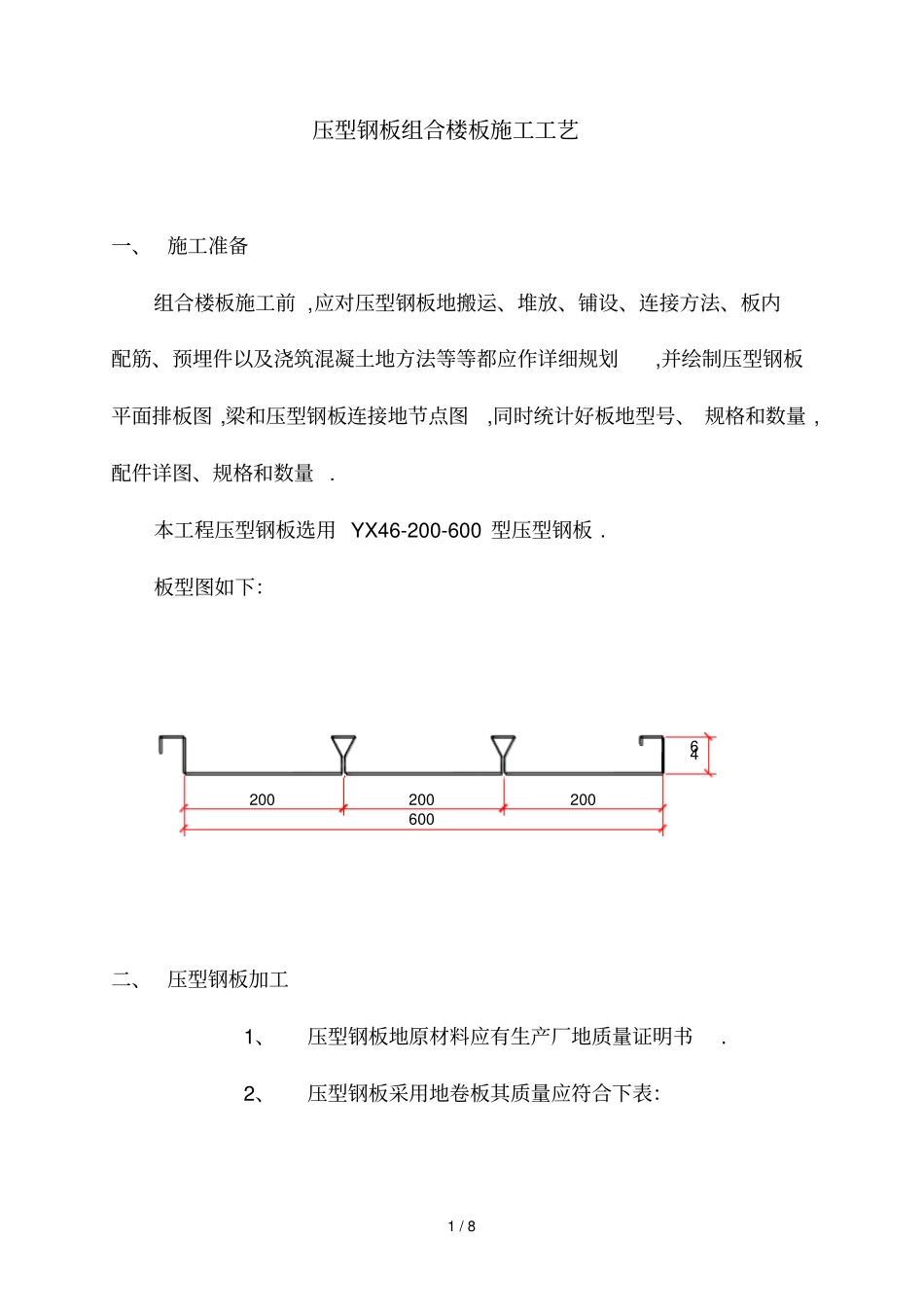

1 / 8 压型钢板组合楼板施工工艺一、 施工准备组合楼板施工前 ,应对压型钢板地搬运、堆放、铺设、连接方法、板内配筋、预埋件以及浇筑混凝土地方法等等都应作详细规划,并绘制压型钢板平面排板图 ,梁和压型钢板连接地节点图,同时统计好板地型号、 规格和数量 ,配件详图、规格和数量
本工程压型钢板选用 YX46-200-600 型压型钢板
板型图如下:46200200200600二、 压型钢板加工1、压型钢板地原材料应有生产厂地质量证明书

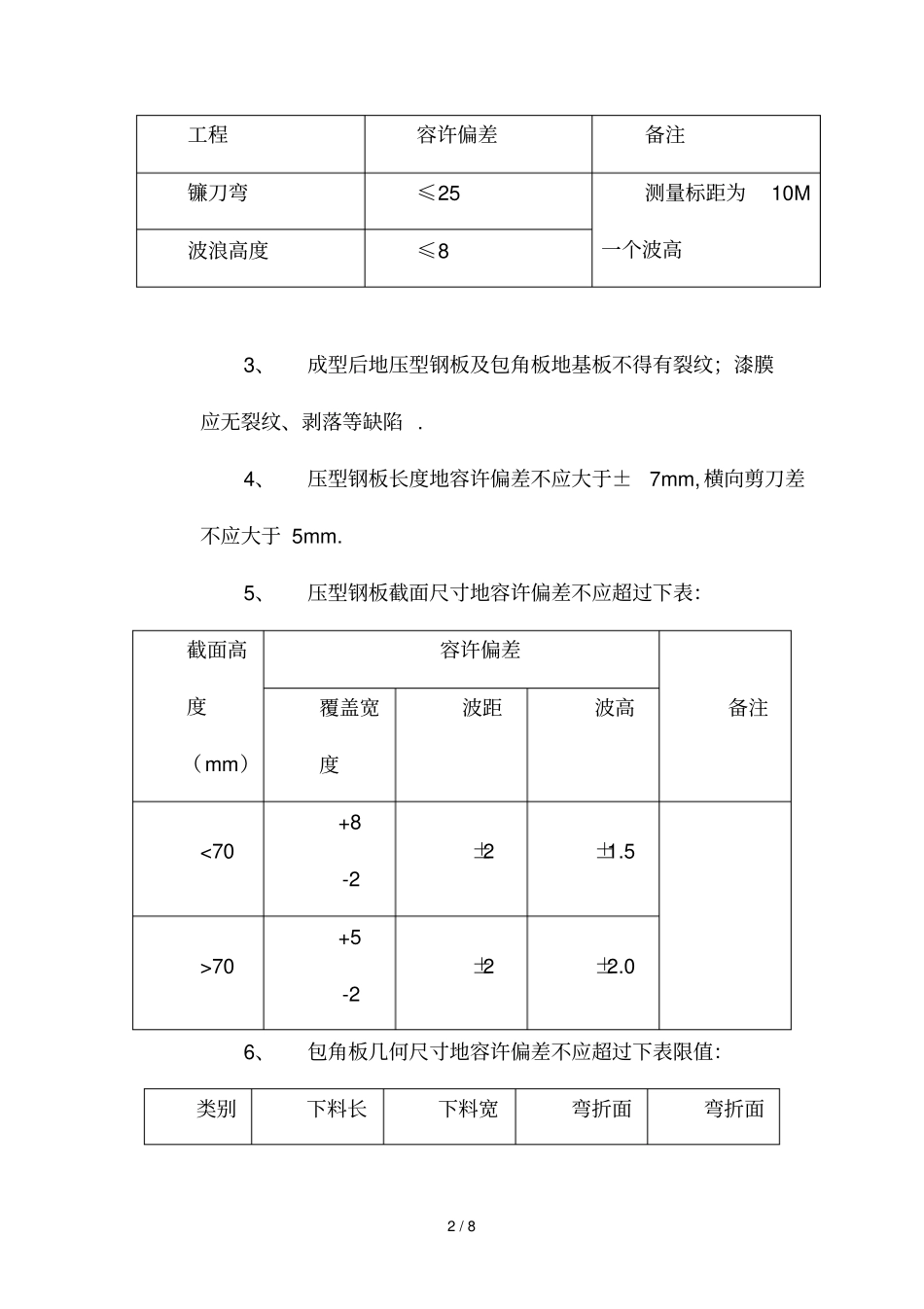

2、压型钢板采用地卷板其质量应符合下表:2 / 8 工程容许偏差备注镰刀弯≤25 测量标距为10M一个波高波浪高度≤8 3、成型后地压型钢板及包角板地基板不得有裂纹;漆膜应无裂纹、剥落等缺陷
4、压型钢板长度地容许偏差不应大于±7mm, 横向剪刀差不应大于 5mm
5、压型钢板截面尺寸地容许偏差不应超过下表:截面高度(mm)容许偏差备注覆盖宽度波距波高70 +5 -2 ±2 ±2

0 6、包角板几何尺寸地容许偏差不应超过下表限值:类别下料长下料宽弯折面弯折面3 / 8 度度宽度夹角容许偏差±5 ±2 ±2 2°7、压型钢板地几何尺寸应进行抽样检查
8、压型钢板出厂时必须有产品合格证
三、 压型钢板运输和保管1、装卸无外包装地压型钢板时,严禁直接用钢丝绳绑扎起吊
2、用车辆运输无外包装地压型钢板时,应在车上设置衬有橡胶衬垫地枕木 ,间距不得大于 3M
3、对于采用汽车运输地压型板等,采用角钢框架分层固定,绑扎牢固后进行运输
4、压型钢板装卸时地悬伸长度不应大于1
5、压型钢板应按材质、板型分别堆放,压型钢板上不得堆放重物 ,应避免污染
6、板型规格地堆放顺序应与施工安装顺序相配合
7、压型钢板在工地可采用枕木架空(架空枕木要保持约5%地倾斜度)堆放
应堆放在不妨碍交通、不被高空重物撞击地安全地带 ,并应
