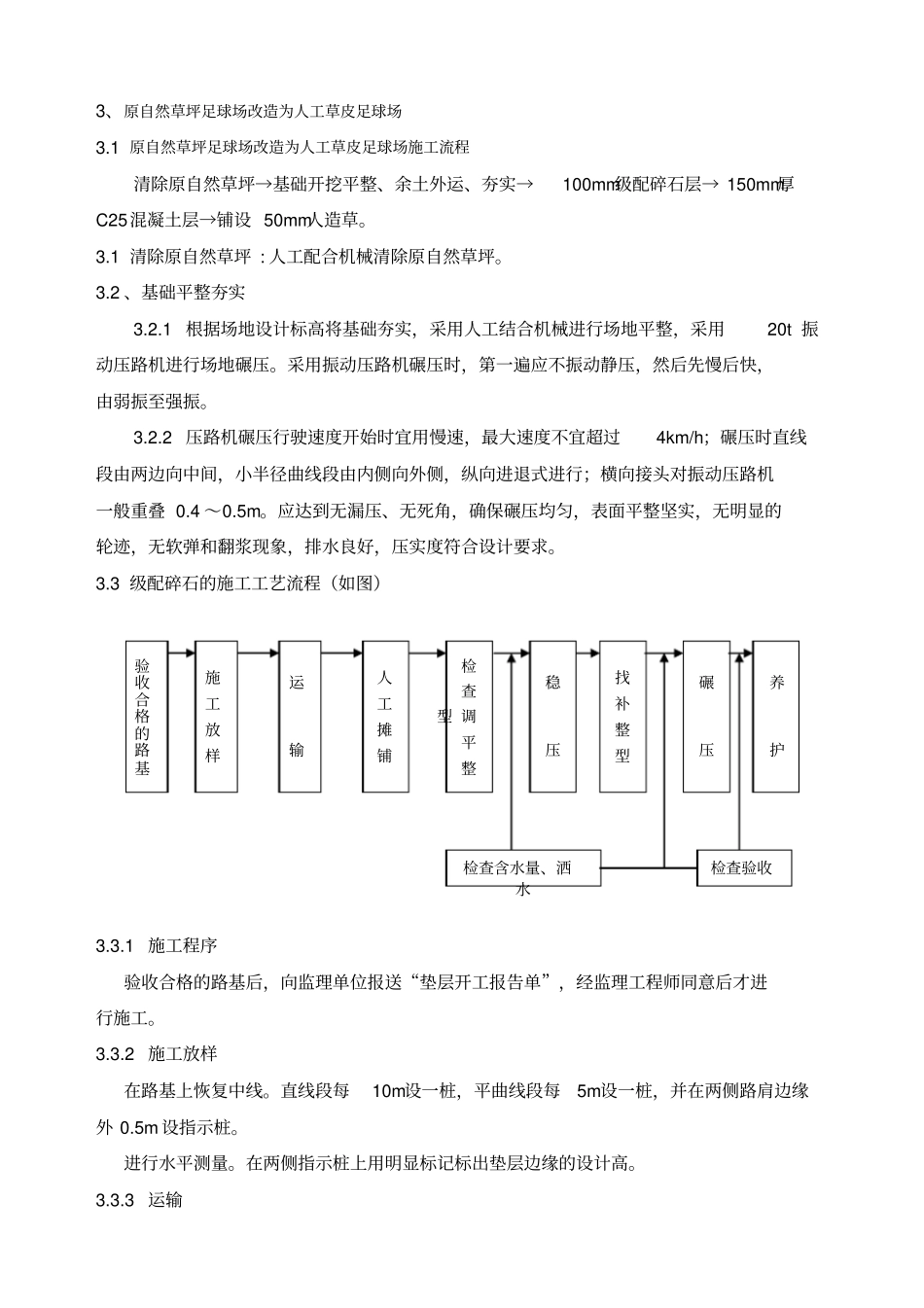

3、原自然草坪足球场改造为人工草皮足球场3
1 原自然草坪足球场改造为人工草皮足球场施工流程清除原自然草坪→基础开挖平整、余土外运、夯实→100mm级配碎石层→ 150mm厚C25混凝土层→铺设 50mm人造草
1 清除原自然草坪 : 人工配合机械清除原自然草坪
2 、基础平整夯实3
1 根据场地设计标高将基础夯实,采用人工结合机械进行场地平整,采用20t 振动压路机进行场地碾压
采用振动压路机碾压时,第一遍应不振动静压,然后先慢后快,由弱振至强振
2 压路机碾压行驶速度开始时宜用慢速,最大速度不宜超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机一般重叠 0
应达到无漏压、无死角,确保碾压均匀,表面平整坚实,无明显的轮迹,无软弹和翻浆现象,排水良好,压实度符合设计要求
3 级配碎石的施工工艺流程(如图)3
1 施工程序验收合格的路基后,向监理单位报送“垫层开工报告单”,经监理工程师同意后才进行施工
2 施工放样在路基上恢复中线
直线段每10m设一桩,平曲线段每5m设一桩,并在两侧路肩边缘外 0
5m 设指示桩
进行水平测量
在两侧指示桩上用明显标记标出垫层边缘的设计高

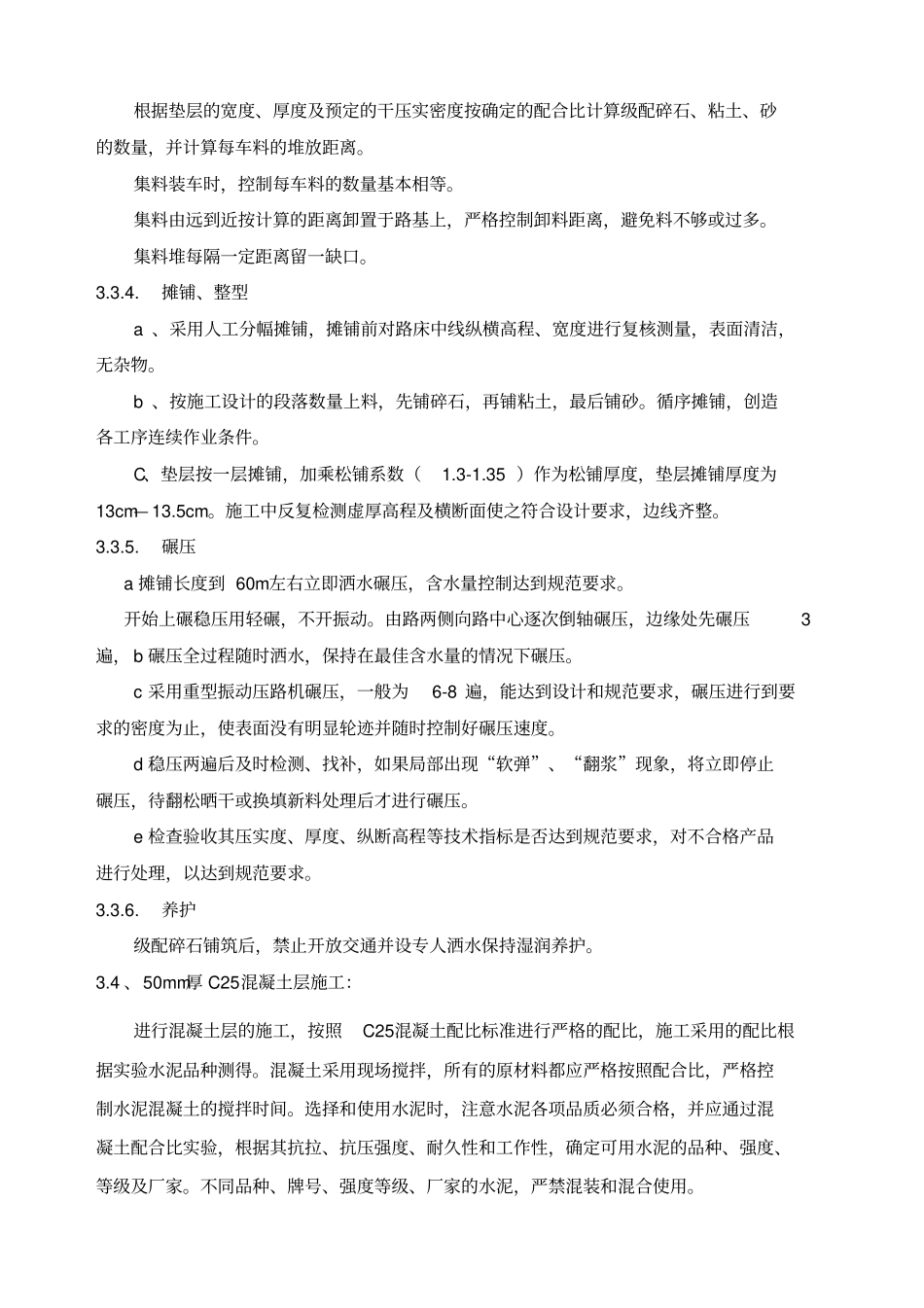

3 运输检查调平整型养护碾压找补整型稳压人工摊铺运输施工放样验收合格的路基检查验收检查含水量、洒水根据垫层的宽度、厚度及预定的干压实密度按确定的配合比计算级配碎石、粘土、砂的数量,并计算每车料的堆放距离
集料装车时,控制每车料的数量基本相等
集料由远到近按计算的距离卸置于路基上,严格控制卸料距离,避免料不够或过多
集料堆每隔一定距离留一缺口
摊铺、整型a 、采用人工分幅摊铺,摊铺前对路床中线纵横高程、宽度进行复核测量,表面清洁,无杂物
b 、按施工设计的段落数量上料,先铺碎石,再铺
