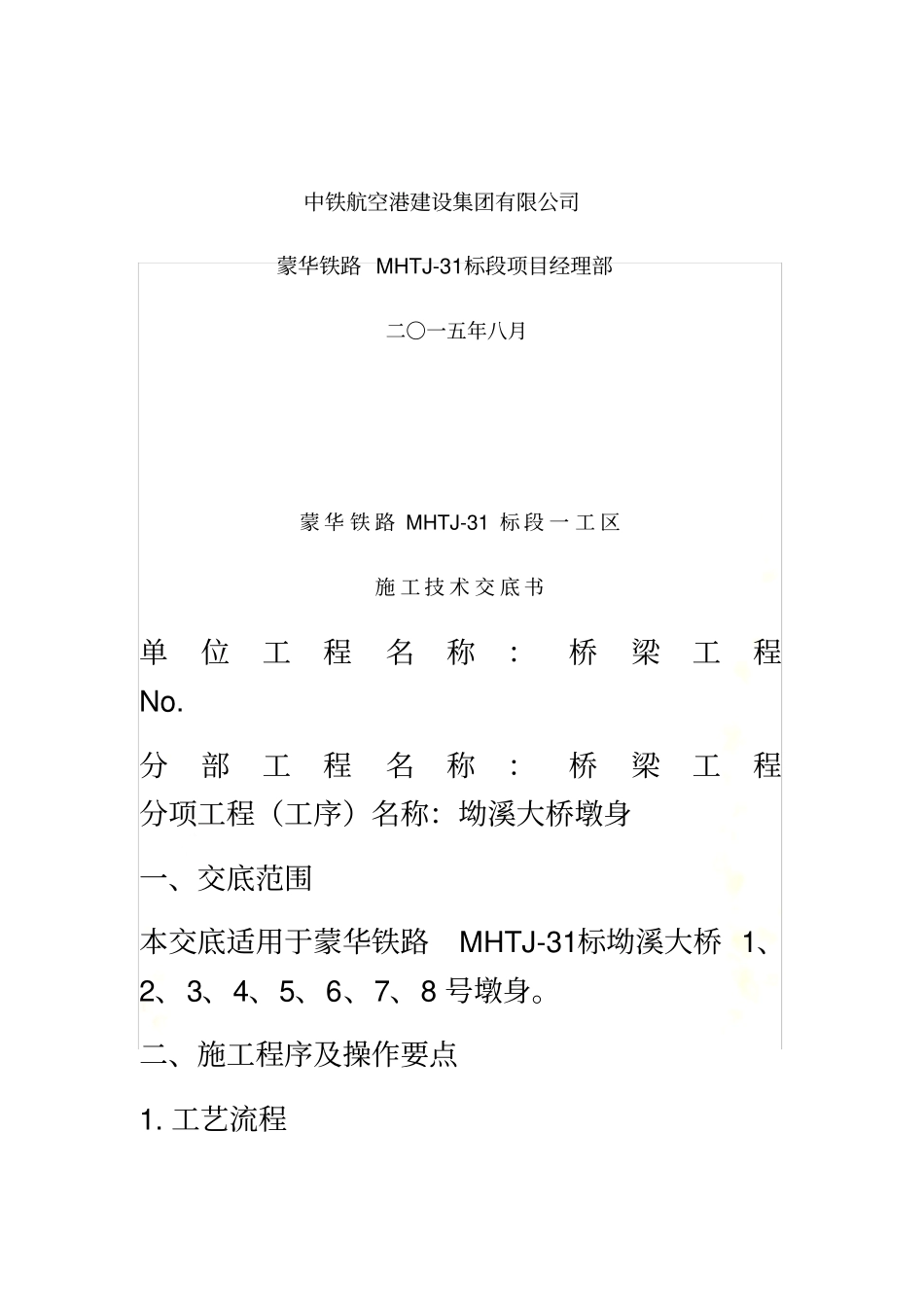

双排落地式脚手架技术交底新建蒙西至华中地区铁路湘赣段桥梁 工程双排落地式脚手架技术交底中铁航空港建设集团有限公司蒙华铁路 MHTJ-31标段项目经理部二〇一五年八月蒙 华 铁 路 MHTJ-31 标 段 一 工 区施 工 技 术 交 底 书单位工程名称:桥梁工程No
分部工程名称:桥梁工程分项工程(工序)名称:坳溪大桥墩身一、交底范围本交底适用于蒙华铁路MHTJ-31标坳溪大桥 1、2、3、4、5、6、7、8 号墩身
二、施工程序及操作要点1
工艺流程立杆基础夯实和硬化处理→排水沟→定位→垫板→立两边立杆, 扣扫地杆、小横杆、大横杆(或临时大、小横杆)→立抛撑→树中间立杆→小横杆、大横杆、防护栏杆→以此类推、形成一步闭合加体→搭第二步架→拉连墙件→拆抛撑→转角处设置“之”剪刀撑→挂密目安全网、铺脚手版→接立杆→架体外立面设置剪刀撑→搭第三步架(剪刀撑与安全网同步上) →⋯→完成脚手架搭设的技术要求与允许偏差
搭设标准:支架钢管要求横平竖直,整齐清晰,平竖通顺,连接牢固,受荷安全,有模板安装预留空间,不变形、不摇晃
立杆:立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接
对接搭接应符合下列规定:两个相邻立杆接头不应设在同步同跨内,立杆各接头中心至主节点的距离不大于步距的1/3 ,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm
立杆的垂直偏差不大于架高的 1/400
立杆的搭接长度不应小于1m,应采用不少于 2 个旋转扣件固定, 端部扣件盖板的边缘至杆断距离不应小于100mm
立杆高出最上排水平杆的距离不大于200mm,顶托高出立杆顶端不大于 500mm
扫地杆:立杆底部设扫地杆, 纵向扫地杆应用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立杆上
纵向水平杆: 纵向水平杆
