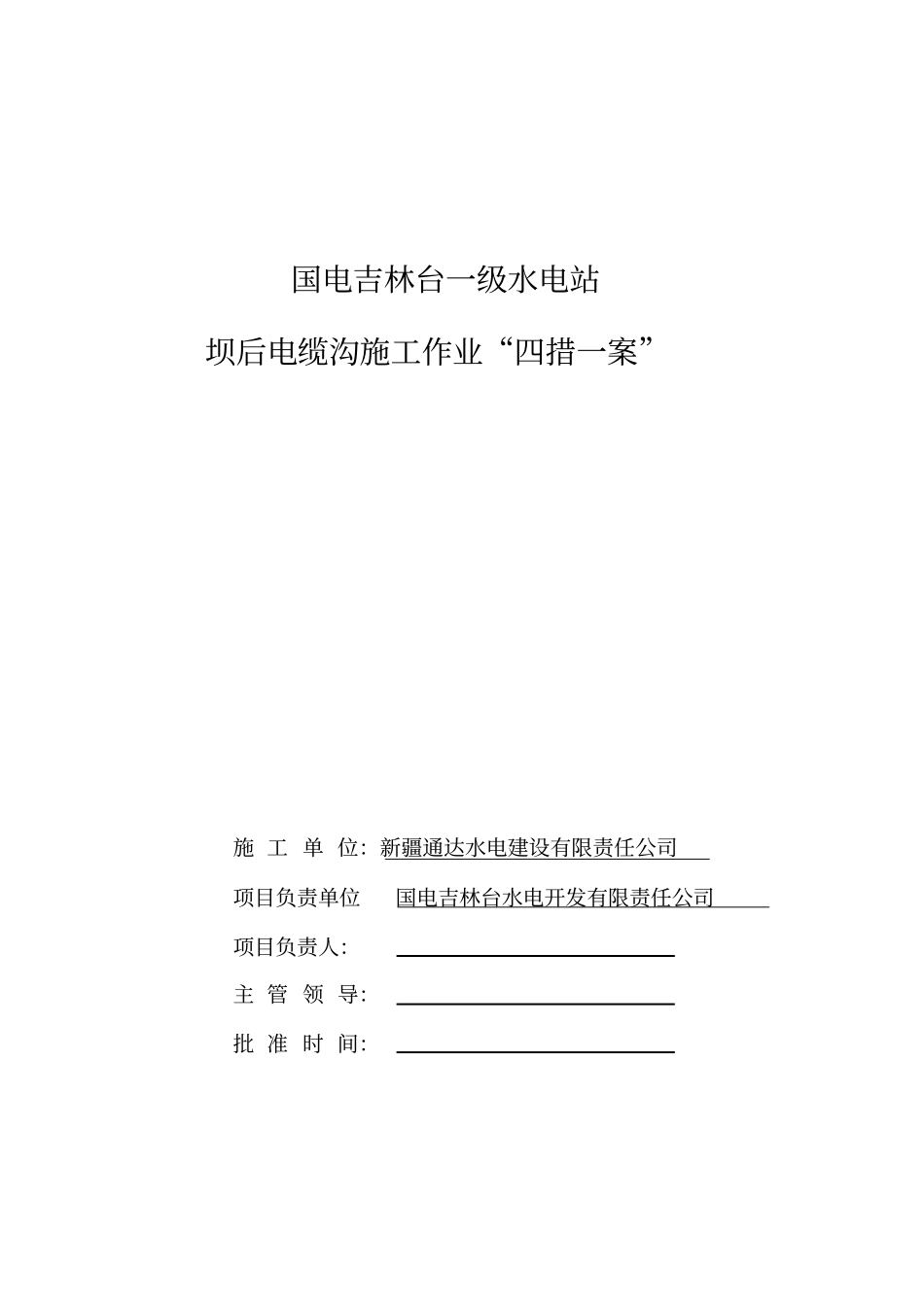

国电吉林台一级水电站坝后电缆沟施工作业“四措一案”施 工 单 位:新疆通达水电建设有限责任公司项目负责单位国电吉林台水电开发有限责任公司项目负责人:主 管 领 导:批 准 时 间:新疆通达水电建设有限责任公司“四措一案”计划书工程名称:坝后电缆沟维修工程实施单位: 新疆通达水电建设有限责任公司施工地点:吉林台一级水电站坝后工地负责人:吴新贵安全监督员:李跃施工工期:以业主通知时间为准施工组织措施(工作班组人员及分工) :1、工地负责人:吴新贵2、现场技术员:刘广超3、安全监督员:李跃施工技术措施:(可做附件)见四措一案施工安全措施:(可做附件)见四措一案施工方案:(可做附件)见四措一案编制人:陈建华单位领导审核:编制时间:2011 年 08 月 12 日组织措施一、 工作任务:本工程为国电吉林台一级水电站坝后之字形电缆沟维修工程,为了能安全、及时地完成好本次工程,特制定施工组织措施
二、 组织人员结构:三、组织机构各成员职责:工程总负责:陈建华负责本次工程项目的批准和计划实施
安全负责人:李跃负责整个工程的安全监督, “四措一案”的审核
质量负责人:吴新贵负责工程的质量监督和质量验收
现场负责人:吴新贵负责现场工作的具体实施和工作人员的施工安全
现场安全员:李锋负责人员的现场施工安全及工程作业安全
现场技术员:刘广超认真监督、施工工艺,收集技术资料
材料负责人:李左星负责本次施工项目所有备品备件、及消耗性材料
工地负责:吴新贵技术专责: 刘广超安全专责: 李跃刘广超技经李锋材料李左星四、工作班组 : 10 人 (人数)负责人:吴新贵安全员:李锋六、开工前基本要求1、开工前 15 天,向有关部门上报本次工作的材料计划,准备和领取材料
2、在工作前 7 天提交相关停役申请,制定标准化作业程序
3、开工前 3 天,准备好施工所需设备、相关材料、相关图纸及相关技术资料
4、工器具、
