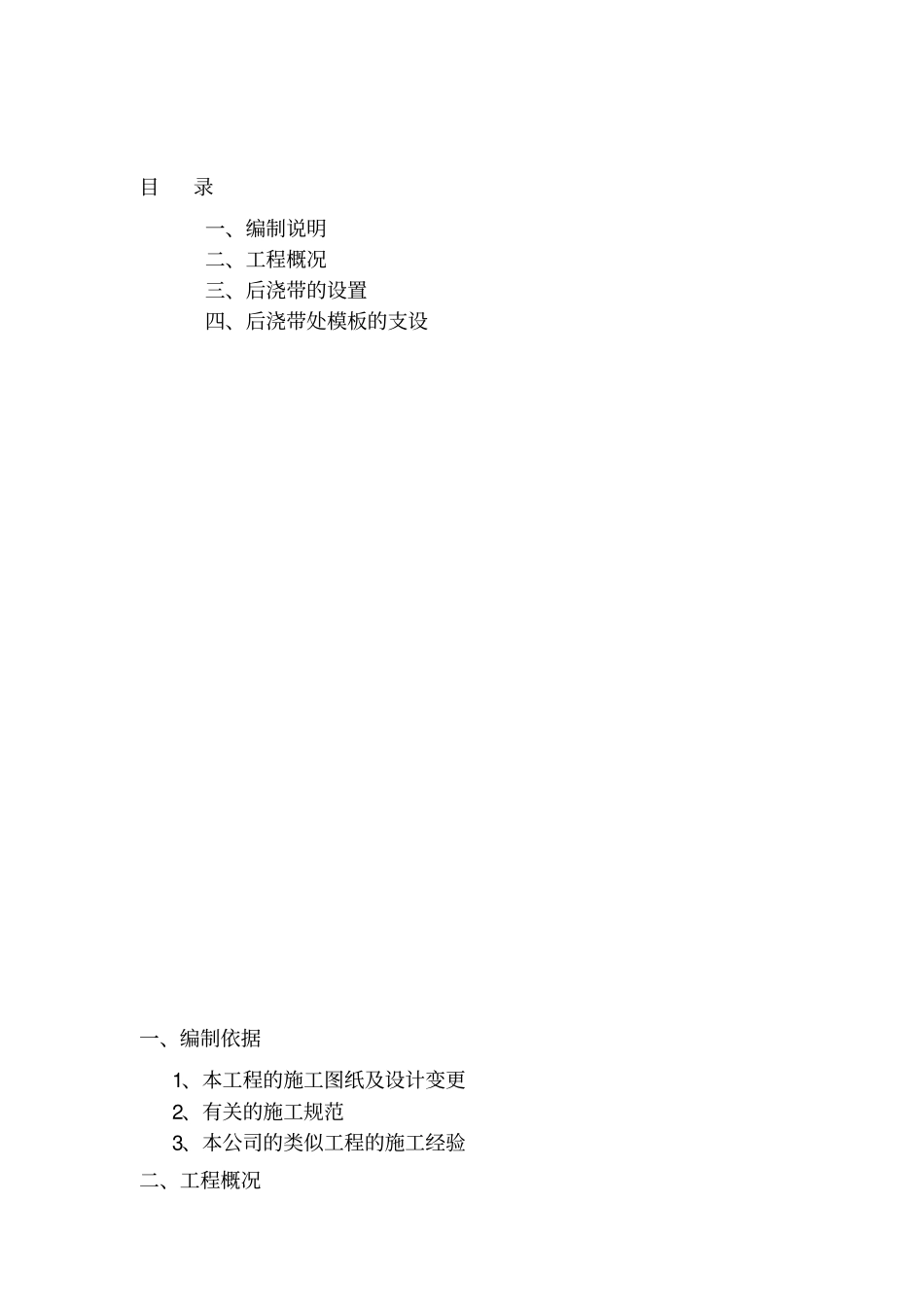

后浇带模板的支撑方案编制:审核:江苏南通六建建设集团有限公司恒大城项目部2009 年 12 月 5 日目录一、编制说明二、工程概况三、后浇带的设置四、后浇带处模板的支设一、编制依据1、本工程的施工图纸及设计变更2、有关的施工规范3、本公司的类似工程的施工经验二、工程概况本工程位于石家庄位于槐安路南,新石北路北,广平街西,维明街东
总建筑面积为13 万平方米 ,1# 、2#楼建筑高度 98 米, 3#、4#楼建筑高度98
35 米,剪力墙结构
由1#、2#、3#、4#四栋高层住宅以及综合楼、幼儿园各一栋组成,其中高层住宅楼地上33 层,地下 1 层,地上为住宅,地下为自行车库
三、后浇带的设置本工程基础至地下室顶板设温度应力后浇带,1#、2#楼位置由21 轴右侧 1990 起,800 宽;3#楼位置由 2-1 轴右 800 起,宽度 800,以及 3-1 轴右 800 起,宽度 800;4#楼由 15 轴右 350 起,宽度 800
两侧混凝土浇筑 2 个月后采用 C35早强微膨胀混凝土浇筑
后浇带处使用的橡胶止水条参照05J2-13/A29 ,其质量应满足相应的规程规定,其检测应符合JG/T141-2001

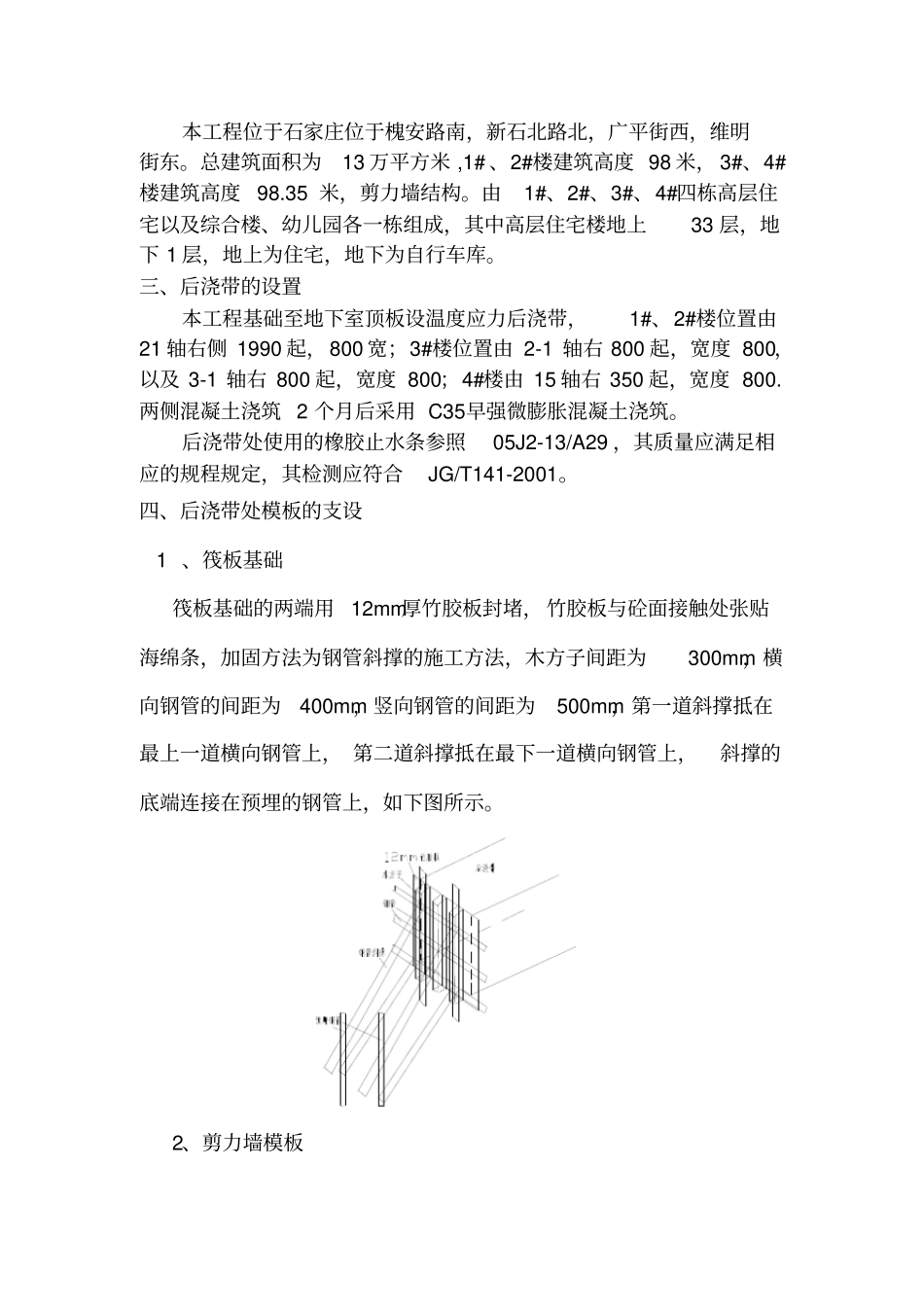

四、后浇带处模板的支设 1 、筏板基础筏板基础的两端用12mm厚竹胶板封堵,竹胶板与砼面接触处张贴海绵条,加固方法为钢管斜撑的施工方法,木方子间距为300mm,横向钢管的间距为400mm,竖向钢管的间距为500mm,第一道斜撑抵在最上一道横向钢管上, 第二道斜撑抵在最下一道横向钢管上,斜撑的底端连接在预埋的钢管上,如下图所示
