下载后可任意编辑施工场地项目部 2024 年工作总结及 2024 年工作思路与工委 2024 年工作总结汇编施工场地项目部 2024 年工作总结及 2024 年工作思路项目经理部 XX 年支部各项工作,紧紧围绕 xx 项目施工生产为重点,以创建“1234”工程为目标(即一重;安全、质量、廉政责任重于泰山,二建;建和谐项目、建好班子,三交;交满意工程、交清白帐目、交优秀队伍,四出;出精品工程、出优秀人才,出先进经验、出科研成果;)团结带领党员和员工,为完成公司下达的各项生产任务指标指标,开拓好山东市场,争当 xx 线的排头兵
发扬我单位人“勇于争先,永不满足”的企业精神
团结奋进在 xx,建功立业在xx

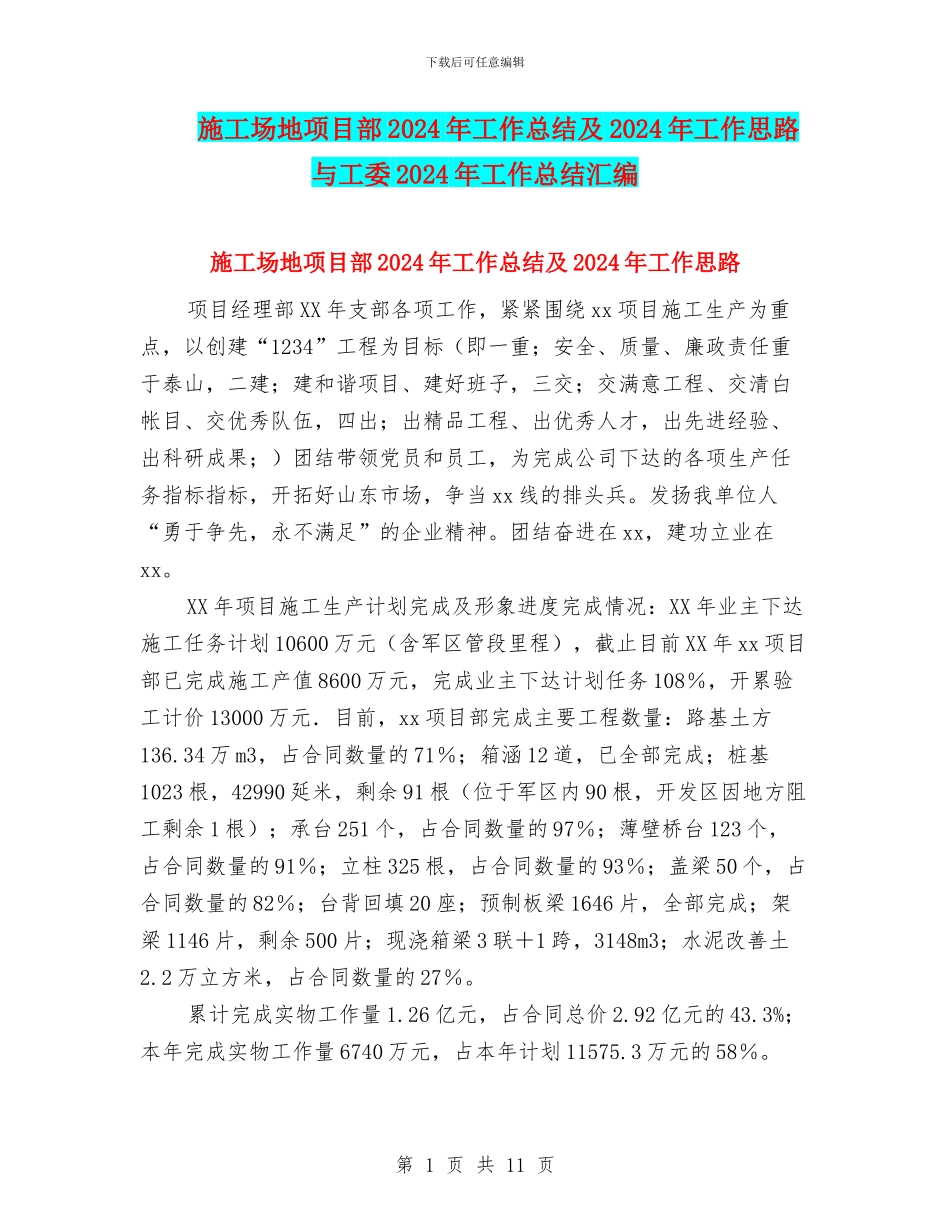

XX 年项目施工生产计划完成及形象进度完成情况:XX 年业主下达施工任务计划 10600 万元(含军区管段里程),截止目前 XX 年 xx 项目部已完成施工产值 8600 万元,完成业主下达计划任务 108%,开累验工计价 13000 万元.目前,xx 项目部完成主要工程数量:路基土方136
34 万 m3,占合同数量的 71%;箱涵 12 道,已全部完成;桩基1023 根,42990 延米,剩余 91 根(位于军区内 90 根,开发区因地方阻工剩余 1 根);承台 251 个,占合同数量的 97%;薄壁桥台 123 个,占合同数量的 91%;立柱 325 根,占合同数量的 93%;盖梁 50 个,占合同数量的 82%;台背回填 20 座;预制板梁 1646 片,全部完成;架梁 1146 片,剩余 500 片;现浇箱梁 3 联+1 跨,3148m3;水泥改善土2
2 万立方米,占合同数量的 27%
累计完成实物工作量 1
26 亿元,占合同总价 2
92 亿元的 43
3%;本年完成实物工作量 6740 万元,占本年计划 11575
3 万元的 58%
