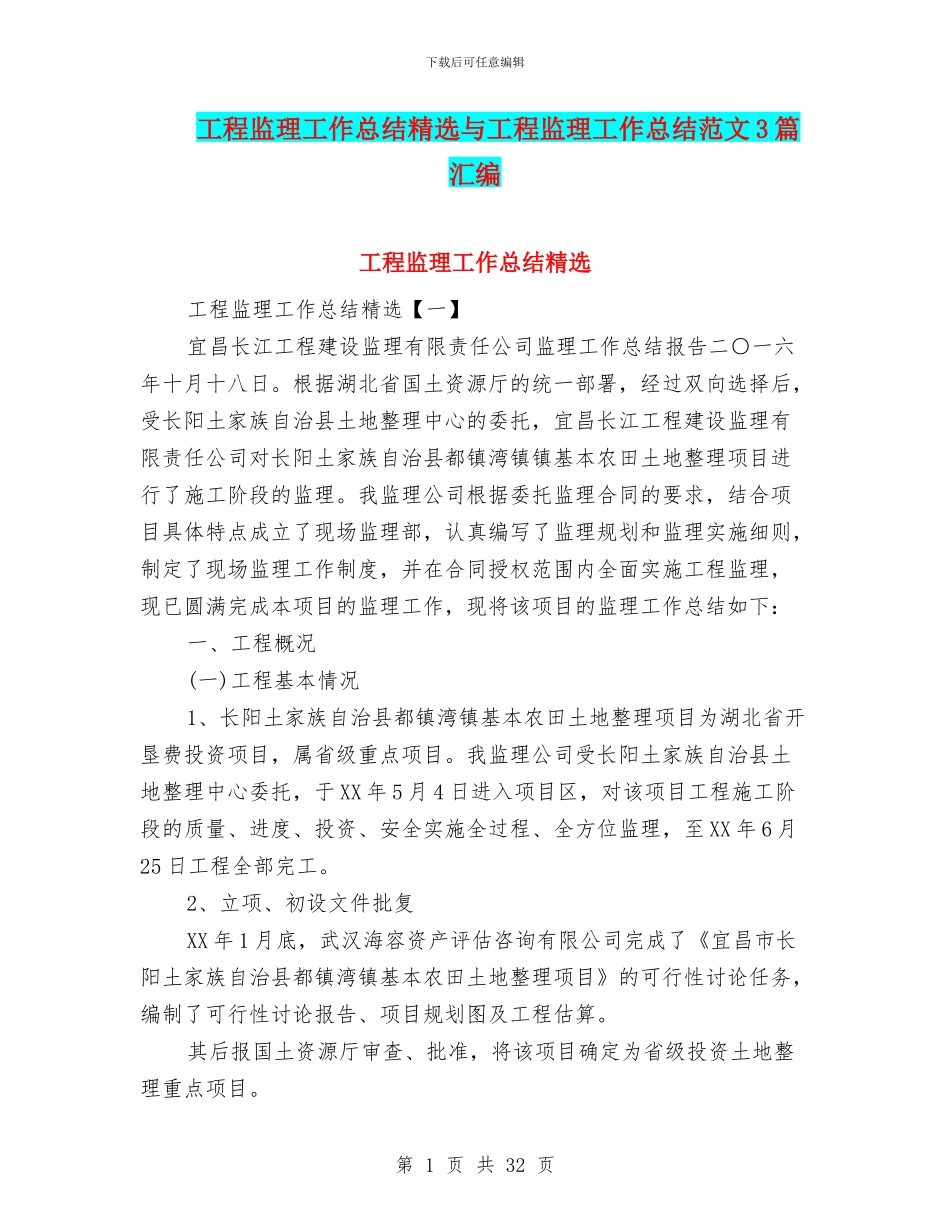

下载后可任意编辑工程监理工作总结精选与工程监理工作总结范文 3 篇汇编工程监理工作总结精选工程监理工作总结精选【一】宜昌长江工程建设监理有限责任公司监理工作总结报告二○一六年十月十八日
根据湖北省国土资源厅的统一部署,经过双向选择后,受长阳土家族自治县土地整理中心的委托,宜昌长江工程建设监理有限责任公司对长阳土家族自治县都镇湾镇镇基本农田土地整理项目进行了施工阶段的监理
我监理公司根据委托监理合同的要求,结合项目具体特点成立了现场监理部,认真编写了监理规划和监理实施细则,制定了现场监理工作制度,并在合同授权范围内全面实施工程监理,现已圆满完成本项目的监理工作,现将该项目的监理工作总结如下:一、工程概况(一)工程基本情况1、长阳土家族自治县都镇湾镇基本农田土地整理项目为湖北省开垦费投资项目,属省级重点项目
我监理公司受长阳土家族自治县土地整理中心委托,于 XX 年 5 月 4 日进入项目区,对该项目工程施工阶段的质量、进度、投资、安全实施全过程、全方位监理,至 XX 年 6 月25 日工程全部完工
2、立项、初设文件批复XX 年 1 月底,武汉海容资产评估咨询有限公司完成了《宜昌市长阳土家族自治县都镇湾镇基本农田土地整理项目》的可行性讨论任务,编制了可行性讨论报告、项目规划图及工程估算
其后报国土资源厅审查、批准,将该项目确定为省级投资土地整理重点项目

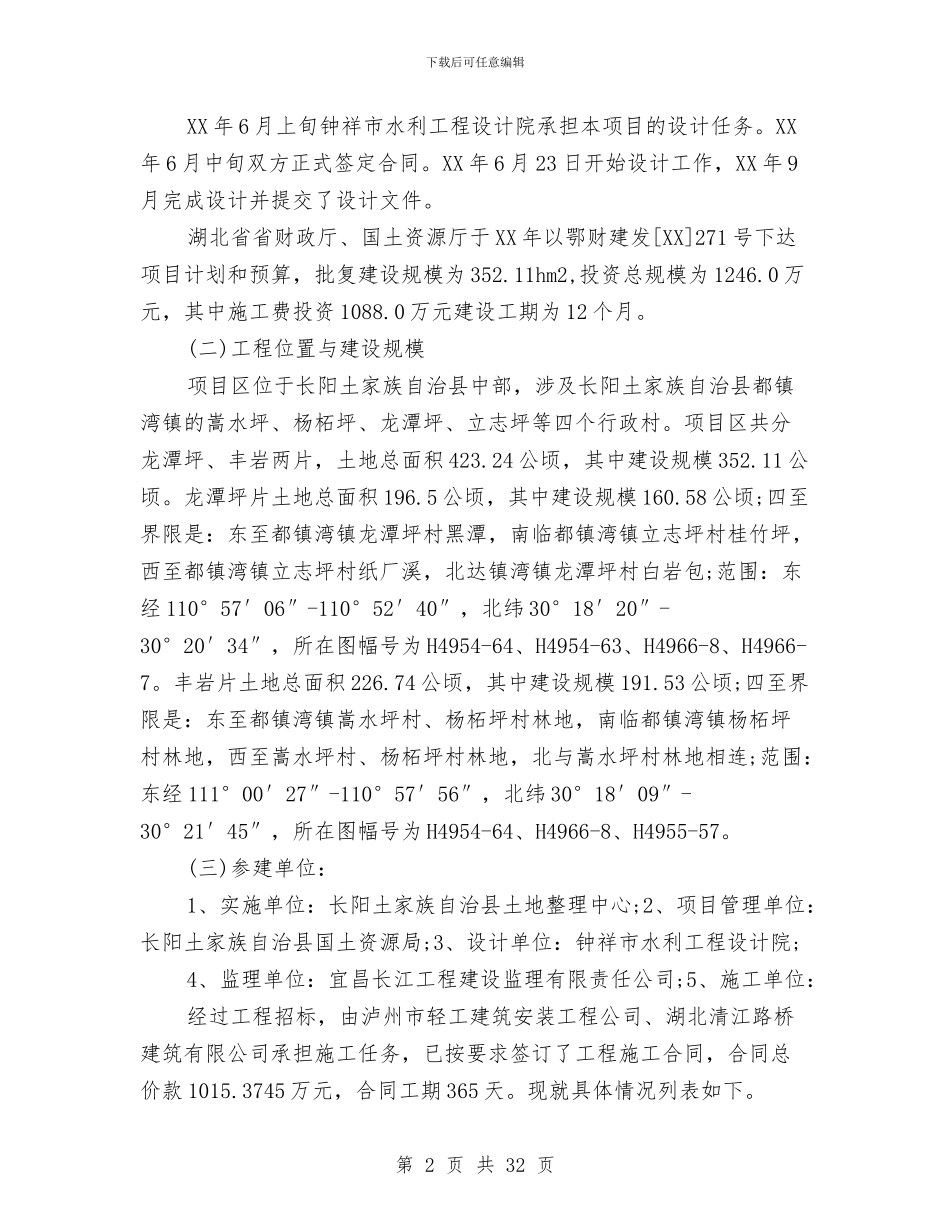

第 1 页 共 32 页下载后可任意编辑XX 年 6 月上旬钟祥市水利工程设计院承担本项目的设计任务
XX年 6 月中旬双方正式签定合同
XX 年 6 月 23 日开始设计工作,XX 年 9月完成设计并提交了设计文件
湖北省省财政厅、国土资源厅于 XX 年以鄂财建发[XX]271 号下达项目计划和预算,批复建设规模为 352
11hm2,投资总规模为 1246
0 万元,其中施工费投资 1088
0 万元建设工期为 12 个月
