电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

绿化工程进度计划和实施方案的报告 VIP免费

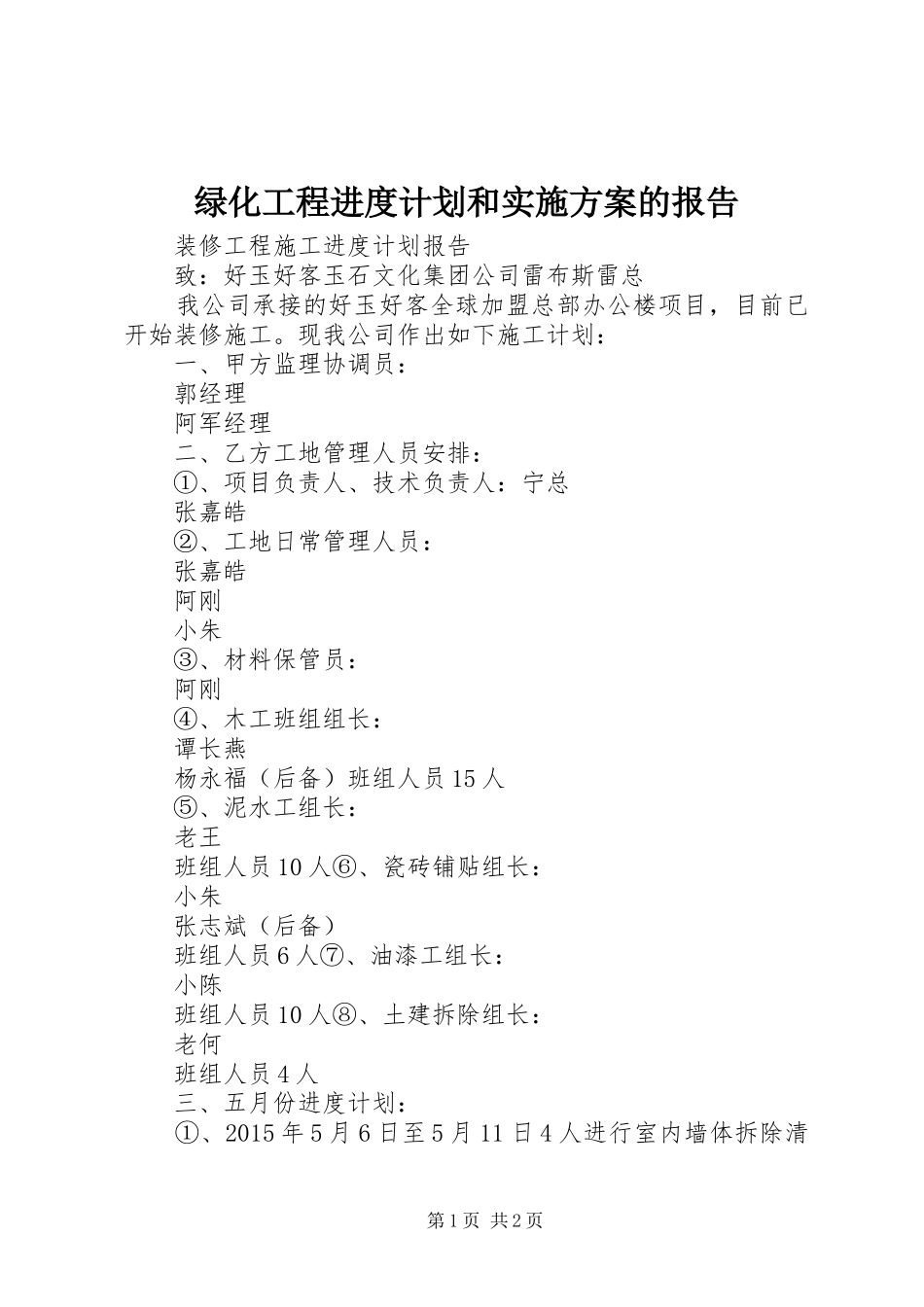

绿化工程进度计划和实施方案的报告 _第1页
1/2

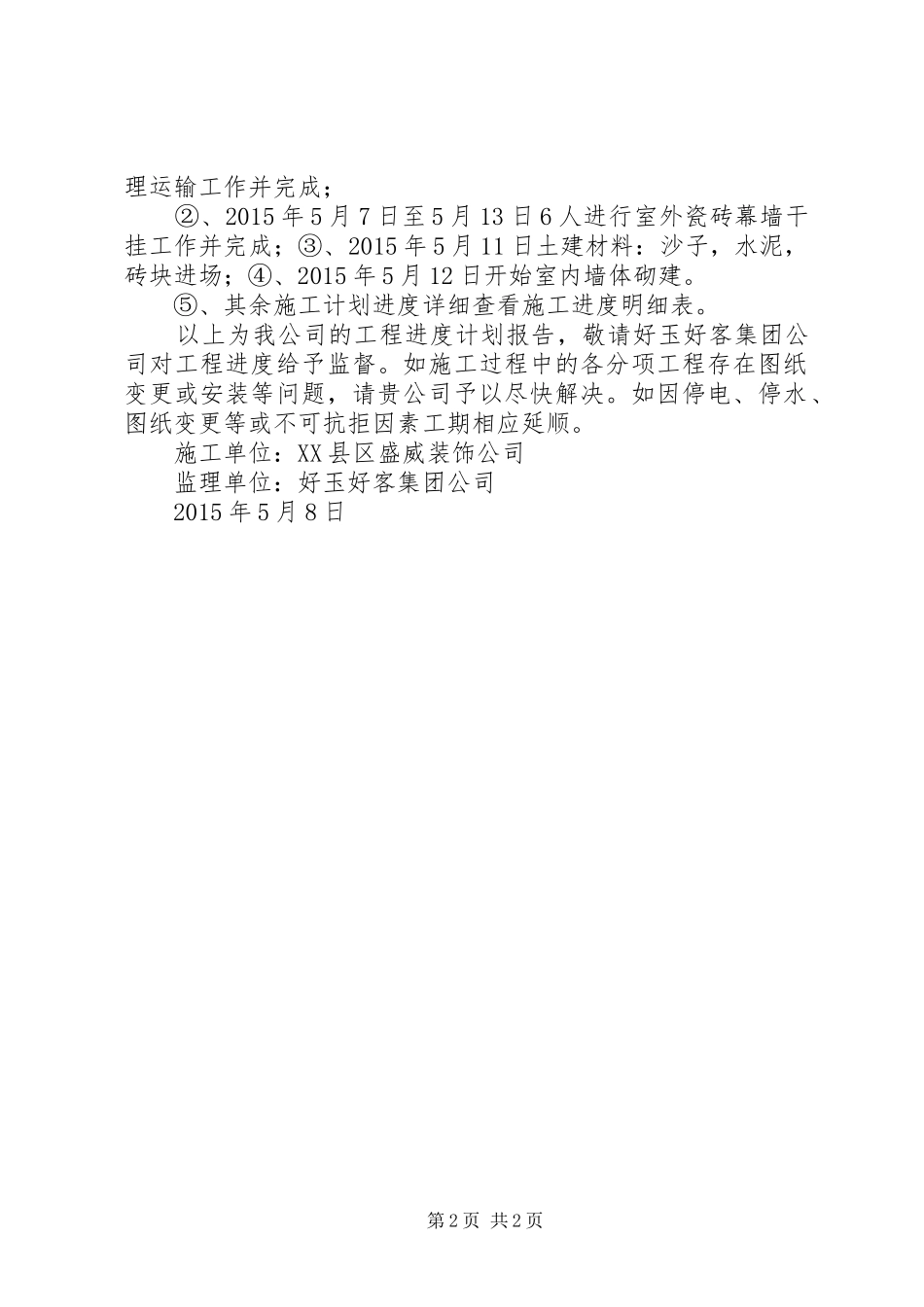

绿化工程进度计划和实施方案的报告 _第2页
2/2
绿化工程进度计划和实施方案的报告 装修工程施工进度计划报告 致:好玉好客玉石文化集团公司雷布斯雷总 我公司承接的好玉好客全球加盟总部办公楼项目,目前已开始装修施工。现我公司作出如下施工计划: 一、甲方监理协调员: 郭经理 阿军经理 二、乙方工地管理人员安排: ①、项目负责人、技术负责人:宁总 张嘉皓 ②、工地日常管理人员: 张嘉皓 阿刚 小朱 ③、材料保管员: 阿刚 ④、木工班组组长: 谭长燕 杨永福(后备)班组人员 15 人 ⑤、泥水工组长: 老王 班组人员 10 人⑥、瓷砖铺贴组长: 小朱 张志斌(后备) 班组人员 6 人⑦、油漆工组长: 小陈 班组人员 10 人⑧、土建拆除组长: 老何 班组人员 4 人 三、五月份进度计划: ①、2015 年 5 月 6 日至 5 月 11 日 4 人进行室内墙体拆除清第 1 页 共 2 页理运输工作并完成; ②、2015 年 5 月 7 日至 5 月 13 日 6 人进行室外瓷砖幕墙干挂工作并完成;③、2015 年 5 月 11 日土建材料:沙子,水泥,砖块进场;④、2015 年 5 月 12 日开始室内墙体砌建。 ⑤、其余施工计划进度详细查看施工进度明细表。 以上为我公司的工程进度计划报告,敬请好玉好客集团公司对工程进度给予监督。如施工过程中的各分项工程存在图纸变更或安装等问题,请贵公司予以尽快解决。如因停电、停水、图纸变更等或不可抗拒因素工期相应延顺。 施工单位:XX 县区盛威装饰公司 监理单位:好玉好客集团公司 2015 年 5 月 8 日第 2 页 共 2 页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绿化工程进度计划和实施方案的报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
