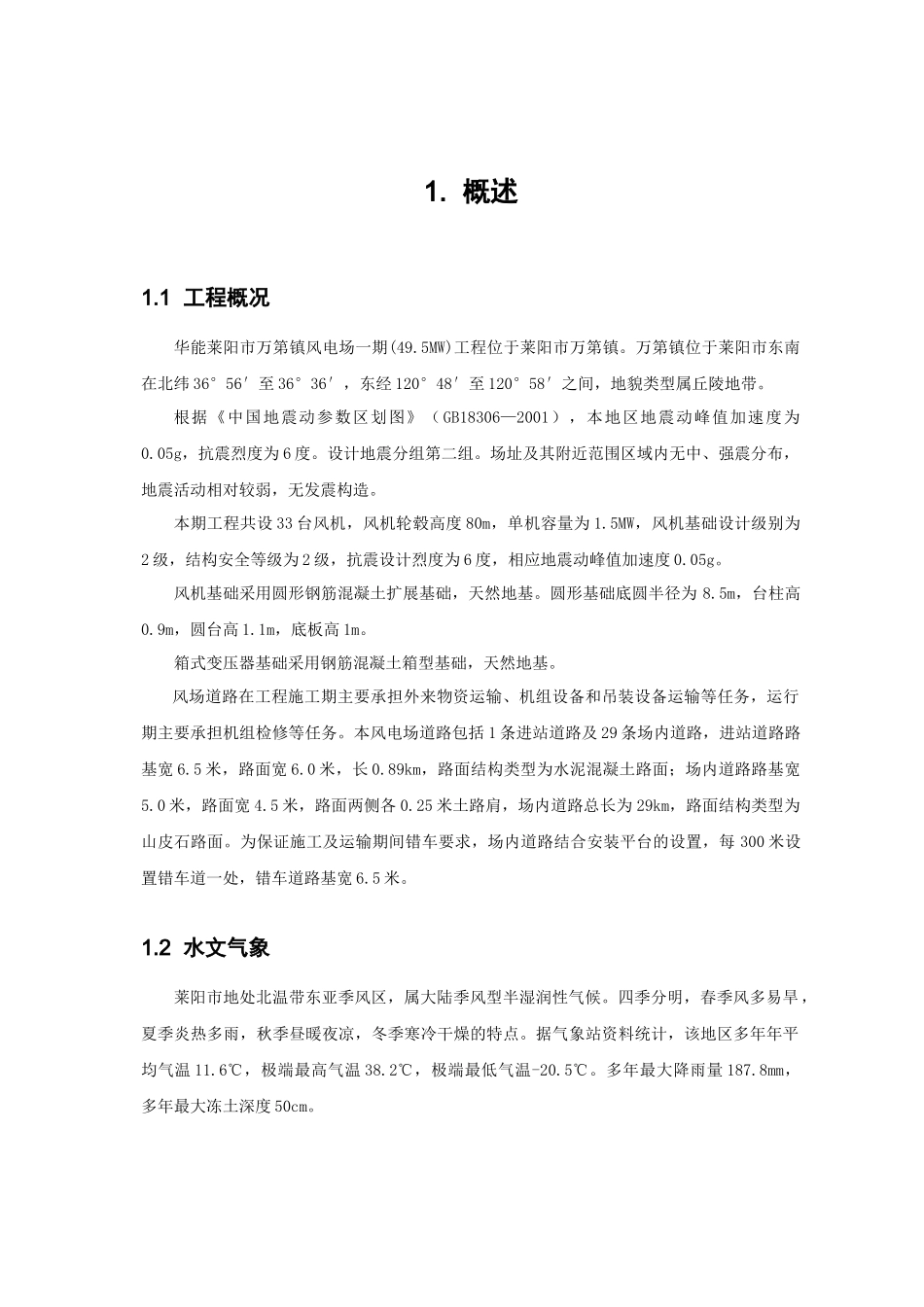

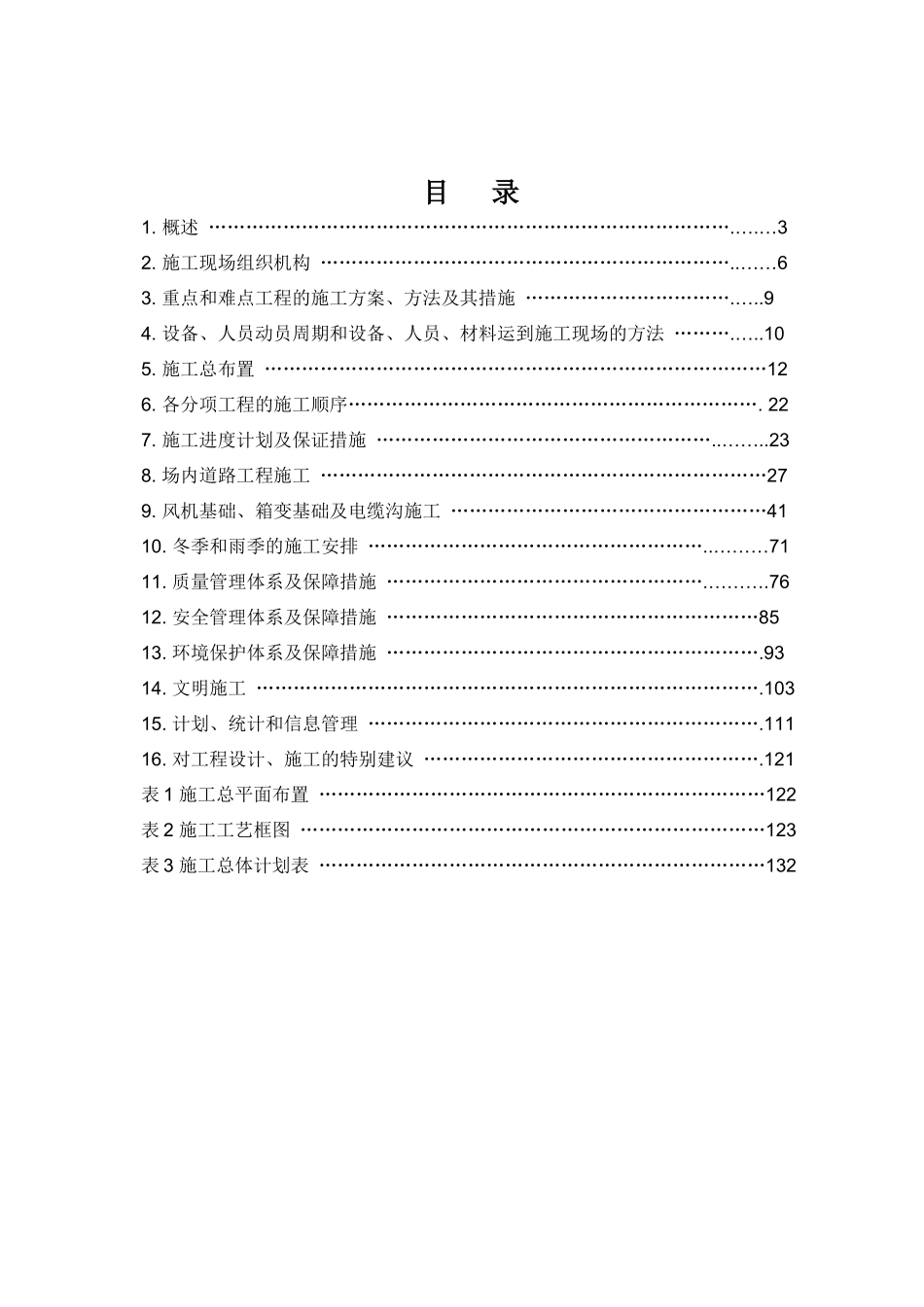

第四部分 施工组织设计目 录1. 概述 ………………………………………………………………………….….…32. 施工现场组织机构 …………………………………………………………..……63. 重点和难点工程的施工方案、方法及其措施 …………………………….…..94. 设备、人员动员周期和设备、人员、材料运到施工现场的方法 ……….…..105. 施工总布置 ………………………………………………………………………126. 各分项工程的施工顺序…………………………………………………………. 227. 施工进度计划及保证措施 ………………………………………………..……..238. 场内道路工程施工 ………………………………………………………………279. 风机基础、箱变基础及电缆沟施工 ……………………………………………4110. 冬季和雨季的施工安排 ………………………………………………..………7111. 质量管理体系及保障措施 …………………………………………….……….7612. 安全管理体系及保障措施 ……………………………………………………8513. 环境保护体系及保障措施 …………………………………………………….9314. 文明施工 ……………………………………………………………………….10315. 计划、统计和信息管理 ……………………………………………………….11116. 对工程设计、施工的特别建议 ……………………………………………….121表 1 施工总平面布置 ………………………………………………………………122表 2 施工工艺框图 …………………………………………………………………123表 3 施工总体计划表 ………………………………………………………………1321. 概述1.1 工程概况华能莱阳市万第镇风电场一期(49.5MW)工程位于莱阳市万第镇。万第镇位于莱阳市东南在北纬 36°56′至 36°36′,东经 120°48′至 120°58′之间,地貌类型属丘陵地带。根据《中国地震动参数区划图》( GB18306—2001),本地区地震动峰值加速度为0.05g,抗震烈度为 6 度。设计地震分组第二组。场址及其附近范围区域内无中、强震分布,地震活动相对较弱,无发震构造。本期工程共设 33 台风机,风机轮毂高度 80m,单机容量为 1.5MW,风机基础设计级别为2 级,结构安全等级为 2 级,抗震设计烈度为 6 度,相应地震动峰值加速度 0.05g。风机基础采用圆形钢筋混凝土扩展基础,天然地基。圆形基...
