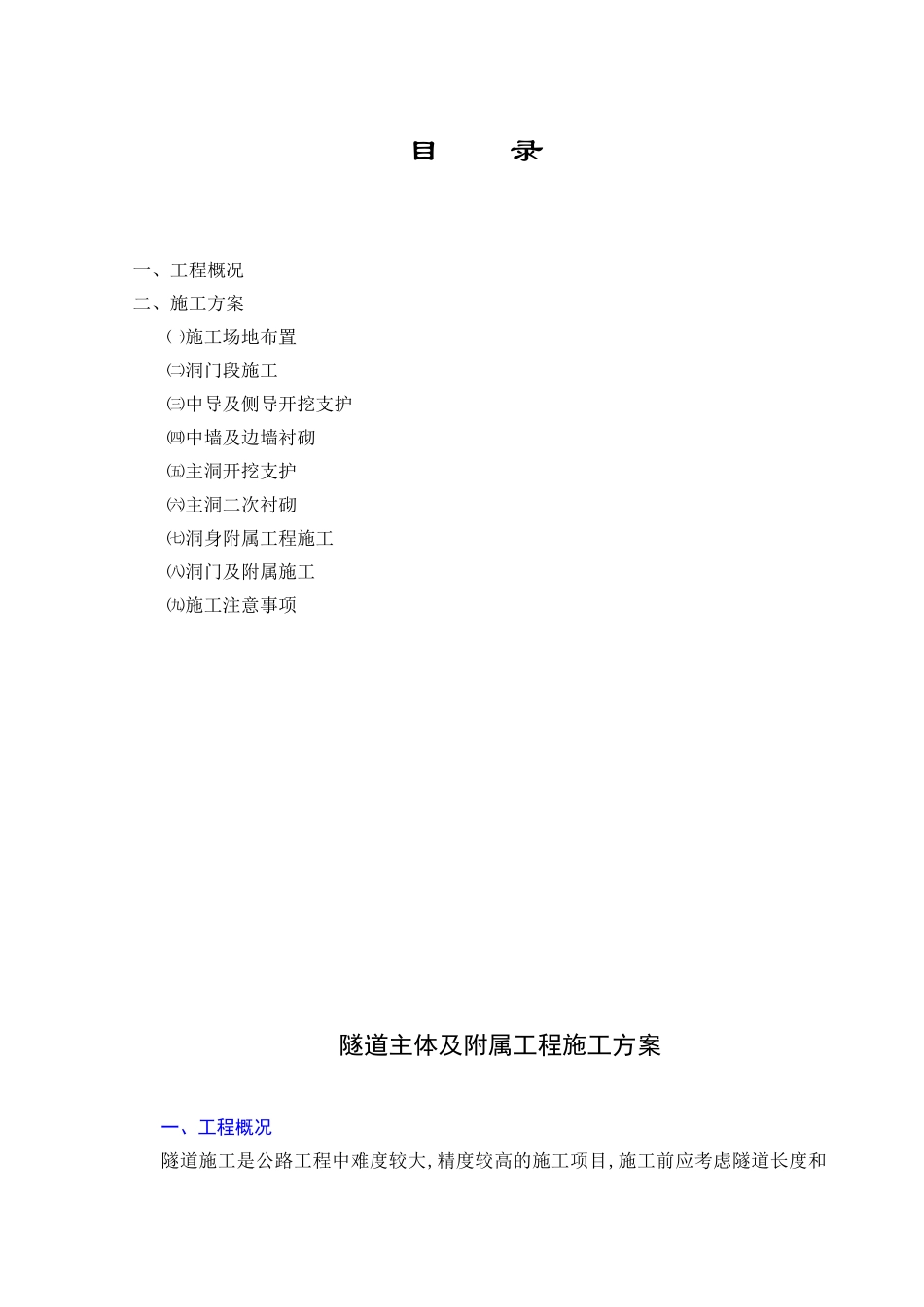

目 录一、工程概况二、施工方案㈠施工场地布置㈡洞门段施工㈢中导及侧导开挖支护㈣中墙及边墙衬砌㈤主洞开挖支护㈥主洞二次衬砌㈦洞身附属工程施工㈧洞门及附属施工㈨施工注意事项隧道主体及附属工程施工方案一、工程概况隧道施工是公路工程中难度较大,精度较高的施工项目,施工前应考虑隧道长度和断面、工期要求、地质条件和当地自然条件等,以确定合理的施工方法和施工进度
2004 年 7 月我们施工了太长十五标段官上隧道
官上隧道起讫里程 K64+730~K65+020,全长 290 米,为一双洞双向四车道曲墙双连拱隧道
该隧道位于-2
8%的纵坡上,最大埋深 32m,最小埋深 6m
进、出口均处于严重浅埋偏压地段
隧道按高速公路山岭重丘标准设计,两隧道轴线间距 13m,连拱跨度 25m,中隔墙最小厚度 1
7m,隧道单洞长 290m
隧道内轮廓为曲墙半圆拱,拱半径为 5
4m,隧道净空面积 61
83m2,两侧设检修道
隧道路面横坡 2%,纵坡-2
隧道进口设明洞 15m,出口设明洞 5m
工程地质特征:该段地貌单元为构造剥蚀,侵蚀基岩山区
区内地形复杂,沟壑纵横,全隧范围内顶板全为基岩,岩性为三叠系中统二马营组(T2er)灰绿色层状细粒石英砂岩夹砂质泥岩,强~弱风化状态,局部呈现全风化,节理发育,岩体完整性差,围岩稳定性差
进、出口地带呈碎面压碎状,表面陈旧,强风化,自稳性能极差
整条隧道无地下水
官上隧道范围内,围岩类别为Ⅱ、Ⅲ类
隧道施工中积极贯彻国家的技术经济政策,慎重地采用新技术
新工艺,使隧道施工符合技术先进
安全实用的要求
根据以往施工经验,我们采用了新奥法施工
按照新奥法组织施工,针对公路隧道地质条件,施工要采用“短进尺、弱爆破、少扰动、早喷锚、勤量测、早封闭”等施工技术措施,并根据现场监挖量测结果及时修正设计参数、调整施工方案和指导隧
