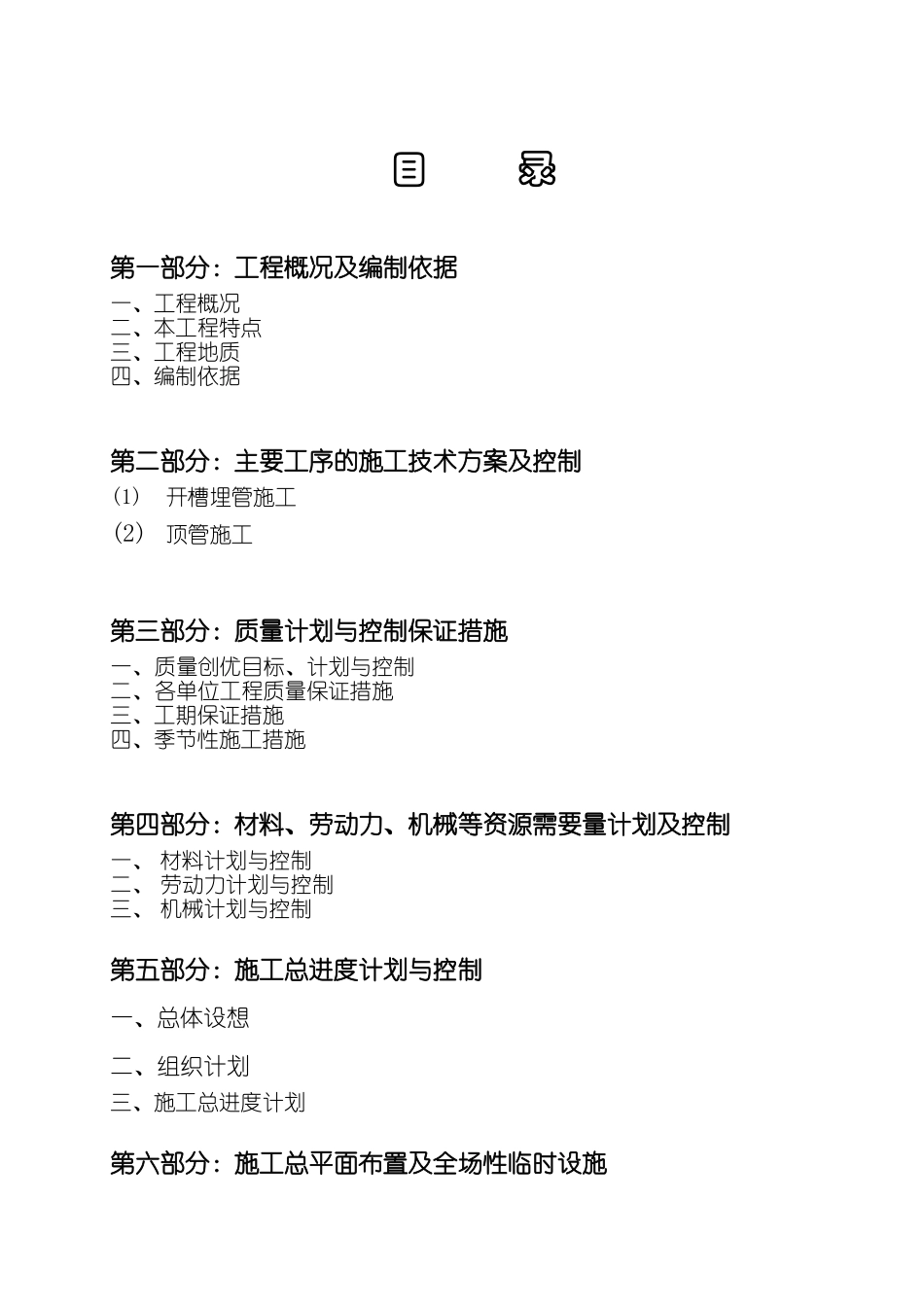

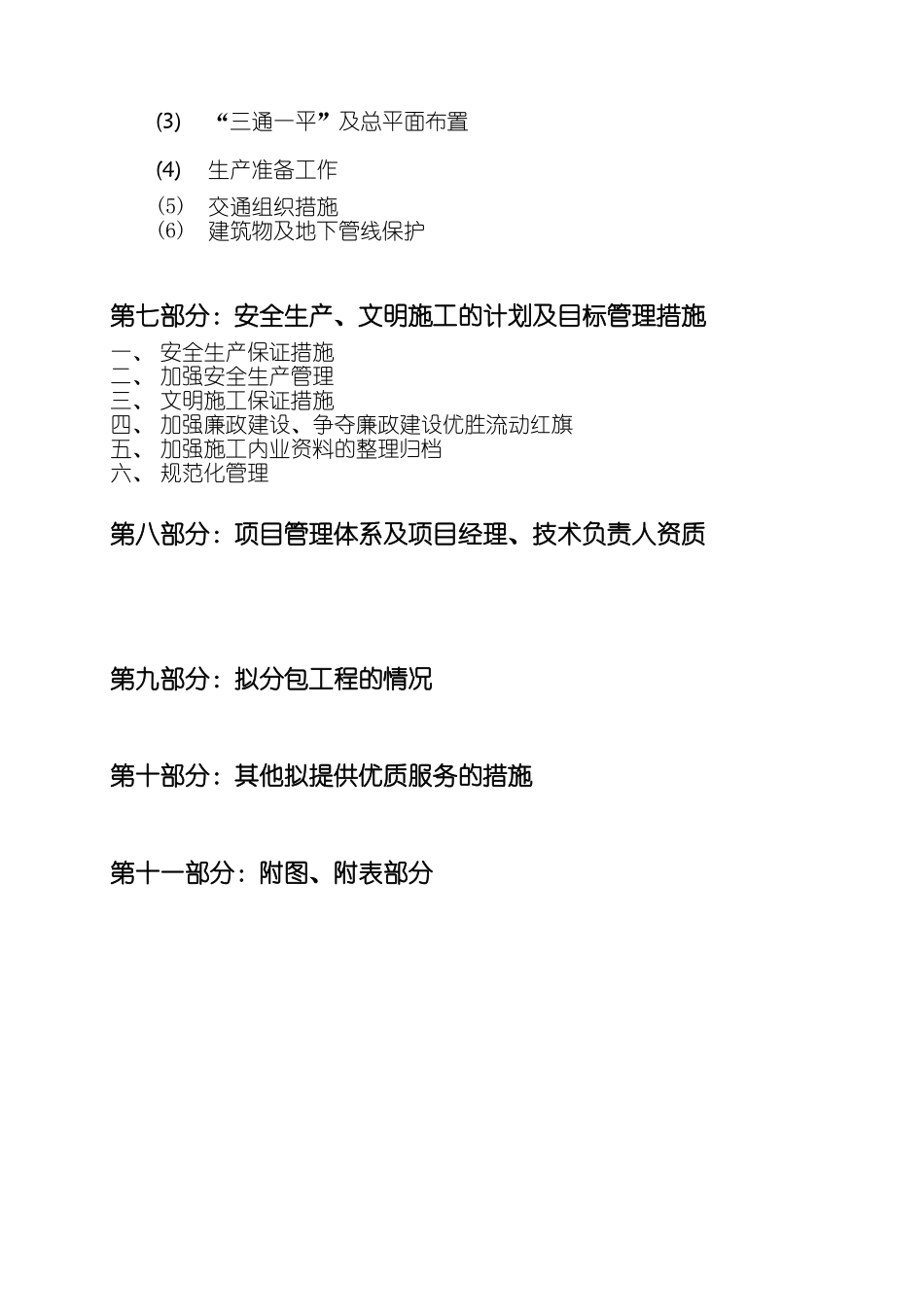

浦江镇污水北排工程(施 0319—4)施工组织设计施工单位:上海水环境建设有限公司日 期: 2003 年 6 月 18 日目 录第一部分:工程概况及编制依据一、工程概况二、本工程特点三、工程地质四、编制依据第二部分:主要工序的施工技术方案及控制(1)开槽埋管施工(2)顶管施工第三部分:质量计划与控制保证措施一、质量创优目标、计划与控制二、各单位工程质量保证措施三、工期保证措施四、季节性施工措施第四部分:材料、劳动力、机械等资源需要量计划及控制一、 材料计划与控制二、 劳动力计划与控制三、 机械计划与控制第五部分:施工总进度计划与控制一、总体设想二、组织计划三、施工总进度计划第六部分:施工总平面布置及全场性临时设施(3)“三通一平”及总平面布置(4)生产准备工作(5)交通组织措施(6)建筑物及地下管线保护第七部分:安全生产、文明施工的计划及目标管理措施一、 安全生产保证措施二、 加强安全生产管理三、 文明施工保证措施四、 加强廉政建设、争夺廉政建设优胜流动红旗五、 加强施工内业资料的整理归档六、 规范化管理第八部分:项目管理体系及项目经理、技术负责人资质第九部分:拟分包工程的情况第十部分:其他拟提供优质服务的措施第十一部分:附图、附表部分第一部分:工程概况及编制依据一、工程概况(一)工程简介肇嘉浜路排水系统改建工程(3
4)位于市中心徐汇区,工程范围为长乐路(富民路~襄阳北路)、襄阳北路、襄阳南路(巨鹿路~复兴中路)、东湖路(延庆路~襄阳南路,含淮海中路一段)、复兴中路(汾阳路~瑞金二路)排水管道工程及排水管道沟槽修复、窨井(包括顶管工作井、接收井)开挖处的道路修复等
在淮海中路处,东湖路与襄阳北路均需穿越地铁,故采用顶管施工
其余均为开槽埋管施工
本工程主要工程量(Φ800 及 Φ800 以上管道):Φ800 钢筋砼成品管,开槽埋管,长约 9m, 埋深 2
