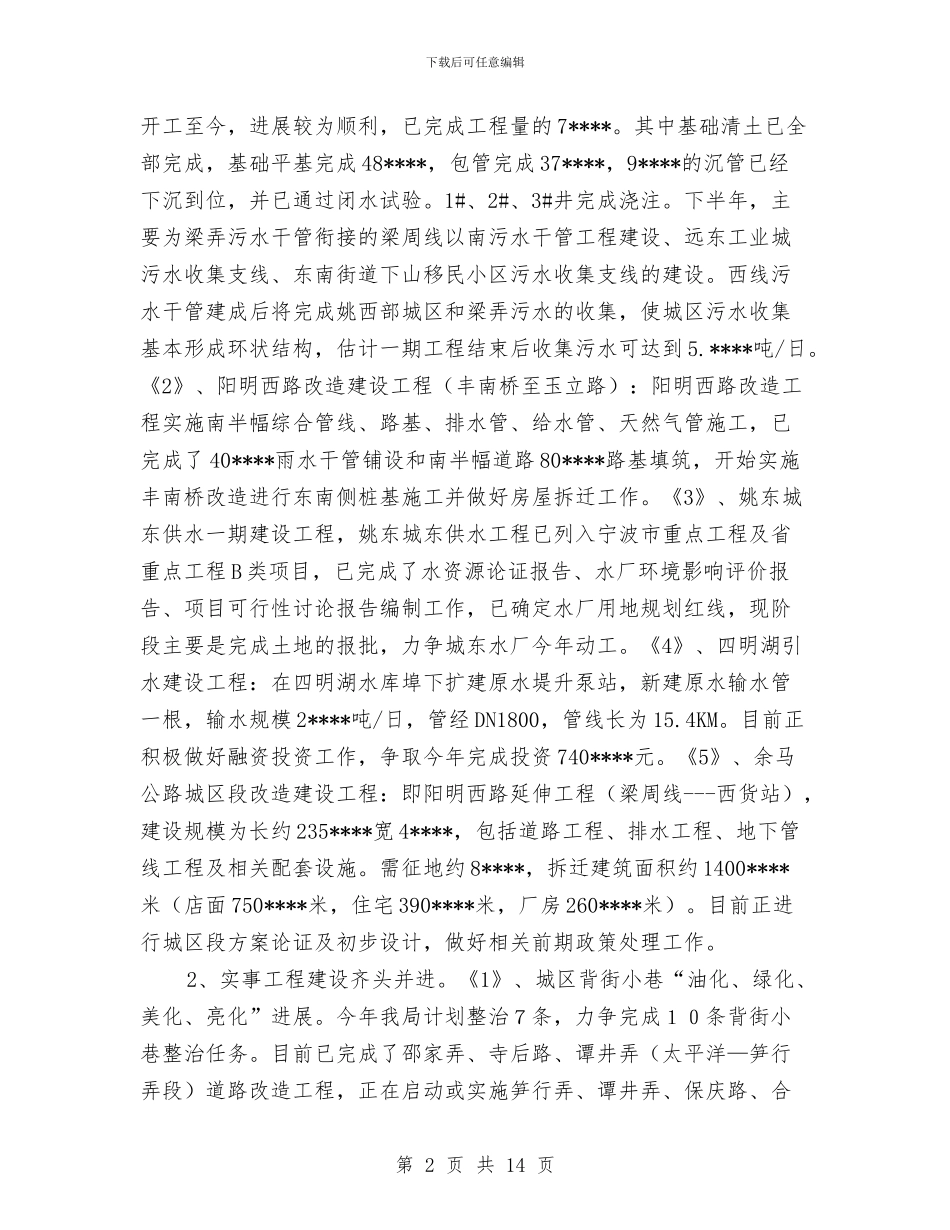

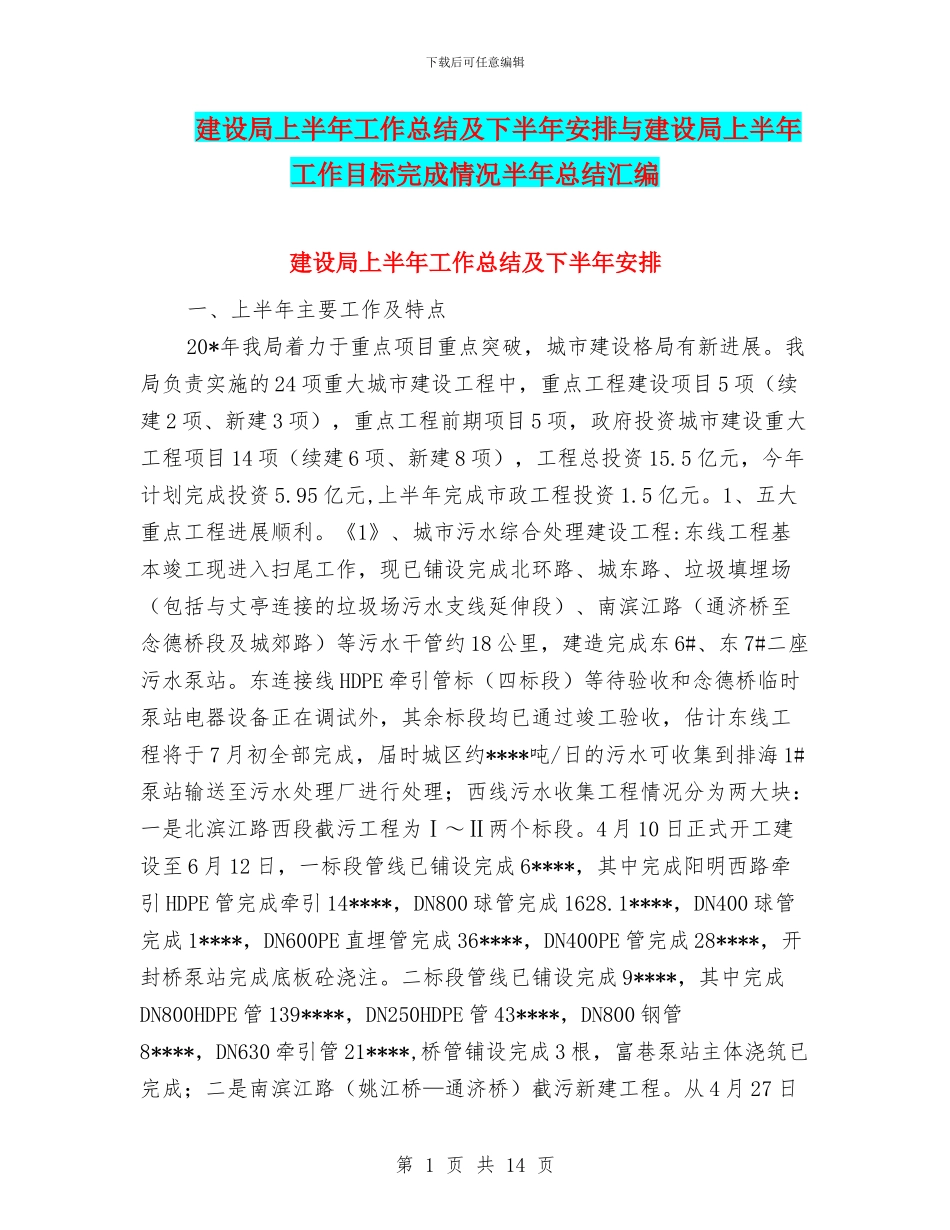

下载后可任意编辑建设局上半年工作总结及下半年安排与建设局上半年工作目标完成情况半年总结汇编建设局上半年工作总结及下半年安排一、上半年主要工作及特点20*年我局着力于重点项目重点突破,城市建设格局有新进展
我局负责实施的 24 项重大城市建设工程中,重点工程建设项目 5 项(续建 2 项、新建 3 项),重点工程前期项目 5 项,政府投资城市建设重大工程项目 14 项(续建 6 项、新建 8 项),工程总投资 15
5 亿元,今年计划完成投资 5
95 亿元,上半年完成市政工程投资 1
1、五大重点工程进展顺利
《1》、城市污水综合处理建设工程:东线工程基本竣工现进入扫尾工作,现已铺设完成北环路、城东路、垃圾填埋场(包括与丈亭连接的垃圾场污水支线延伸段)、南滨江路(通济桥至念德桥段及城郊路)等污水干管约 18 公里,建造完成东 6#、东 7#二座污水泵站
东连接线 HDPE 牵引管标(四标段)等待验收和念德桥临时泵站电器设备正在调试外,其余标段均已通过竣工验收,估计东线工程将于 7 月初全部完成,届时城区约****吨/日的污水可收集到排海 1#泵站输送至污水处理厂进行处理;西线污水收集工程情况分为两大块:一是北滨江路西段截污工程为Ⅰ~Ⅱ两个标段
4 月 10 日正式开工建设至 6 月 12 日,一标段管线已铺设完成 6****,其中完成阳明西路牵引 HDPE 管完成牵引 14****,DN800 球管完成 1628
1****,DN400 球管完成 1****,DN600PE 直埋管完成 36****,DN400PE 管完成 28****,开封桥泵站完成底板砼浇注
二标段管线已铺设完成 9****,其中完成DN800HDPE 管 139****,DN250HDPE 管 43****,DN800 钢管8****,DN630 牵引管 21****,桥管铺设完成 3 根,
