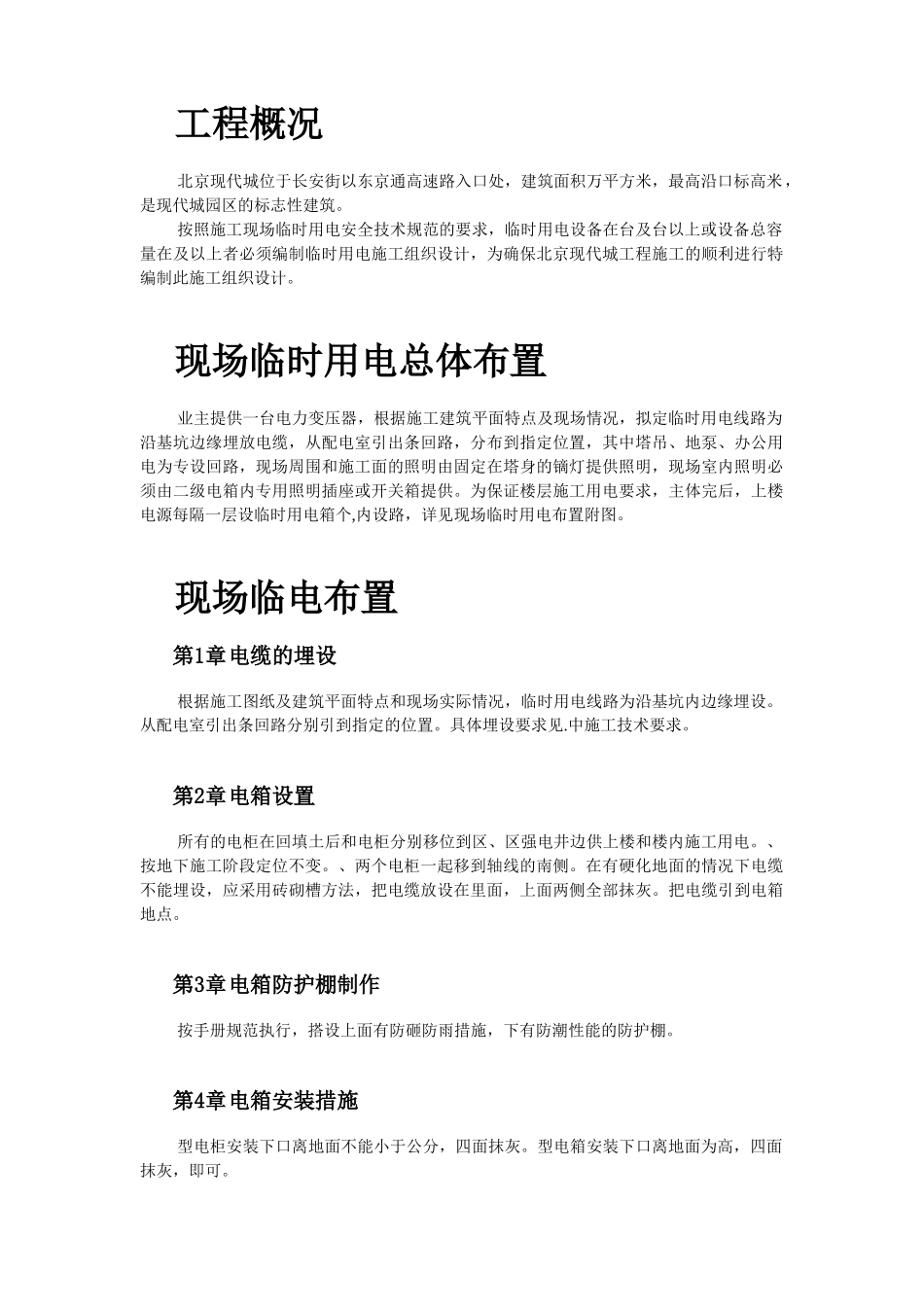

目录工程概况北京现代城位于长安街以东京通高速路入口处,建筑面积万平方米,最高沿口标高米,是现代城园区的标志性建筑
按照施工现场临时用电安全技术规范的要求,临时用电设备在台及台以上或设备总容量在及以上者必须编制临时用电施工组织设计,为确保北京现代城工程施工的顺利进行特编制此施工组织设计
现场临时用电总体布置业主提供一台电力变压器,根据施工建筑平面特点及现场情况,拟定临时用电线路为沿基坑边缘埋放电缆,从配电室引出条回路,分布到指定位置,其中塔吊、地泵、办公用电为专设回路,现场周围和施工面的照明由固定在塔身的镝灯提供照明,现场室内照明必须由二级电箱内专用照明插座或开关箱提供
为保证楼层施工用电要求,主体完后,上楼电源每隔一层设临时用电箱个,内设路,详见现场临时用电布置附图
现场临电布置第1章电缆的埋设根据施工图纸及建筑平面特点和现场实际情况,临时用电线路为沿基坑内边缘埋设
从配电室引出条回路分别引到指定的位置
具体埋设要求见
中施工技术要求
第2章电箱设置所有的电柜在回填土后和电柜分别移位到区、区强电井边供上楼和楼内施工用电
、按地下施工阶段定位不变
、两个电柜一起移到轴线的南侧
在有硬化地面的情况下电缆不能埋设,应采用砖砌槽方法,把电缆放设在里面,上面两侧全部抹灰
把电缆引到电箱地点
第3章电箱防护棚制作按手册规范执行,搭设上面有防砸防雨措施,下有防潮性能的防护棚
第4章电箱安装措施型电柜安装下口离地面不能小于公分,四面抹灰
型电箱安装下口离地面为高,四面抹灰,即可
第5章电箱防护棚的搭设标准型电箱搭设尺寸为高,宽2,长2
A4型电箱搭设尺寸为高,宽1,长2
全部采用钢管钢筋焊接制作
防护棚栏杆要刷白红双色,间距25公分
电箱防护棚右上角设电箱标示牌,标牌上标明电箱型号、使用单位、管理负责人
第6章从配电室引出个回路,用途如下:路通往区:塔吊、电梯、安装、消防、施工专用线路路通
