皖电东送淮南~上海 1000kV 输变电工程(淮南、皖南站) 环境影响报告书补充报告简本建设单位:国 家 电 网 公 司环评单位:北京国电华北电力工程有限公司2010 年 3 月1
工程概况2007 年 9 月 26 日国家发展改革委办公厅印发了《国家发展改革委办公厅关于国家电网公司开展跨区联网工程及“上大压小”配套电网工程项目前期工作的通知》(发改办能源[2007]2340 号文),要求国家电网公司加快包括皖电东送淮南~上海输变电工程在内的跨区联网工程及“上大压小”配套电网工程的前期工作
2006 年根据国家电网公司的委托,由中国电力工程顾问集团华东电力设计院牵头完成皖电东送淮南~上海输变电工程(原名淮南~皖南~浙北~上海百万伏级交流输变电工程、淮南~皖南~浙北~上海 1000kV 交流输变电工程)的设计与环评工作
2006 年12 月原国家环境保护总局以环审[2006]672 号对工程进行批复
2008 年 12 月,本工程 1000kV 变电站建设规模发生了一定变化,输电线路不变
2009 年 8 月 10 日环保部以环审[2009]327 号对《关于皖电东送淮南~上海输变电工程环境影响报告书补充报告》进行了批复
2010 年 2 月,本工程补充可研对淮南变电站和皖南变电站的建设规模进一步调整,由北京国电华北电力工程有限公司和中南电力设计院负责本次补充环评工作

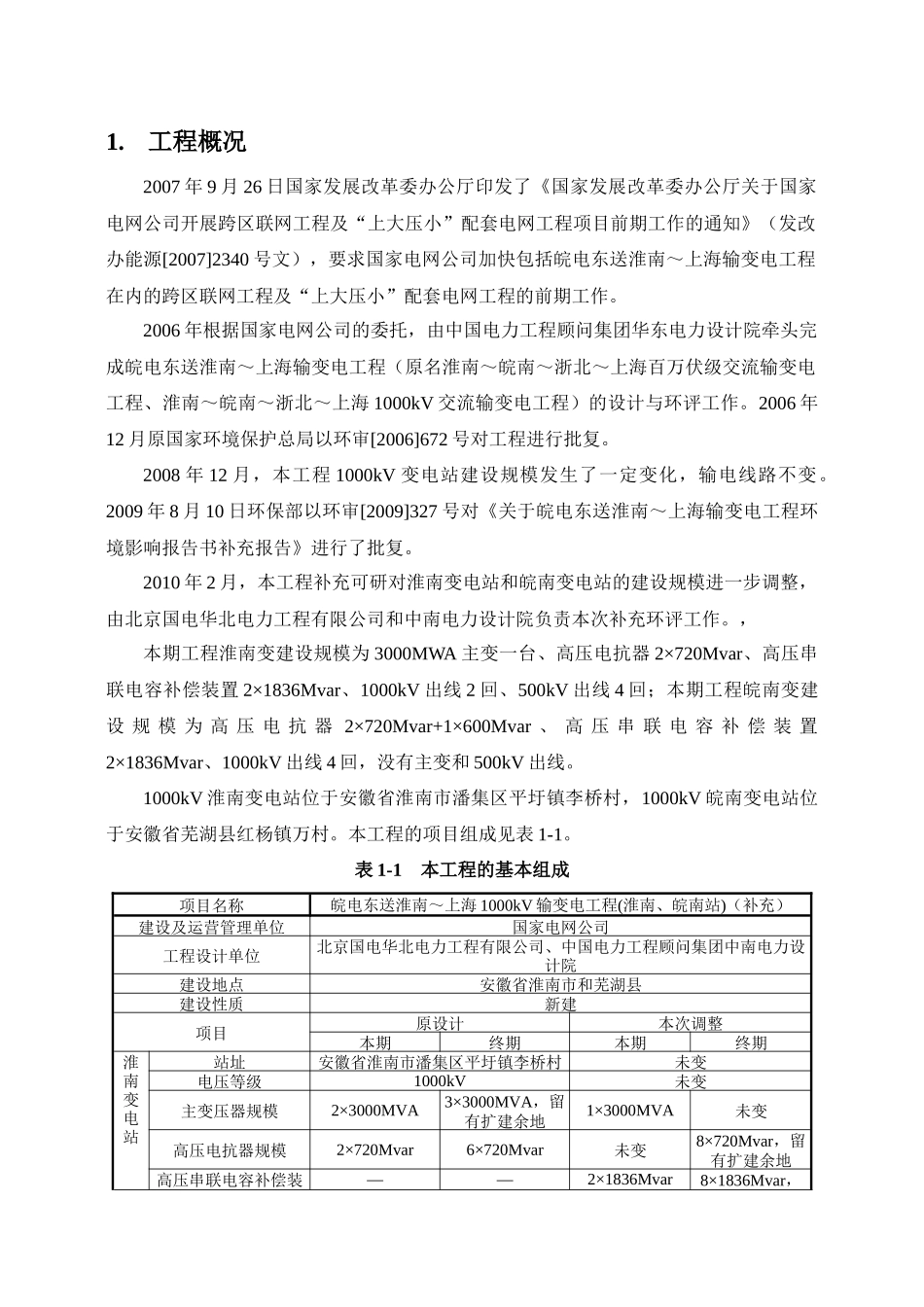

,本期工程淮南变建设规模为 3000MWA 主变一台、高压电抗器 2×720Mvar、高压串联电容补偿装置 2×1836Mvar、1000kV 出线 2 回、500kV 出线 4 回;本期工程皖南变建设 规 模 为 高 压 电 抗 器 2×720Mvar+1×600Mvar 、 高 压 串 联 电 容 补 偿 装 置2×1836Mvar、1000kV 出线 4 回,没有主变和 500kV 出线

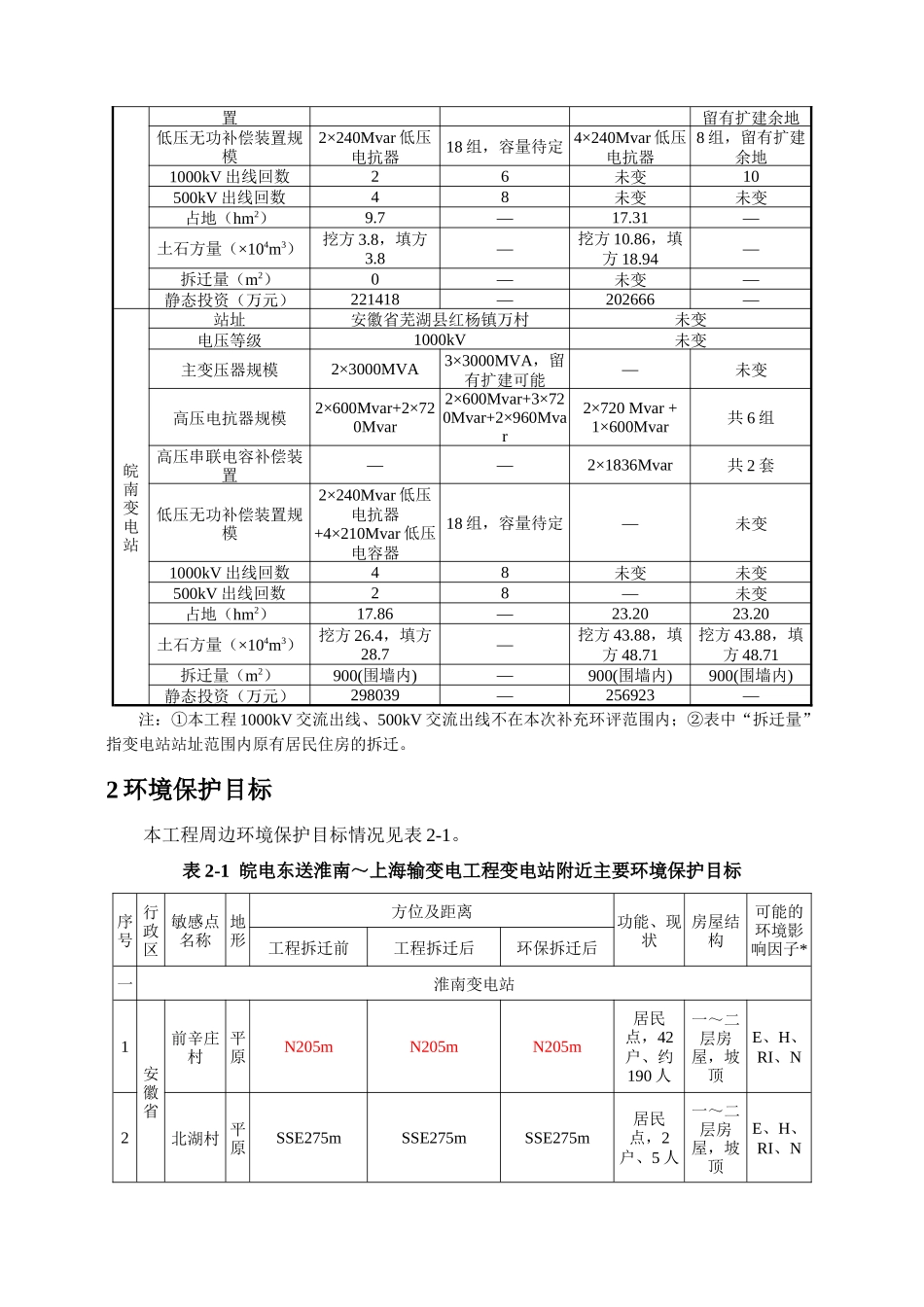

1000kV 淮
