四川省水泥有限责任公司熟料水泥生产线施工组织设计项目名称: 建设单位: 设计单位: 监理单位: 施工单位: 集团总公司水泥厂项目部二〇〇八年十月目 录 编制说明 编制说明我公司在认真阅读招标文件和对工程所在现场认真勘察的基础上,并结合前期所开工程的实际经验,经过充分的研究和论证,以科学、严谨的态度编写本工程施工组织设计
由于实际施工图纸尚未齐全,本施工组织设计是在现有施工图纸的基础上进行编制的,施工时再依据设计所提供施工图纸予以调整

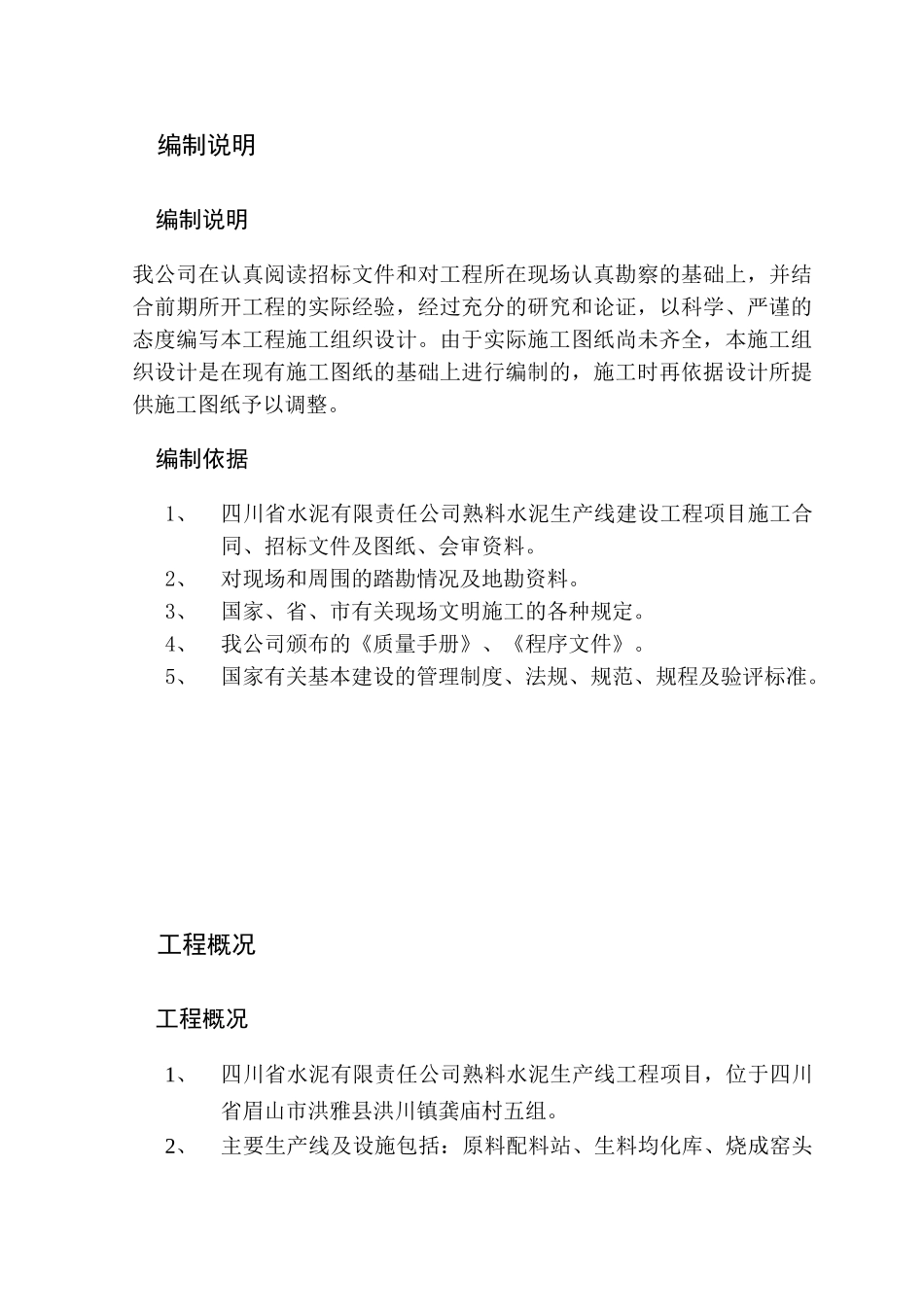

编制依据1、四川省水泥有限责任公司熟料水泥生产线建设工程项目施工合同、招标文件及图纸、会审资料
2、对现场和周围的踏勘情况及地勘资料
3、国家、省、市有关现场文明施工的各种规定
4、我公司颁布的《质量手册》、《程序文件》
5、国家有关基本建设的管理制度、法规、规范、规程及验评标准
工程概况 工程概况1、四川省水泥有限责任公司熟料水泥生产线工程项目,位于四川省眉山市洪雅县洪川镇龚庙村五组
2、主要生产线及设施包括:原料配料站、生料均化库、烧成窑头及废气处理、烧成窑中及三次风管、烧成窑尾、原料粉磨及废气处理、石灰石破碎及输送、辅料破碎及输送、石膏破碎及输送、石灰石预均化堆场、辅助原料 原煤预均化堆场、水泥包装 袋装水泥及成品库、水泥汽车散装、水泥储存及输送、熟料储存 熟料散装及水泥配料、煤粉制备及计量输送、水泥粉磨、倒班宿舍、中控办公楼、食堂及其它附属设施
以上工程合同规定的土建、水电及预留预埋工程及其它
3、土建、水电及预留预埋施工,不包含动力电、生产用水、设备采购安装施工
工程范围水泥生产线的土建工程及与其配套的室内给排水、室内照明、厂区雨、污排水、厂区照明及合同中明确的其他附属工程
不包含动力电、生产用水、设备采购安装施工
工期开工日期: 年月日(以开工报告时间为准) 竣工日期: 年月29日(不含总平工期) 合同工期总日历天数天
