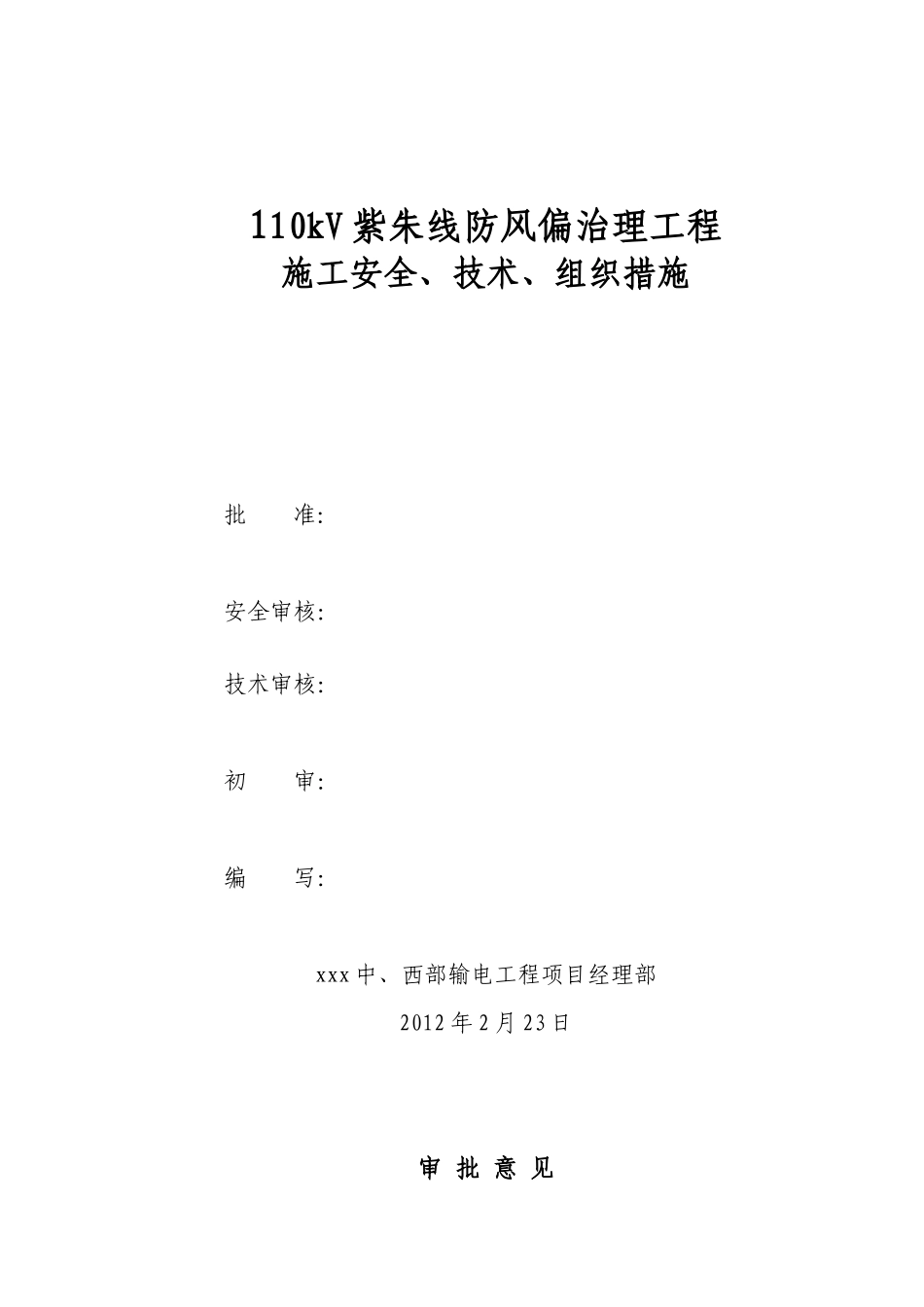

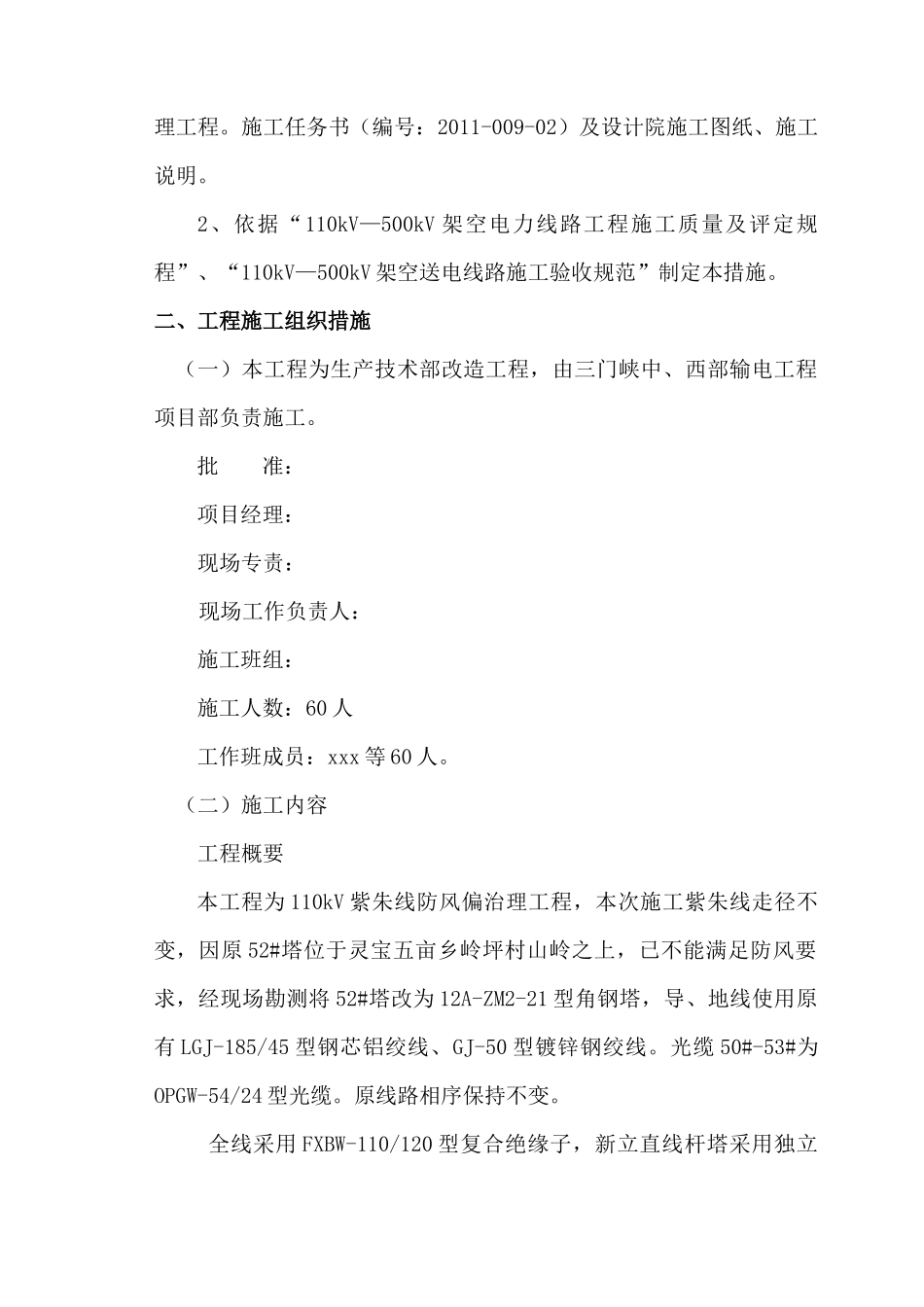

110kV 紫朱线防风偏治理工程施工安全、技术、组织措施 批 准: 安全审核: 技术审核:初 审:编 写:xxx 中、西部输电工程项目经理部2012 年 2 月 23 日审 批 意 见一、初审:二、审核:三、批准:一、任务依据1、依据三门峡供电公司生产技术部下达的 110kV 紫朱线防风偏治理工程
施工任务书(编号:2011-009-02)及设计院施工图纸、施工说明
2、依据“110kV—500kV 架空电力线路工程施工质量及评定规程”、“110kV—500kV 架空送电线路施工验收规范”制定本措施
二、工程施工组织措施(一)本工程为生产技术部改造工程,由三门峡中、西部输电工程项目部负责施工
批 准:项目经理: 现场专责:现场工作负责人: 施工班组: 施工人数:60 人工作班成员:xxx 等 60 人
(二)施工内容工程概要本工程为 110kV 紫朱线防风偏治理工程,本次施工紫朱线走径不变,因原 52#塔位于灵宝五亩乡岭坪村山岭之上,已不能满足防风要求,经现场勘测将 52#塔改为 12A-ZM2-21 型角钢塔,导、地线使用原有 LGJ-185/45 型钢芯铝绞线、GJ-50 型镀锌钢绞线
光缆 50#-53#为OPGW-54/24 型光缆
原线路相序保持不变
全线采用 FXBW-110/120 型复合绝缘子,新立直线杆塔采用独立挂点双串形式
拆除原 110kV 紫朱线 52#塔
(110ZM-21)(三)施工工作安排1、施工计划110kV 紫朱线计划停电时间为四天,停电后铁塔组立两天;提升导、地线,调整弧垂及验收除缺两天
2 、停电前的工作(1)紫朱线改造共 1 基基础浇筑完成,接地埋设完成,基础养护时间已到,其强度已满足铁塔组立要求
(2)所有施工材料、设备运输到位,施工现场布置到位
防止停电后因材料、施工工器具准备不周延误施工工期
(3)紫朱线新建 52#组立一部分
