目录概述由中建二局南方建筑公司总承包的胡志明市顺桥广场是越南在建最大规模民用建筑工程,建筑总面积 97000m2,地上 层,塔楼群顶标高为 110
536m,广场地处胡志明市市区中心,裙房南北两侧紧靠市区公路干线雄王道和新兴街
由于受现场环境的限制施工无法使用常规外爬塔机,受电梯井道尺寸及结构的限制也无法使用常规内爬方案,结合各方面的因素选用了拓植公司生产 大型塔机,采用电梯井道内连续加高的内置安装方案
主体结构封顶后,塔机主钩标高 120m,单机结构总重,机群中心距离分别为 65
58m 及 56
根据顺桥广场施工总进度要求,一期工程拆除塔楼 号及 号塔机,每台工期
二期工程拆除塔楼 号塔机,工程
由于塔机拆除工程风险大,项目经理部采用国际招标法,参与工程投标的还有新加坡的 公司及越南 公司
现场的塔机布置如图 所示

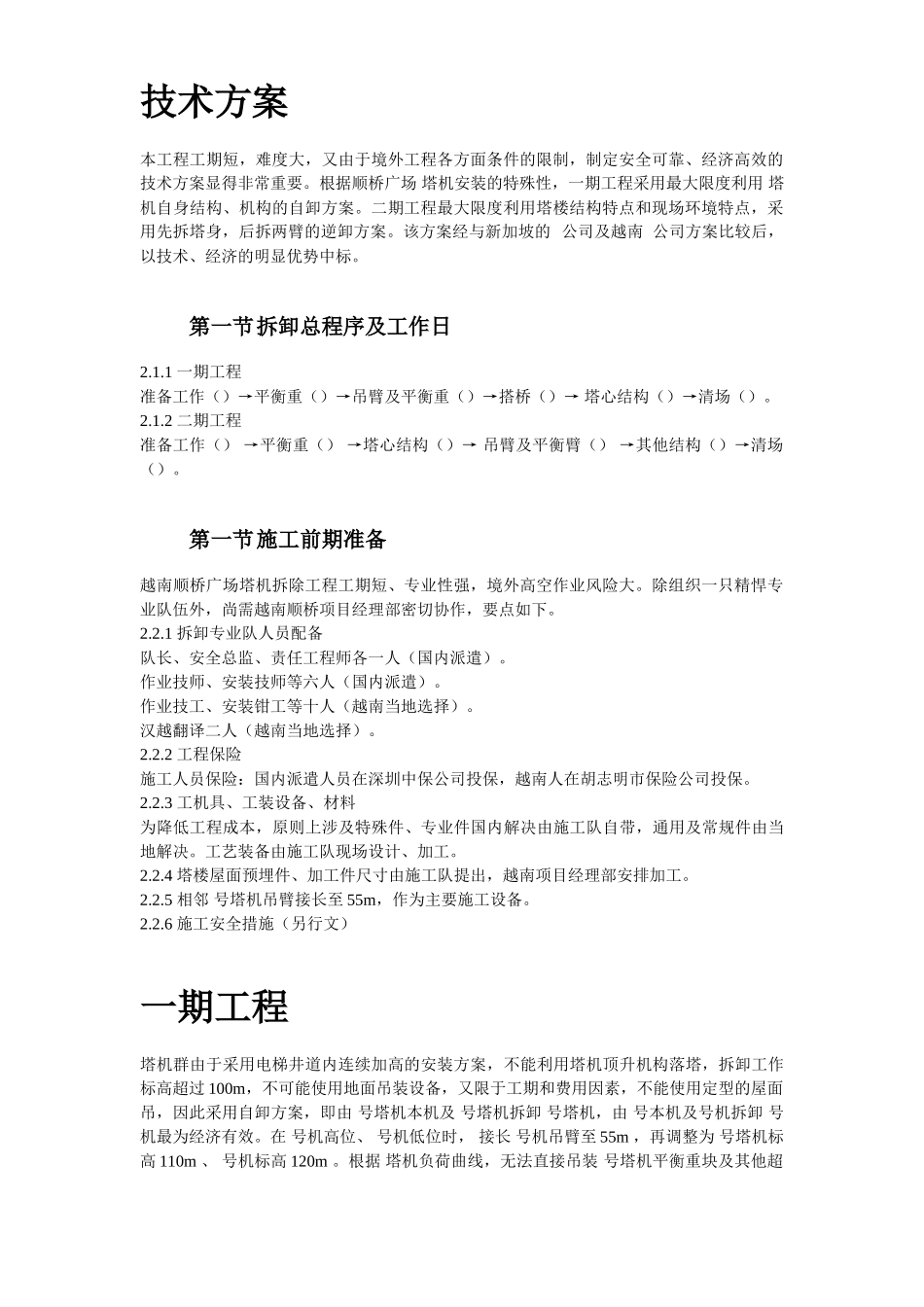

图 塔吊布置总图技术方案本工程工期短,难度大,又由于境外工程各方面条件的限制,制定安全可靠、经济高效的技术方案显得非常重要
根据顺桥广场 塔机安装的特殊性,一期工程采用最大限度利用 塔机自身结构、机构的自卸方案
二期工程最大限度利用塔楼结构特点和现场环境特点,采用先拆塔身,后拆两臂的逆卸方案
该方案经与新加坡的 公司及越南 公司方案比较后,以技术、经济的明显优势中标
第一节拆卸总程序及工作日2
1 一期工程准备工作()→平衡重()→吊臂及平衡重()→搭桥()→ 塔心结构()→清场()
2 二期工程准备工作() →平衡重() →塔心结构()→ 吊臂及平衡臂() →其他结构()→清场()
第一节施工前期准备越南顺桥广场塔机拆除工程工期短、专业性强,境外高空作业风险大
除组织一只精悍专业队伍外,尚需越南顺桥项目经理部密切协作,要点如下
1 拆卸专业队人员配备队长、安全总监、责任工程师各一人(国内派遣)
作业技师、安装技师等六人(国内
