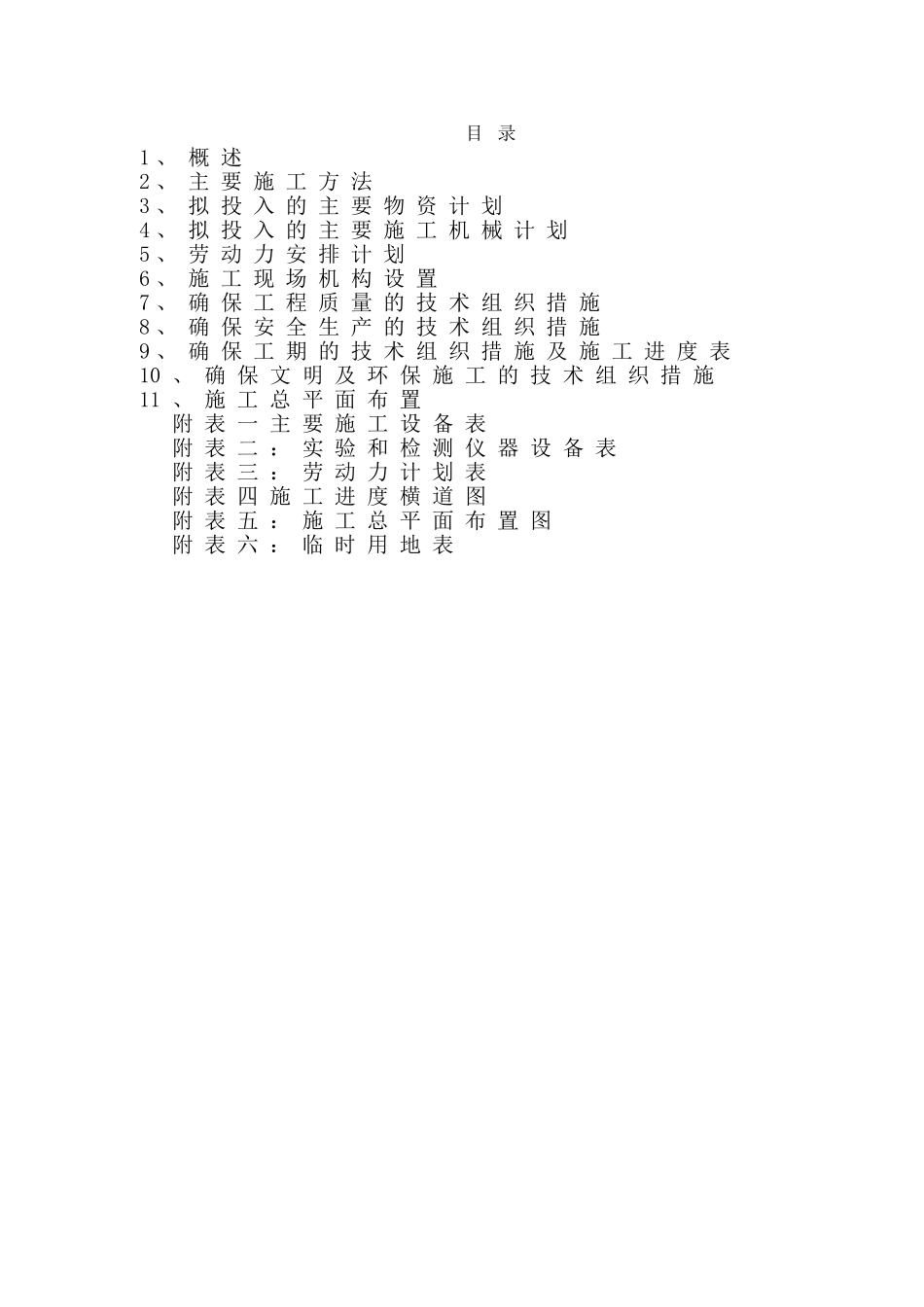

目 录1 、 概 述2 、 主 要 施 工 方 法3 、 拟 投 入 的 主 要 物 资 计 划4 、 拟 投 入 的 主 要 施 工 机 械 计 划5 、 劳 动 力 安 排 计 划6 、 施 工 现 场 机 构 设 置7 、 确 保 工 程 质 量 的 技 术 组 织 措 施8 、 确 保 安 全 生 产 的 技 术 组 织 措 施9 、 确 保 工 期 的 技 术 组 织 措 施 及 施 工 进 度 表10 、 确 保 文 明 及 环 保 施 工 的 技 术 组 织 措 施11 、 施 工 总 平 面 布 置附 表 一 主 要 施 工 设 备 表附 表 二 : 实 验 和 检 测 仪 器 设 备 表 附 表 三 : 劳 动 力 计 划 表附 表 四 施 工 进 度 横 道 图附 表 五 : 施 工 总 平 面 布 置 图附 表 六 : 临 时 用 地 表1、概 述1.1 编制依据1、 工程招标文件及施工图纸。2、国家现行的技术标准、施工及验收规范、工程质量评定标准及操作规程。1.2 工程概况建设地点:本工程位于 1.3 施工目标1.3.1 工期目标计划工期:120 日历天计划开工日期:2015 年 10 月 19 日。(实际开工日期以监理签发开工令为准)1.3.2 质量目标本合同段工程施工质量控制目标为:确保达到合格标准,力争创优质工程。1.3.3 安全目标本合同段工程施工安全控制目标为:确保施工安全达到合格等级,杜绝安全事故。1.3.4 文明施工本合同段工程文明施工控制目标为:努力营造文明工地氛围,抓牢文明创建工作,积极争取创建文明施工工地。1.4 施工中采用的技术标准和规范本合同应遵照执行的技术规范主要有:《水利工程工程量清单计价规范》(GB 50501-2007);《建筑地基基础工程施工质量验收规范》(GB 50202-2002);《水利水电工程施工组织设计规范》(SL 303-2004)。2、主要施工方法工程为小型农田水利工程,拟采用以人工为主,机械为辅的施工方法。2.1 土方工程施工方法土方工程主要有渠道清淤整治、土方开挖、土石方填筑。① 渠道清淤整治及开挖土坡上渠道采用人工开挖,其他采用小型挖掘机开挖。渠道开挖的土方多堆在渠道两侧用作渠堤,其余余土用双胶轮车就近弃或调运至其它需要填方渠道。渠道清淤整治的杂物先用双胶轮车运至路旁,然后用自卸汽车运至业主指定的弃渣场。② 土石方填筑土方填筑主要采用人工填筑、夯实。填筑土料用开挖料,优先选用本渠道开挖出...
