施工组织设计(方案)计划报审表工程名称:正源煤业矿区挡土墙、涵管等雨季三防建设工程 编号:致: (监理单位) 我方已根据施工合同的有关规定完成了 正源煤业矿区挡土墙、涵管等雨季三防建 设工程 施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查

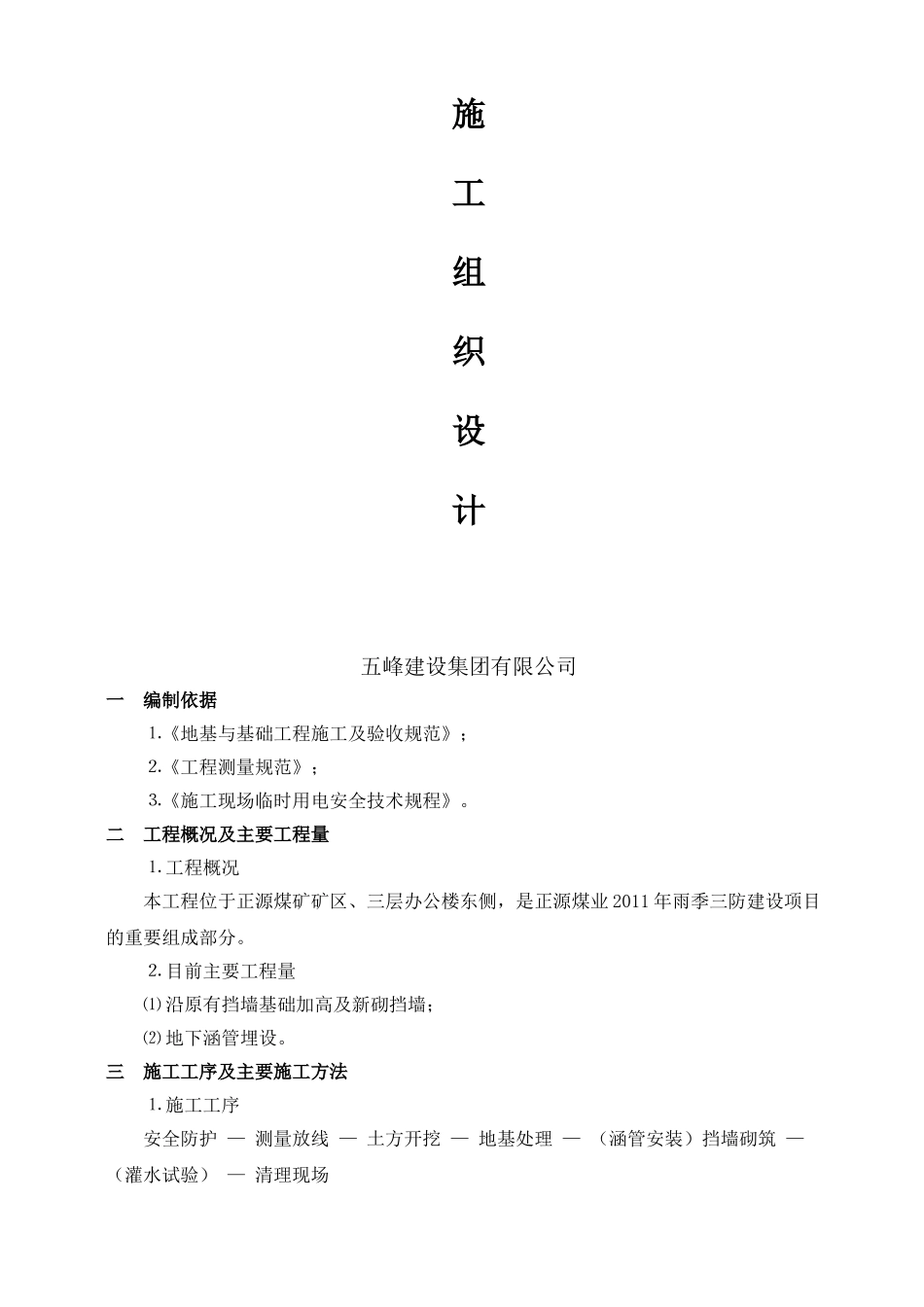

附件: 正源煤业矿区挡土墙、涵管等雨季三防建设工程施工组织设计 承包单位(章): 项 目 经 理: 日 期: 专业监理工程师审查意见: 监理工程师: 日 期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日 期: 正源煤业矿区挡土墙、涵管等雨季三防建设工程施工组织设计 会签栏建设单位:审 批:审 核:监理单位:审 批:审 核:施工单位:审 批:审 核:编 制:正源煤业矿区挡土墙、涵管等雨季三防建设工程施 工 组 织 设 计五峰建设集团有限公司一 编制依据 ⒈《地基与基础工程施工及验收规范》; ⒉《工程测量规范》; ⒊《施工现场临时用电安全技术规程》
二 工程概况及主要工程量 ⒈ 工程概况本工程位于正源煤矿矿区、三层办公楼东侧,是正源煤业 2011 年雨季三防建设项目的重要组成部分
⒉ 目前主要工程量⑴ 沿原有挡墙基础加高及新砌挡墙;⑵ 地下涵管埋设
三 施工工序及主要施工方法⒈ 施工工序 安全防护 — 测量放线 — 土方开挖 — 地基处理 — (涵管安装)挡墙砌筑 — (灌水试验) — 清理现场⒉ 施工方法⑴ 基础施工对土质基槽要保持干燥
雨天基槽内积水须随时排除,对受水浸泡的基底土(特别是松淤泥)全部予以清除,并换以好土回填至设计标高
挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工
山坡挡土墙,基趾部埋入深度和襟边距离须同时符合设计要求
在岩体破碎或土质松软,有水地段,宜择分段集中施工
⑵ 墙体砌筑与分段设置伸缩缝砌筑基础前,应将基底松软,风化表面清除干净
