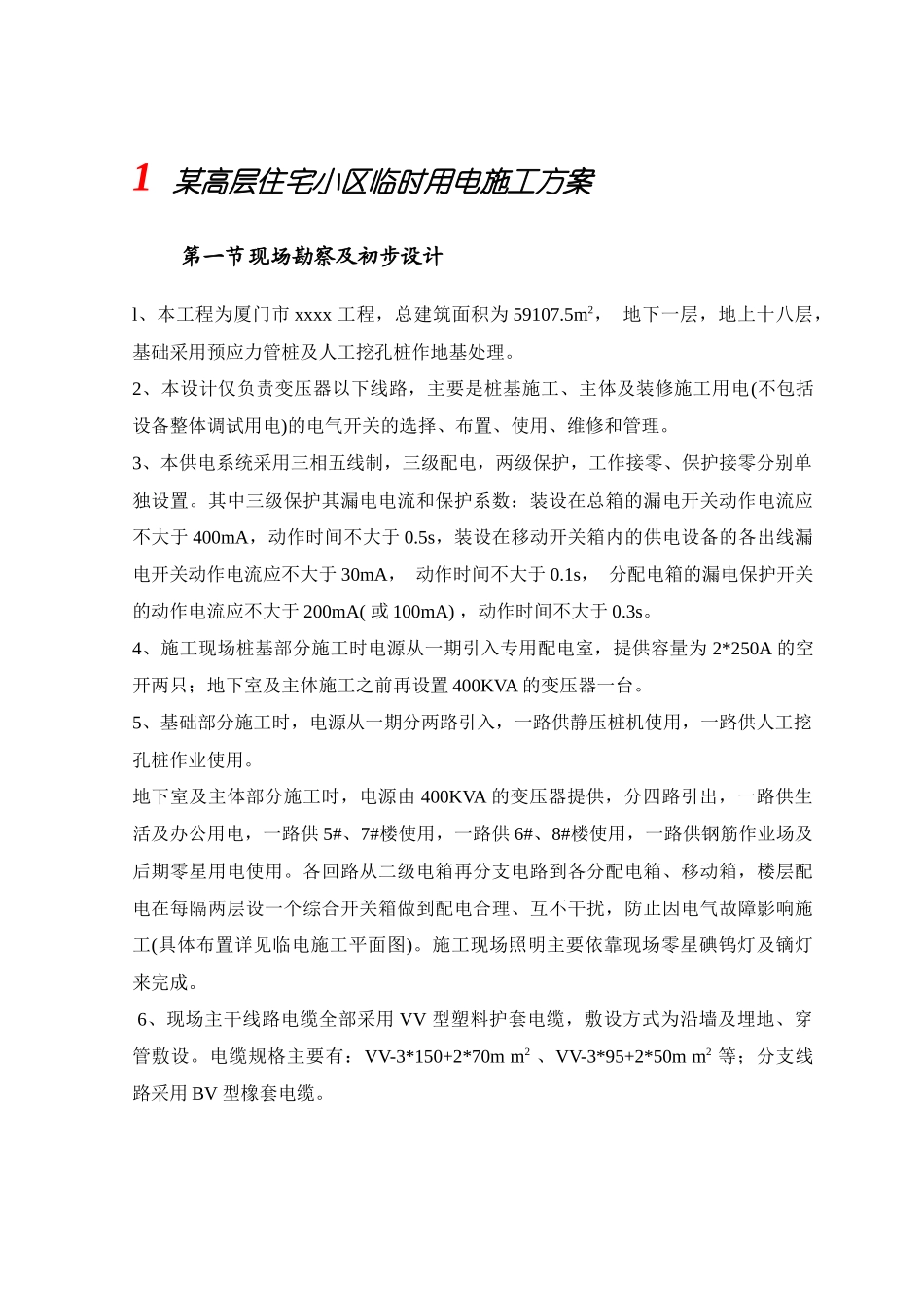

1 某高层住宅小区临时用电施工方案第一节现场勘察及初步设计l、本工程为厦门市 xxxx 工程,总建筑面积为 59107
5m2, 地下一层,地上十八层,基础采用预应力管桩及人工挖孔桩作地基处理
2、本设计仅负责变压器以下线路,主要是桩基施工、主体及装修施工用电(不包括设备整体调试用电)的电气开关的选择、布置、使用、维修和管理
3、本供电系统采用三相五线制,三级配电,两级保护,工作接零、保护接零分别单独设置
其中三级保护其漏电电流和保护系数:装设在总箱的漏电开关动作电流应不大于 400mA,动作时间不大于 0
5s,装设在移动开关箱内的供电设备的各出线漏电开关动作电流应不大于 30mA, 动作时间不大于 0
1s, 分配电箱的漏电保护开关的动作电流应不大于 200mA( 或 100mA) ,动作时间不大于 0
4、施工现场桩基部分施工时电源从一期引入专用配电室,提供容量为 2*250A 的空开两只;地下室及主体施工之前再设置 400KVA 的变压器一台
5、基础部分施工时,电源从一期分两路引入,一路供静压桩机使用,一路供人工挖孔桩作业使用
地下室及主体部分施工时,电源由 400KVA 的变压器提供,分四路引出,一路供生活及办公用电,一路供 5#、7#楼使用,一路供 6#、8#楼使用,一路供钢筋作业场及后期零星用电使用
各回路从二级电箱再分支电路到各分配电箱、移动箱,楼层配电在每隔两层设一个综合开关箱做到配电合理、互不干扰,防止因电气故障影响施工(具体布置详见临电施工平面图)
施工现场照明主要依靠现场零星碘钨灯及镝灯来完成
6、现场主干线路电缆全部采用 VV 型塑料护套电缆,敷设方式为沿墙及埋地、穿管敷设
电缆规格主要有:VV-3*150+2*70m m2 、VV-3*95+2*50m m2 等;分支线路采用 BV 型橡套电缆

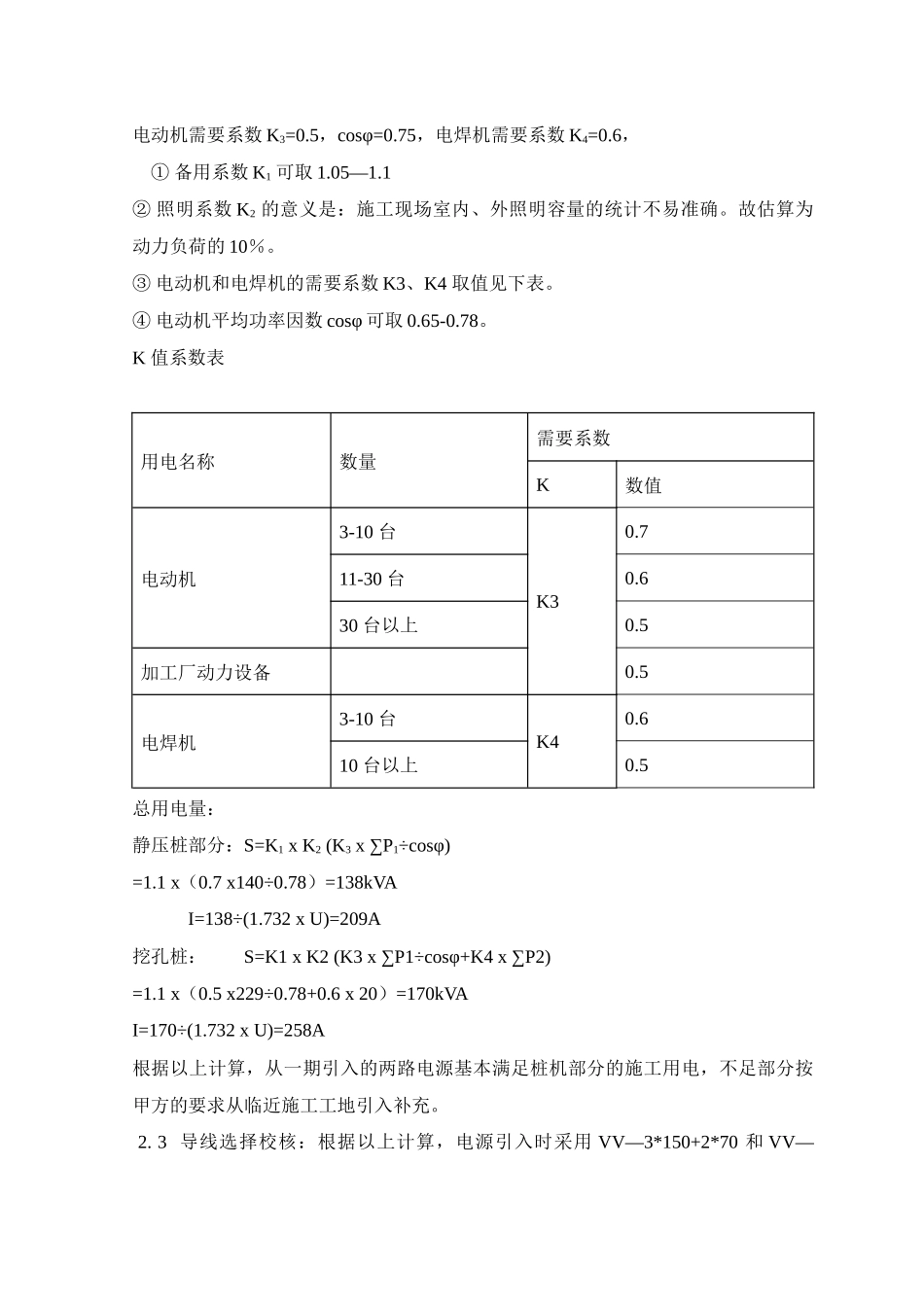

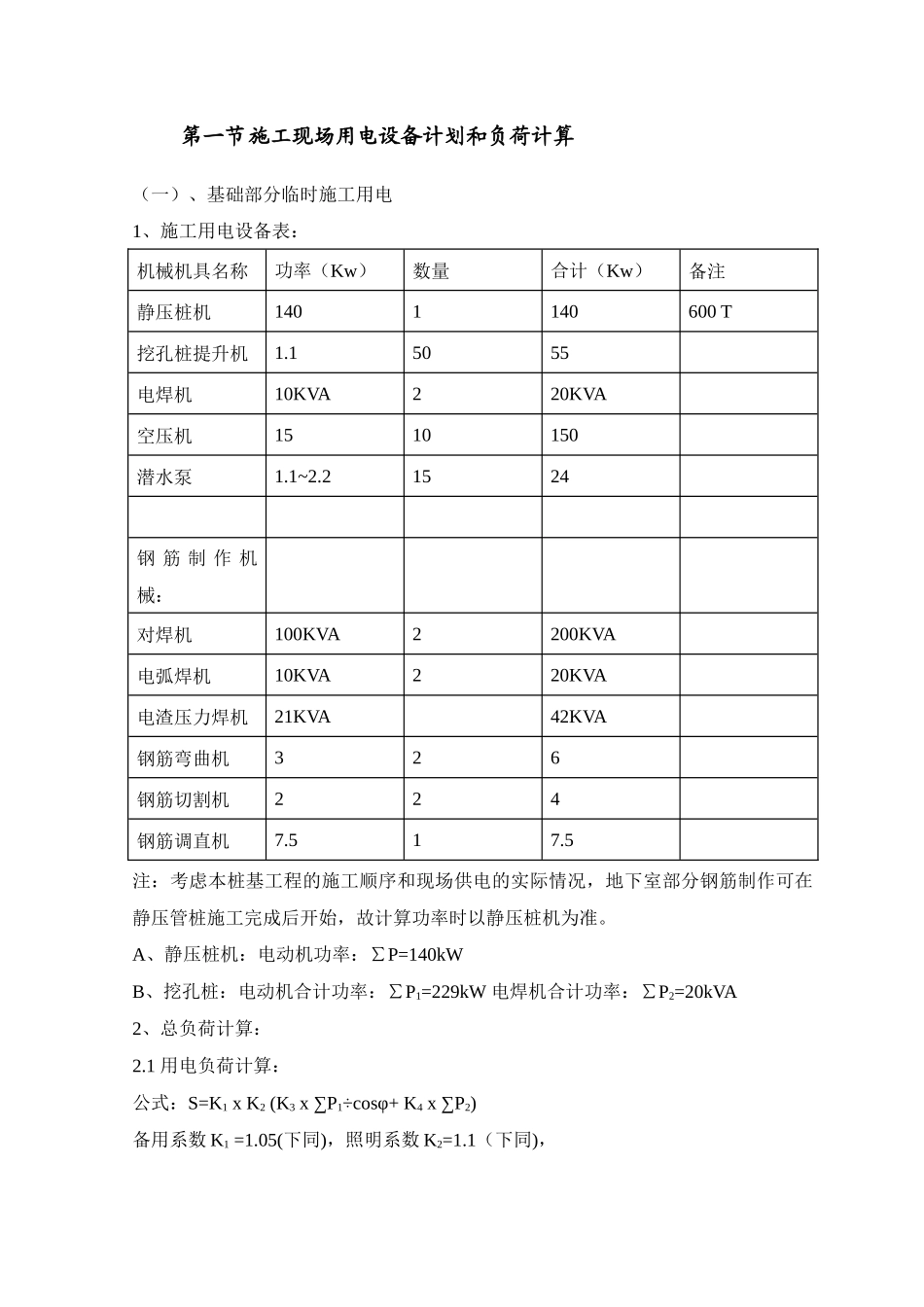

第一节施工现场用电设备计划和负荷计算(一)
