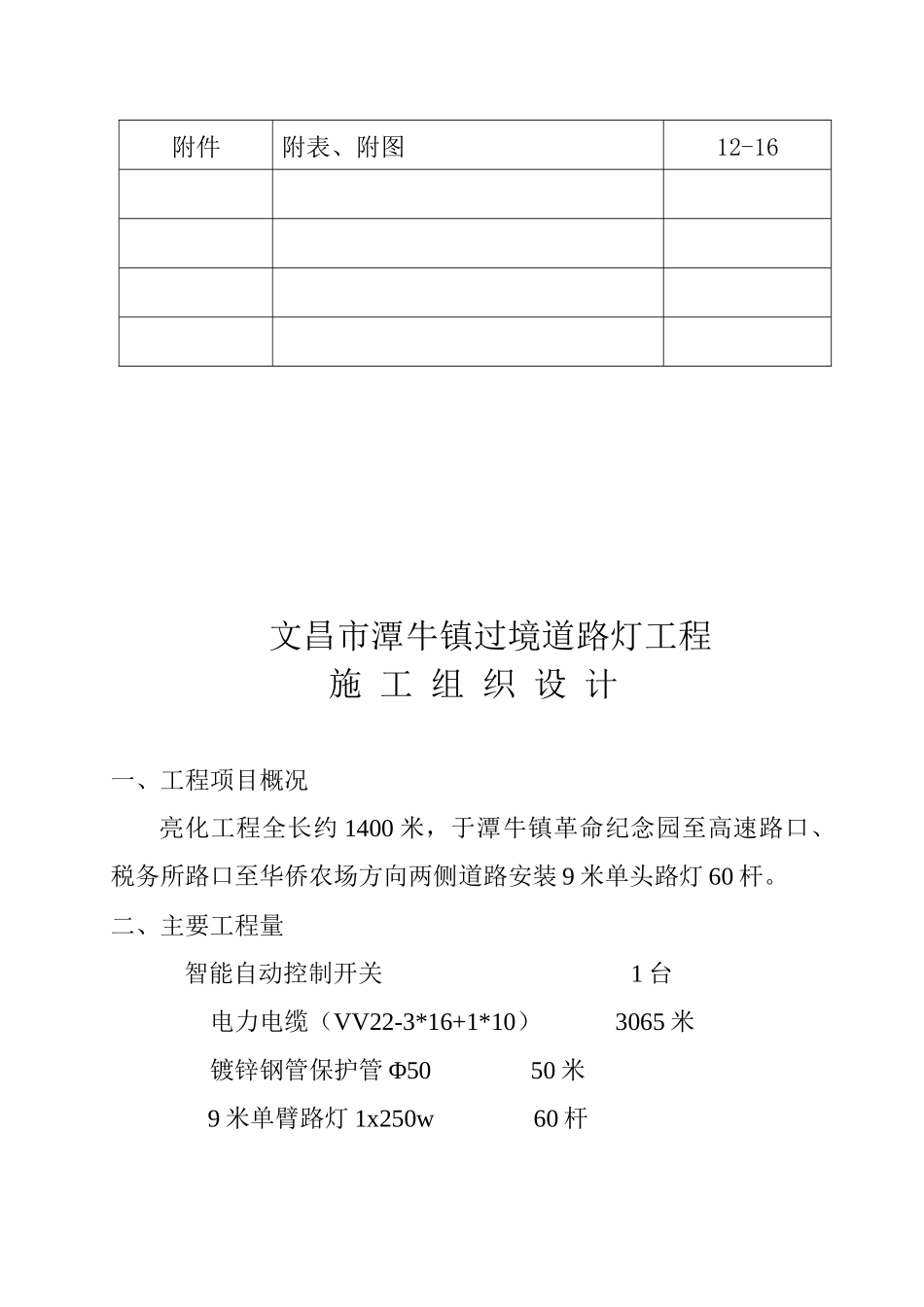

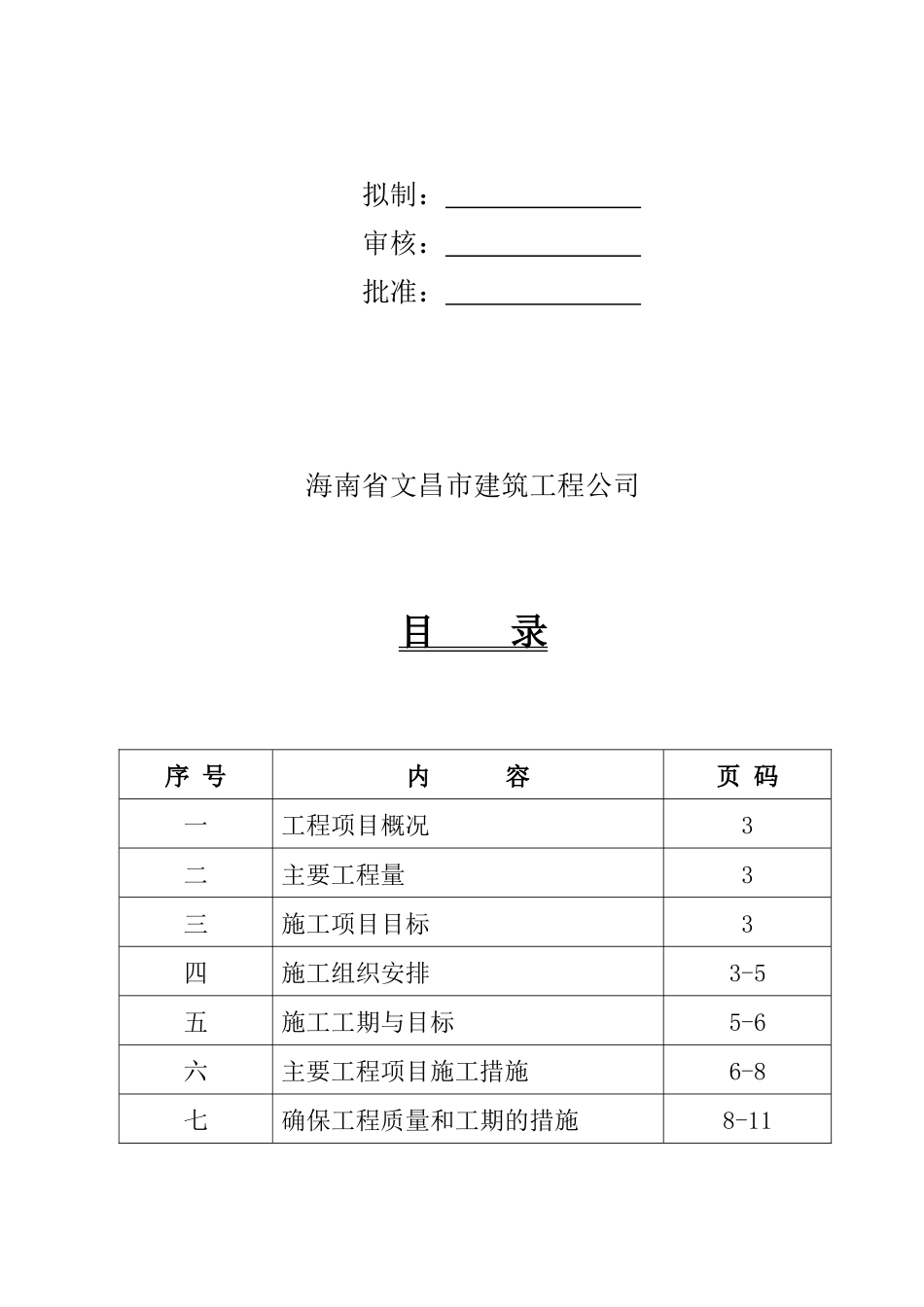

文昌市潭牛镇过境道路灯工程施工组织设计拟制: 审核: 批准: 海南省文昌市建筑工程公司 目 录序 号内 容页 码一工程项目概况3二主要工程量3三施工项目目标3四施工组织安排3-5五施工工期与目标5-6六主要工程项目施工措施6-8七确保工程质量和工期的措施8-11附件附表、附图12-16文昌市潭牛镇过境道路灯工程施 工 组 织 设 计一、工程项目概况亮化工程全长约 1400 米,于潭牛镇革命纪念园至高速路口、税务所路口至华侨农场方向两侧道路安装 9 米单头路灯 60 杆。二、主要工程量 智能自动控制开关 1 台电力电缆(VV22-3*16+1*10) 3065 米镀锌钢管保护管 Φ50 50 米9 米单臂路灯 1x250w 60 杆路灯导线 BVVR-2*2.5 540 米角钢接地极∠50x50x5x2500 300 条水平接地极 镀锌扁钢—40*4 240 米角钢接地极∠70x70x5x2000 120 条三、施工项目目标施工工期:合同工期总日历天数 40 天。施工质量:优良。投资控制:合同金额。四、施工组织安排 根据本工程特点,组建适应本项目的施工组织机构,并根据工程实际情况进行适当的补充和调整。 (一)施工组织机构图工程项目经理部,下设总工程师、材料部、安全部、质检部技术资料部。实行项目经理负责制。(组织机构见下图) 项目经理:符敦清质安员:陈泽全工地负责人符史伦材料员:叶保壮技术资料部叶保壮总工程师:陈泽宁电气工长:黄宏明土建工长:符史伦技术负责人:林鸿翼 (二)水电材料供应 1.工程沿线水、电供应可以从道路工程的供水、供电设施接入。 2.碎石、水泥、钢筋、红砖购买确保质量。(三)施工顺序安排 1.沟槽土方、管道埋设所有路面下的管道要在路面施工前开挖,埋设好镀锌钢管,并按要求回填、压实,其余沟槽土方可按进度要求开挖,埋设电缆护管,回填原土,并夯实。 2.基坑、井定位及土方 严格按设计规范要求定位并按进度要求开挖。 3.捣制灯杆砼基础 开工前准备阶段——全面施工阶段——养护、验收阶段 (1)开工前准备阶段:选好搅拌点、浇筑基础时现场机搅拌混凝土、准备机具、材料,钢筋笼制作,施工前技术交底,熟悉施工图纸、技术资料等。 (2) 全面施工阶段:打设地极、放钢筋笼、焊接地极、装弯管、定模板、砼浇筑(基础顶面应水平)、养护等。 4.电缆埋设 管道、基础工序完工后,可进行电缆敷设,并制作电缆中间接头,严格按规范要求施工,尽量减少电缆中间接头。 5.灯具安装、灯杆吊装 灯杆基础养护、电缆敷设完工后,...
