三、设备安装程序及施工方法1

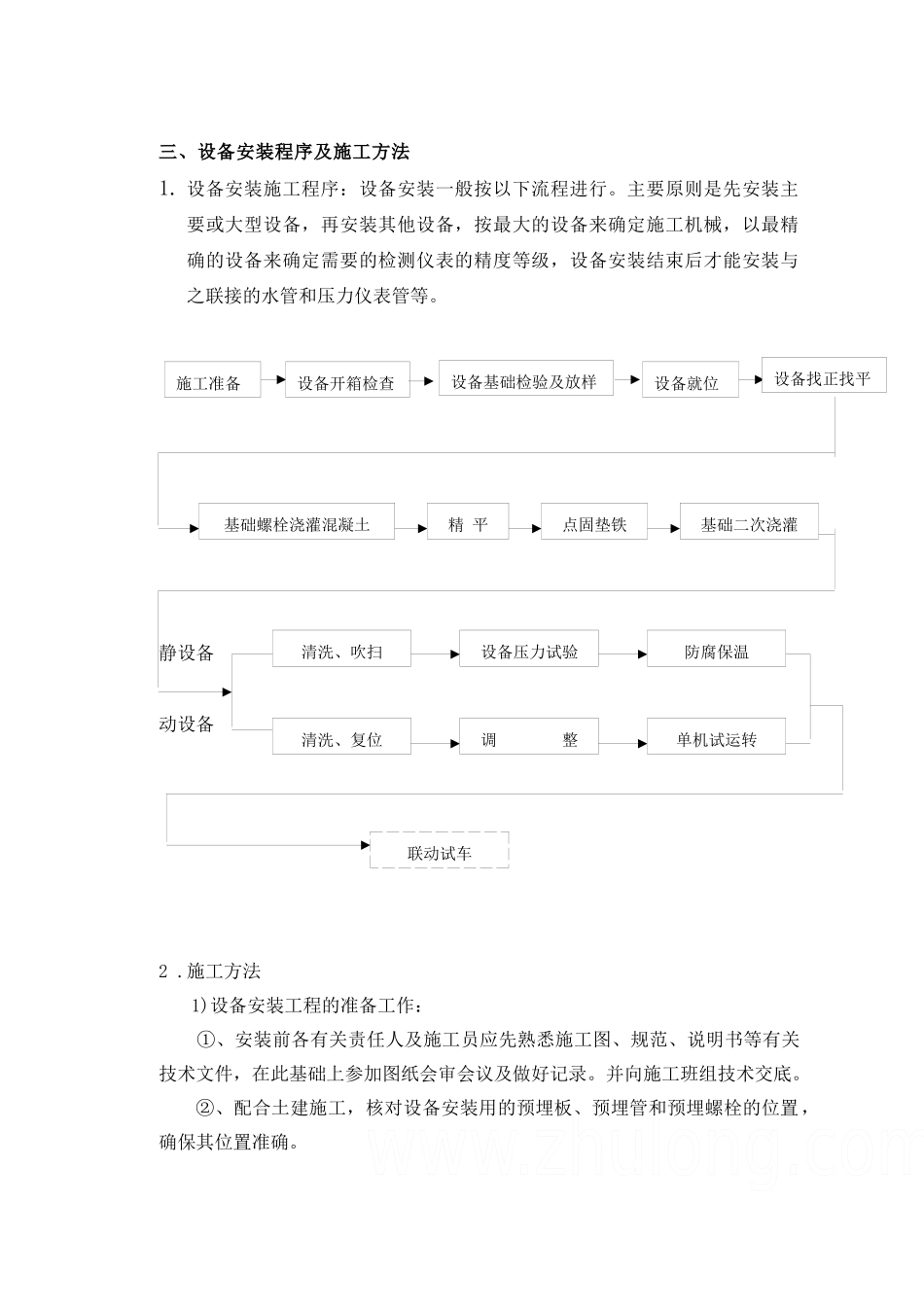

设备安装施工程序:设备安装一般按以下流程进行
主要原则是先安装主要或大型设备,再安装其他设备,按最大的设备来确定施工机械,以最精确的设备来确定需要的检测仪表的精度等级,设备安装结束后才能安装与之联接的水管和压力仪表管等
静设备动设备2
施工方法 1)设备安装工程的准备工作: ①、安装前各有关责任人及施工员应先熟悉施工图、规范、说明书等有关技术文件,在此基础上参加图纸会审会议及做好记录
并向施工班组技术交底
②、配合土建施工,核对设备安装用的预埋板、预埋管和预埋螺栓的位置,确保其位置准确
清洗、吹扫基础螺栓浇灌混凝土精 平点固垫铁基础二次浇灌清洗、复位设备压力试验调 整防腐保温单机试运转联动试车施工准备设备开箱检查设备基础检验及放样设备就位设备找正找平③、搞好现场临时设施,确保设备运输道路符合要求
④ 甲供设备列出清单提前一个月上报给监理审核,然后交业主采购,特别是设备基础设计指出由制造厂家出图的,更要提前 1-2 个月
2)设备开箱检查验收设备开箱时,甲方及监理人员均应到场,要对设备的外观进行检查,检查各突出部位、压力表、控制器、油管路等,有否破损、漏油、锈蚀、破裂、外包装有否破损,规格型号是否符合定货要求
检查并清点零部件,是否有破损和缺件,随机文件、合格证及产品说明书是否齐全,核实后做好记录,并请相关单位人员签字
开箱后备品备件交甲方保管,现场待安装零部件也要妥善保管,防止丢失.开箱清点的现场,一般选在安装地点进行
设备验收后,按原样密封好,以防损坏、生锈
对于露天放置的设备,应用雨布盖好
3) 基础验收 重点检查基础的标高、坐标中心线、水平度及外形,基础孔的几何尺寸,偏差是否符合规范规定,并做好相应记录
验收合格后,进行基础放线,放线后要经甲方或监理认可方可安装设备
注:预埋套管标示与设备进、出口中心标字不符者,通过业主监理,现场作适
