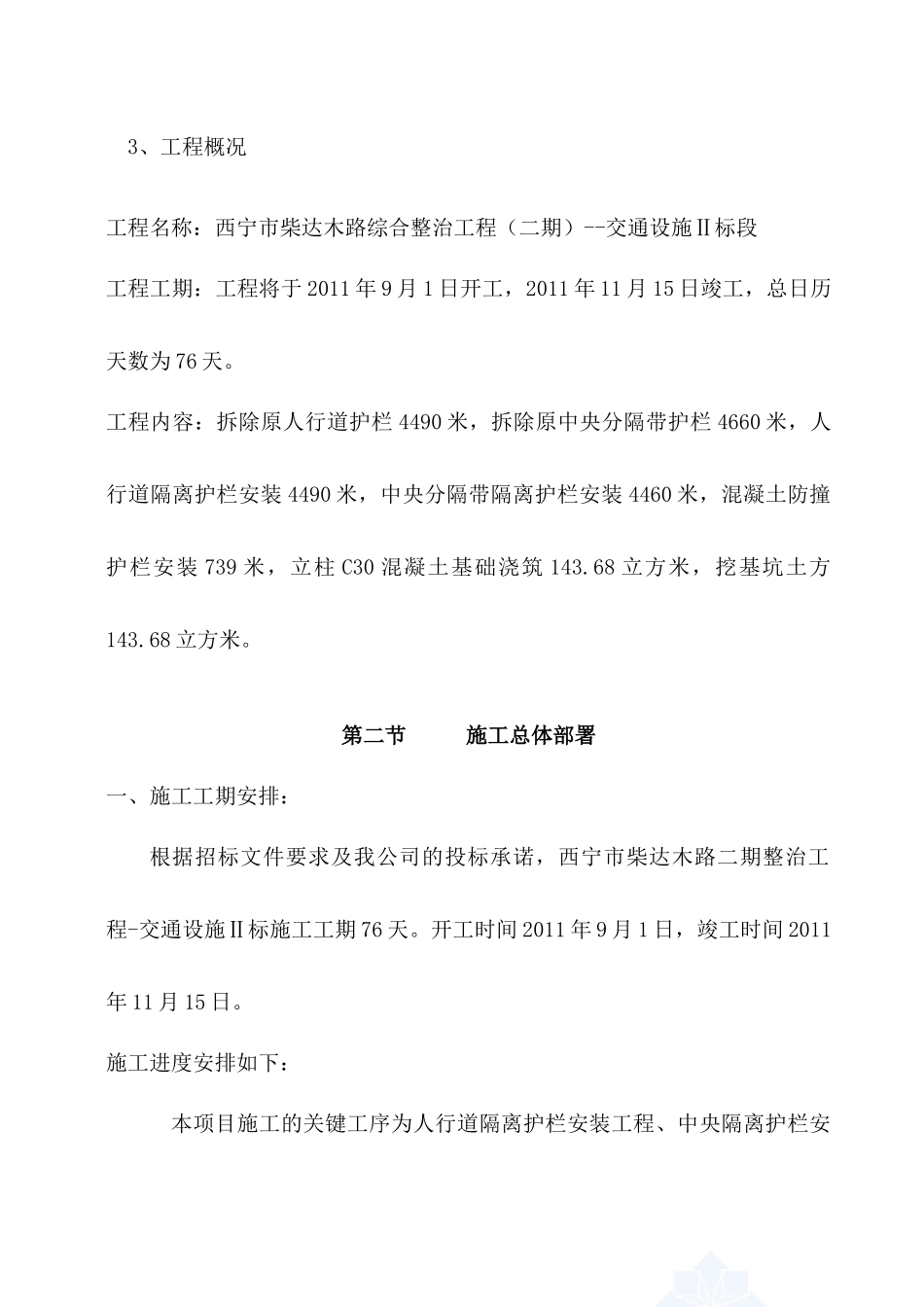

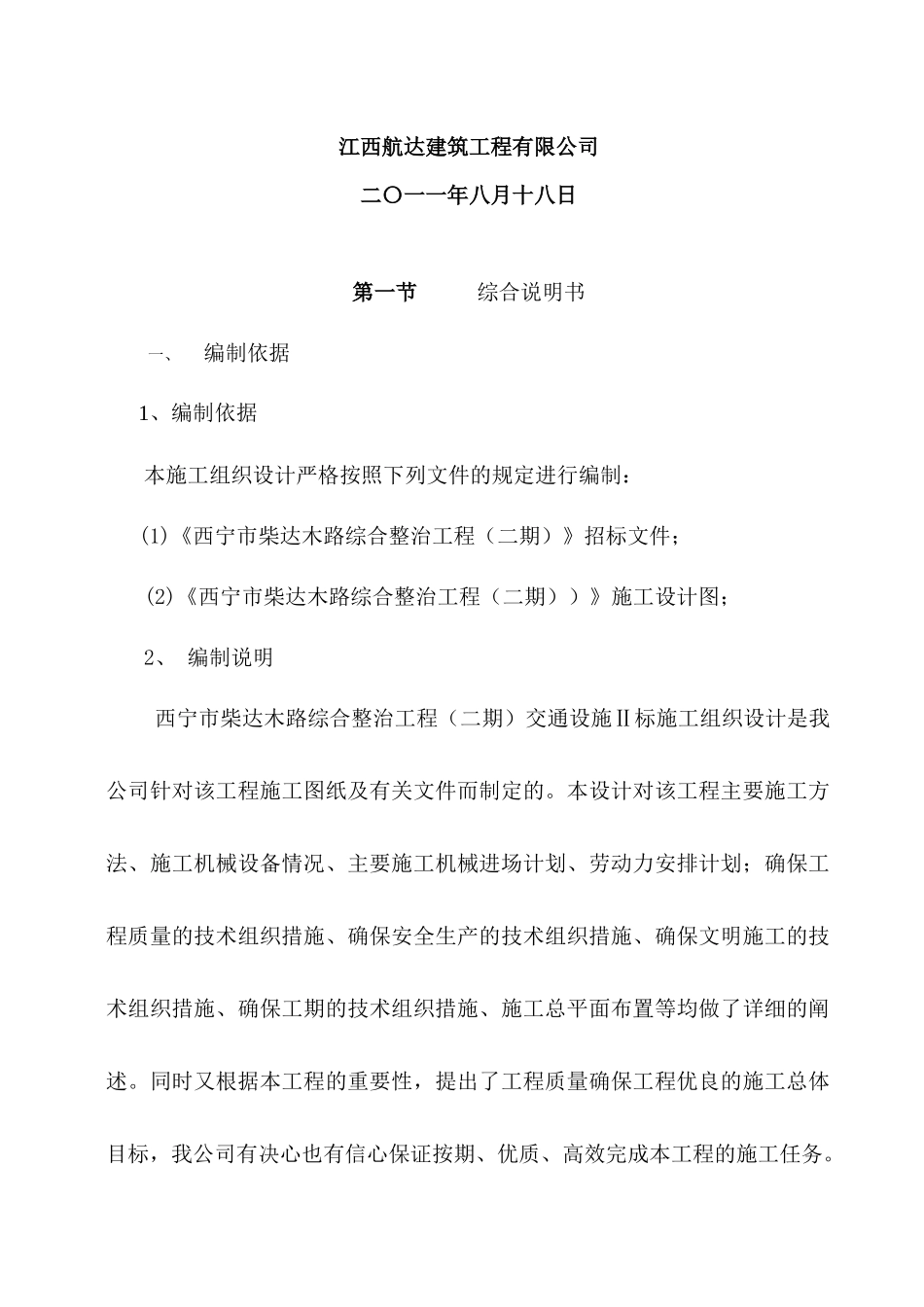

西宁市柴达木路二期综合整治工程 交通设施(Ⅱ标)施工组织设计江西航达建筑工程有限公司二〇一一年八月十八日第一节综合说明书一、编制依据1、编制依据本施工组织设计严格按照下列文件的规定进行编制:(1)《西宁市柴达木路综合整治工程(二期)》招标文件;(2)《西宁市柴达木路综合整治工程(二期))》施工设计图;2、 编制说明西宁市柴达木路综合整治工程(二期)交通设施Ⅱ标施工组织设计是我公司针对该工程施工图纸及有关文件而制定的。本设计对该工程主要施工方法、施工机械设备情况、主要施工机械进场计划、劳动力安排计划;确保工程质量的技术组织措施、确保安全生产的技术组织措施、确保文明施工的技术组织措施、确保工期的技术组织措施、施工总平面布置等均做了详细的阐述。同时又根据本工程的重要性,提出了工程质量确保工程优良的施工总体目标,我公司有决心也有信心保证按期、优质、高效完成本工程的施工任务。3、工程概况工程名称:西宁市柴达木路综合整治工程(二期)--交通设施Ⅱ标段工程工期:工程将于 2011 年 9 月 1 日开工,2011 年 11 月 15 日竣工,总日历天数为 76 天。工程内容:拆除原人行道护栏 4490 米,拆除原中央分隔带护栏 4660 米,人行道隔离护栏安装 4490 米,中央分隔带隔离护栏安装 4460 米,混凝土防撞护栏安装 739 米,立柱 C30 混凝土基础浇筑 143.68 立方米,挖基坑土方143.68 立方米。 第二节施工总体部署一、施工工期安排:根据招标文件要求及我公司的投标承诺,西宁市柴达木路二期整治工程-交通设施Ⅱ标施工工期 76 天。开工时间 2011 年 9 月 1 日,竣工时间 2011年 11 月 15 日。施工进度安排如下:本项目施工的关键工序为人行道隔离护栏安装工程、中央隔离护栏安装等工程。具体各项工程的开、竣工日期如下:(1)拆除人行道护栏: 2011 年 9 月 1 日-9 月 15 日(2)拆除中央分隔带护栏: 2011 年 9 月 5 日-9 月 20 日(3)挖基坑土方: 2011 年 9 月 4 日-9 月 20 日(4)立柱混凝土浇筑: 2011 年 9 月 21 日-10 月 10 日(5)人行道护栏安装: 2011 年 10 月 11 日-10 月 25 日(6)混凝土防撞护栏: 2011 年 10 月 20 日-11 月 9 日(7)中央分隔带护栏安装: 2011 年 10 月 25 日-11 月 14 日(8)清理收尾工作: 2011 年 11 月 15 日施工进度图见附表。二、施工人...
