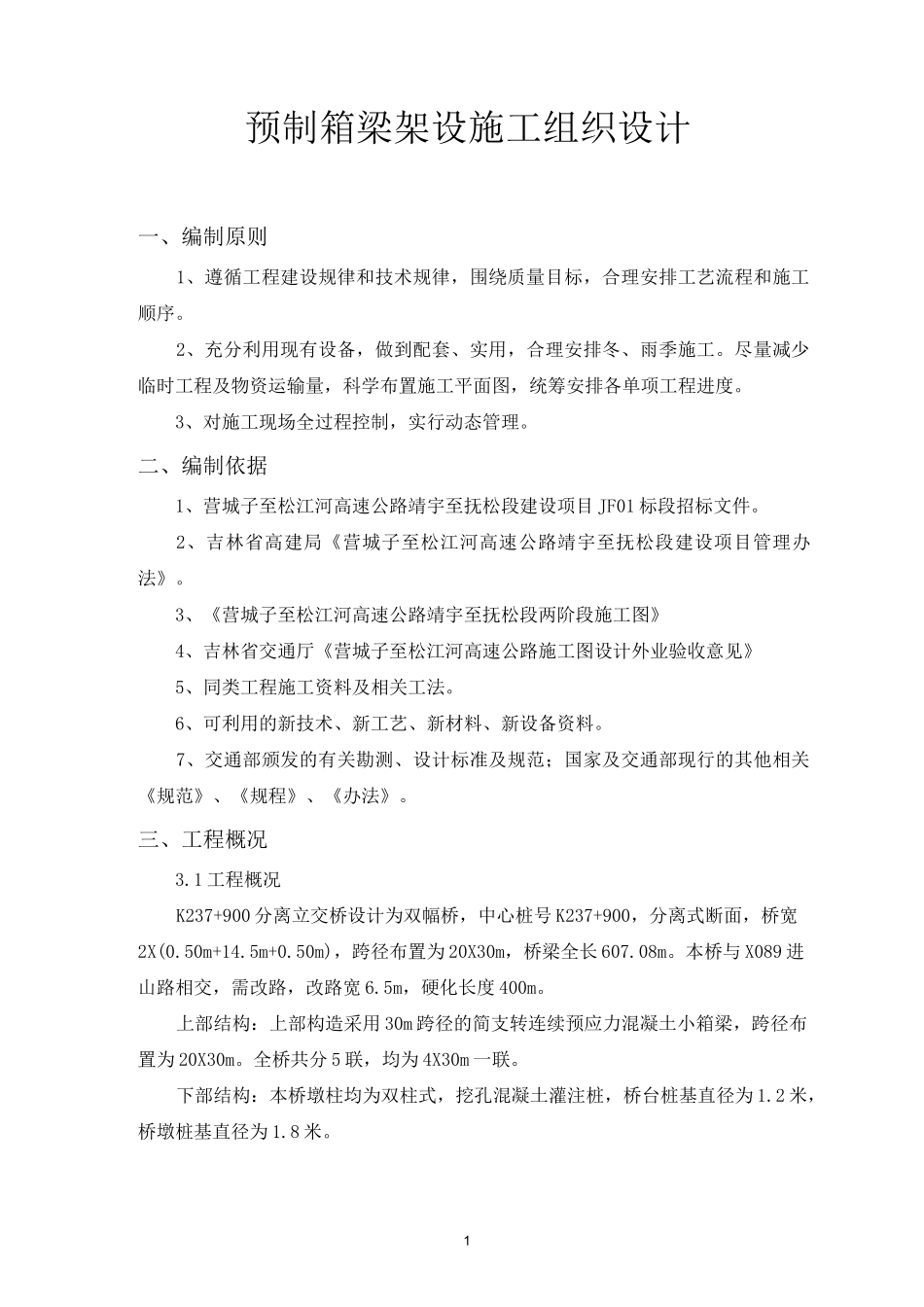

1预制箱梁架设施工组织设计一、编制原则1、遵循工程建设规律和技术规律,围绕质量目标,合理安排工艺流程和施工顺序
2、充分利用现有设备,做到配套、实用,合理安排冬、雨季施工
尽量减少临时工程及物资运输量,科学布置施工平面图,统筹安排各单项工程进度
3、对施工现场全过程控制,实行动态管理
二、编制依据1、营城子至松江河高速公路靖宇至抚松段建设项目 JF01 标段招标文件
2、吉林省高建局《营城子至松江河高速公路靖宇至抚松段建设项目管理办法》
3、《营城子至松江河高速公路靖宇至抚松段两阶段施工图》4、吉林省交通厅《营城子至松江河高速公路施工图设计外业验收意见》5、同类工程施工资料及相关工法
6、可利用的新技术、新工艺、新材料、新设备资料
7、交通部颁发的有关勘测、设计标准及规范;国家及交通部现行的其他相关《规范》、《规程》、《办法》
三、工程概况3
1 工程概况K237+900 分离立交桥设计为双幅桥,中心桩号 K237+900,分离式断面,桥宽2X(0
50m+14
50m),跨径布置为 20X30m,桥梁全长 607
本桥与 X089 进山路相交,需改路,改路宽 6
5m,硬化长度 400m
上部结构:上部构造采用 30m 跨径的简支转连续预应力混凝土小箱梁,跨径布置为 20X30m
全桥共分 5 联,均为 4X30m 一联
下部结构:本桥墩柱均为双柱式,挖孔混凝土灌注桩,桥台桩基直径为 1
2 米,桥墩桩基直径为 1

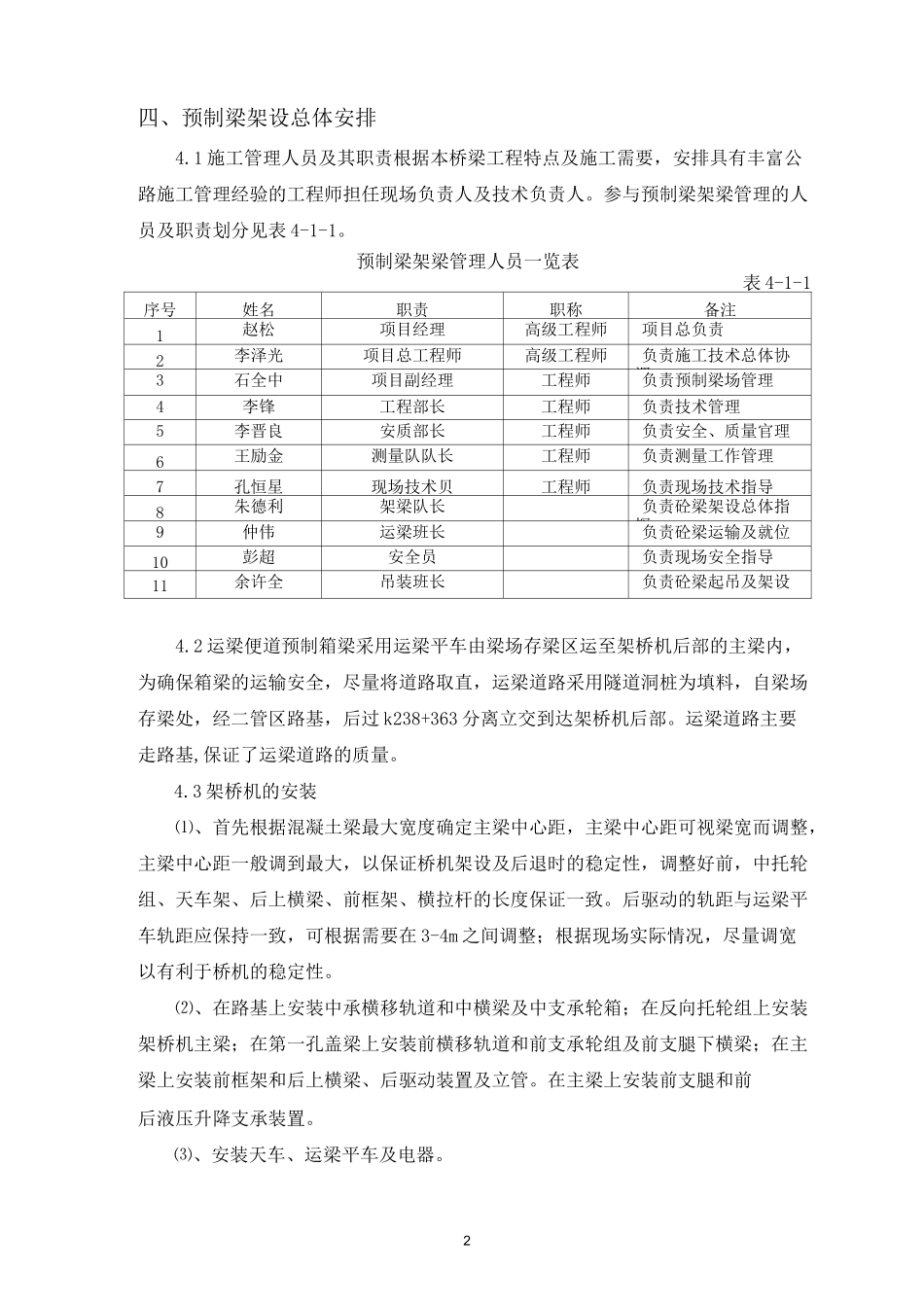

2四、预制梁架设总体安排4
1 施工管理人员及其职责根据本桥梁工程特点及施工需要,安排具有丰富公路施工管理经验的工程师担任现场负责人及技术负责人
参与预制梁架梁管理的人员及职责划分见表 4-1-1

预制梁架梁管理人员一览表表 4-1-1序号姓名职责职称备注1赵松项目经理高级工程师项目总负责2李泽光项目总工程师高级工程师负责施工技术总体
