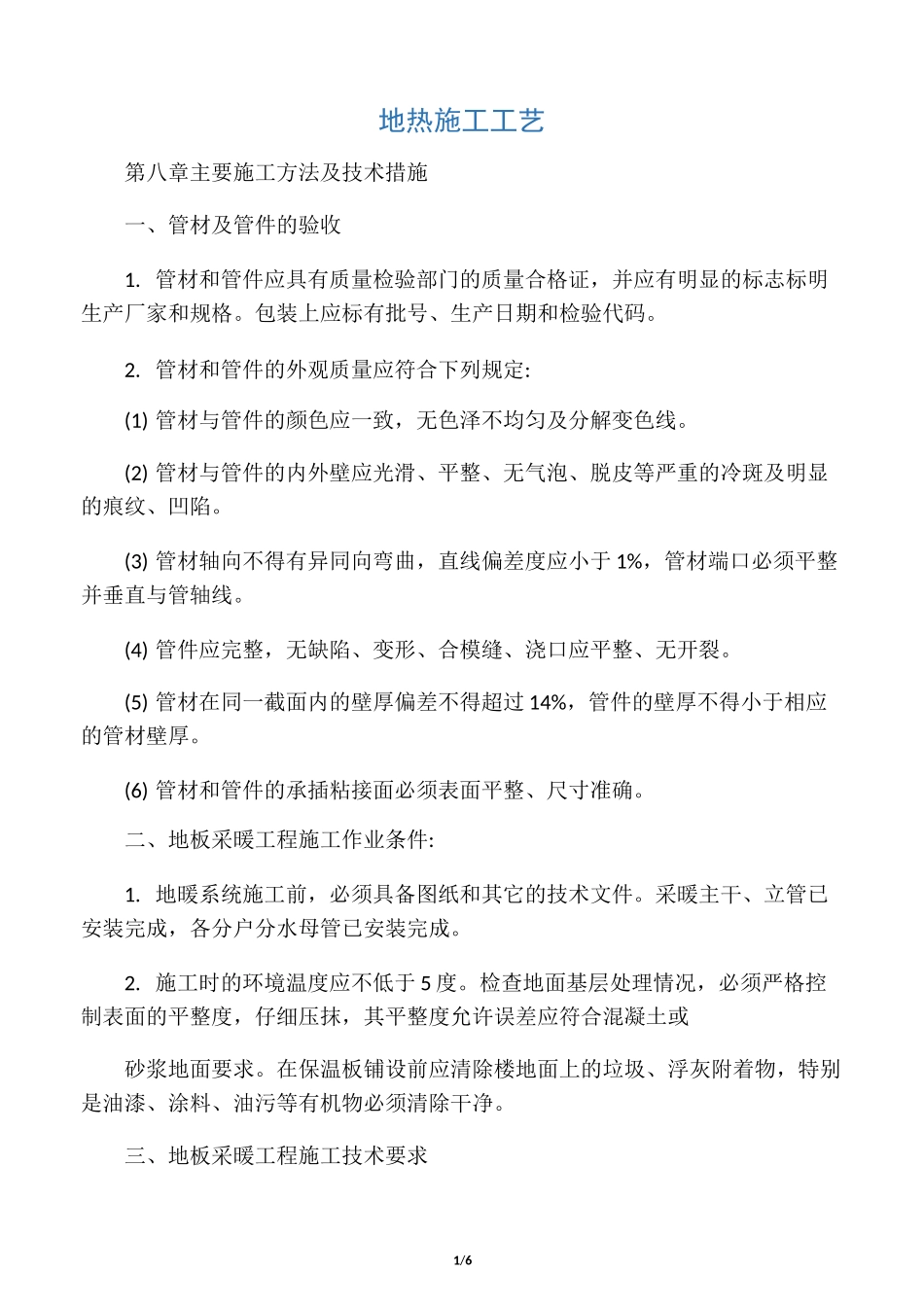

1/6地热施工工艺第八章主要施工方法及技术措施一、管材及管件的验收1. 管材和管件应具有质量检验部门的质量合格证,并应有明显的标志标明生产厂家和规格。包装上应标有批号、生产日期和检验代码。2. 管材和管件的外观质量应符合下列规定:(1) 管材与管件的颜色应一致,无色泽不均匀及分解变色线。(2) 管材与管件的内外壁应光滑、平整、无气泡、脱皮等严重的冷斑及明显的痕纹、凹陷。(3) 管材轴向不得有异同向弯曲,直线偏差度应小于 1%,管材端口必须平整并垂直与管轴线。(4) 管件应完整,无缺陷、变形、合模缝、浇口应平整、无开裂。(5) 管材在同一截面内的壁厚偏差不得超过 14%,管件的壁厚不得小于相应的管材壁厚。(6) 管材和管件的承插粘接面必须表面平整、尺寸准确。二、地板采暖工程施工作业条件:1. 地暖系统施工前,必须具备图纸和其它的技术文件。采暖主干、立管已安装完成,各分户分水母管已安装完成。2. 施工时的环境温度应不低于 5 度。检查地面基层处理情况,必须严格控制表面的平整度,仔细压抹,其平整度允许误差应符合混凝土或砂浆地面要求。在保温板铺设前应清除楼地面上的垃圾、浮灰附着物,特别是油漆、涂料、油污等有机物必须清除干净。三、地板采暖工程施工技术要求2/61. 安装前应仔细检查各配件的质量,仔细检查管内有无其它可能造成堵塞的物品,不合格的决不能使用。2. 安装过程中如有中断,敞口处应及时封堵。3. 加热管的敷设应按设计图纸的要求进行放线(或以铝箔和钢网为参数)并配管,同一管路的加热管应保持水平。4. 埋地采暖盘管紧贴保温层上敷设,与户内冷热水管不得交叉。5. 加热管的弯曲半径,不小于 6-8 倍的管外径。6. 同一热媒集配装置系统各分支路的加热管长度宜尽量接近,并不宜超过设计允许范围。7. 地板下的管路不准有接头。8. 加热管应用卡子或扎带加以固定,直管段固定的间距不应大于700mm,弯曲段不应大于 350mm。9. 分集水器的安装,一般将分水器安装在上,集水器安装在下。集水器中心距地面应不小于 300mm。10. 加热管始端出地面至连接配件的管段应设置在硬质套管内,加热管与集配装置分路阀门的连接,应采用专用卡套式连接件或插接式连件。11. 管道两端的适当距离内或其他管道密集处,当管间距小于 100mm 时,应设置柔性套管等保温措施。12•辐射供暖地板面积超过 30 平方米或边长超过 6m 时,填充层应设置小于或等于 6 米、宽度大于或等于 10 毫米的伸缩缝,缝中填...
