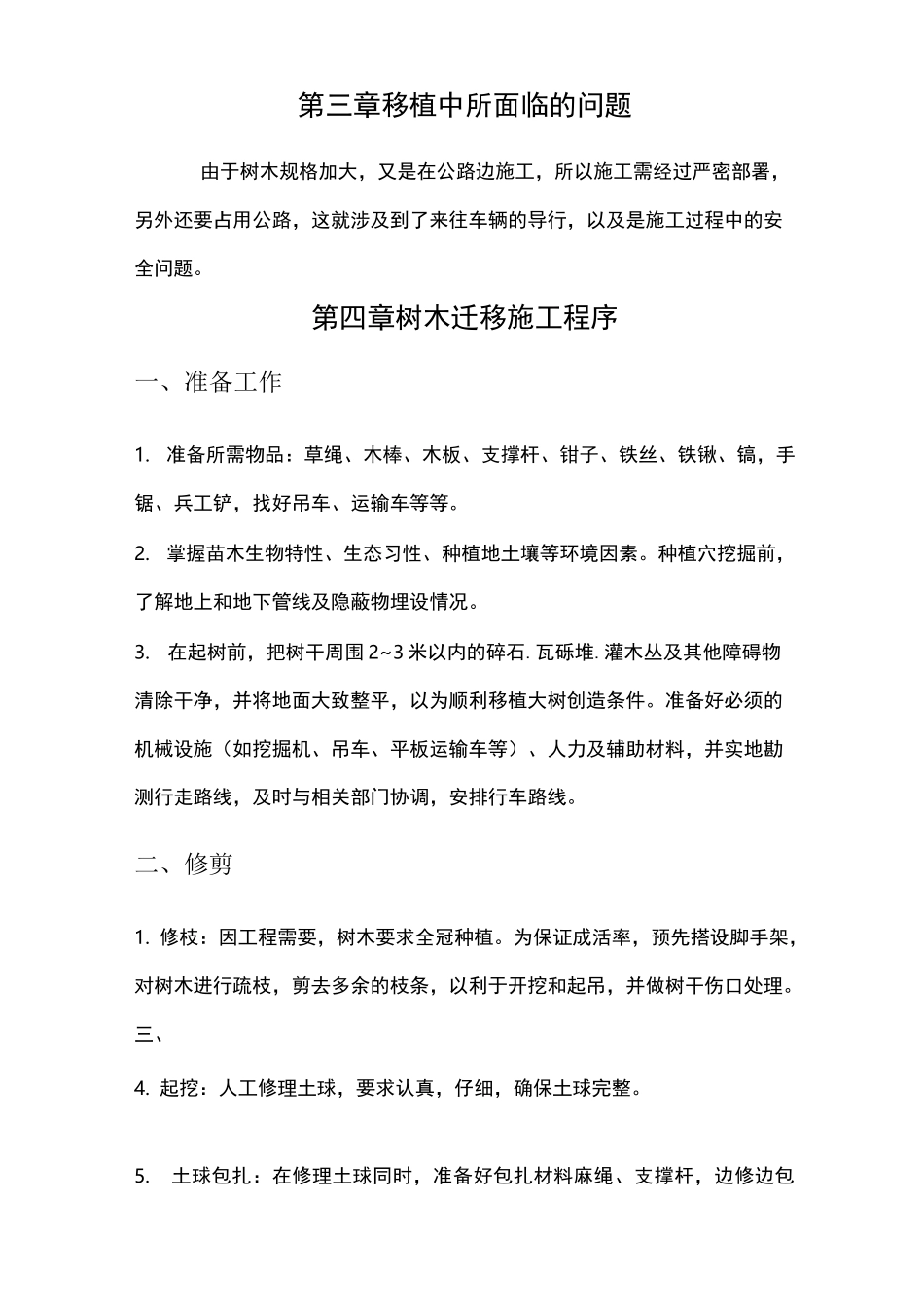

第三章移植中所面临的问题 2第四章树木迁移施工程序 2第六章大树移植措施 10第七章大树移植的主要步骤 12第八章树栽植后的养护 15第十章施工的安全措施 20第三章移植中所面临的问题由于树木规格加大,又是在公路边施工,所以施工需经过严密部署,另外还要占用公路,这就涉及到了来往车辆的导行,以及是施工过程中的安全问题
第四章树木迁移施工程序一、准备工作1
准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等
掌握苗木生物特性、生态习性、种植地土壤等环境因素
种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况
在起树前,把树干周围 2~3 米以内的碎石
灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件
准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线
修枝:因工程需要,树木要求全冠种植
为保证成活率,预先搭设脚手架,对树木进行疏枝,剪去多余的枝条,以利于开挖和起吊,并做树干伤口处理
起挖:人工修理土球,要求认真,仔细,确保土球完整
土球包扎:在修理土球同时,准备好包扎材料麻绳、支撑杆,边修边包扎、支撑

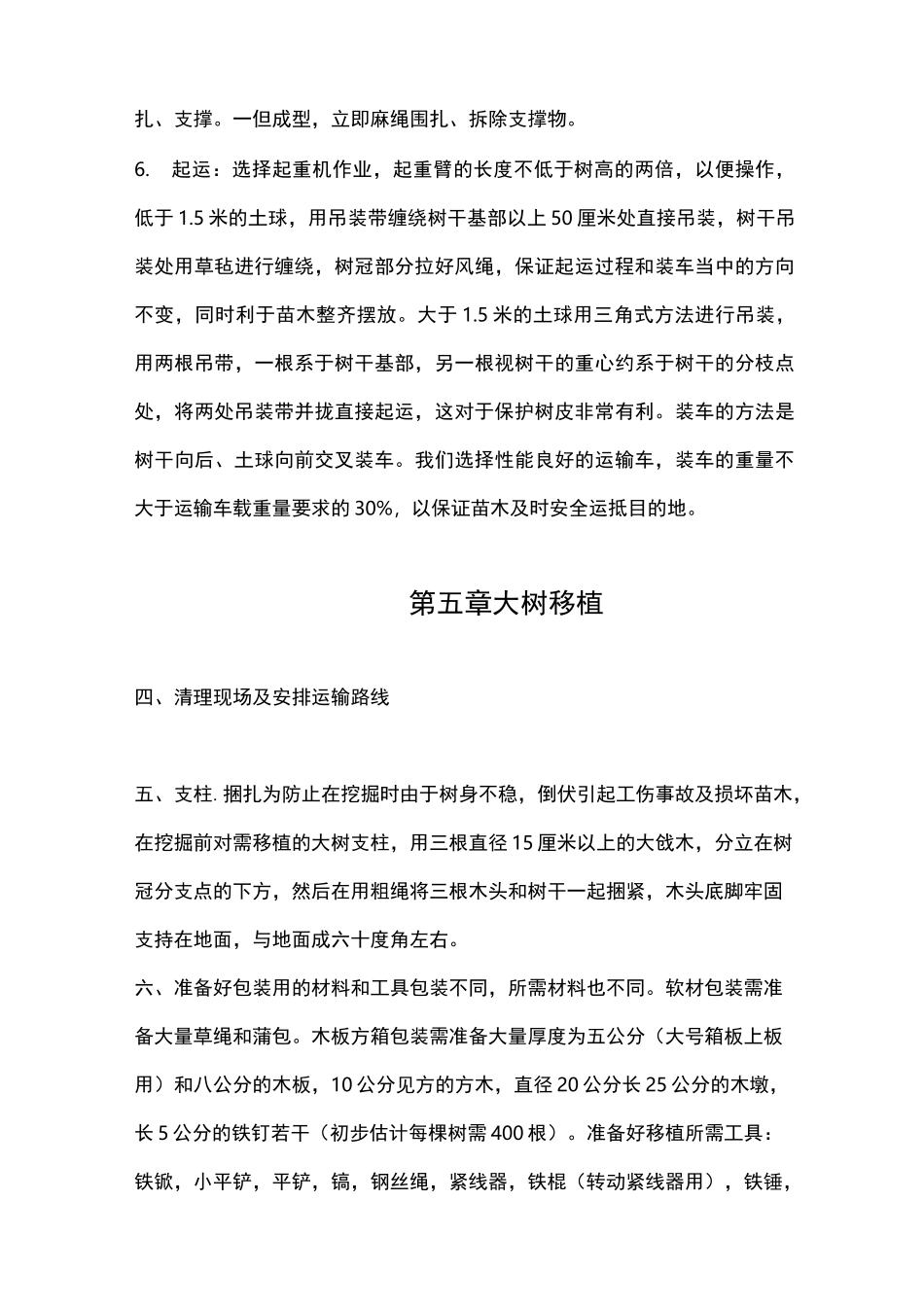

一但成型,立即麻绳围扎、拆除支撑物
起运:选择起重机作业,起重臂的长度不低于树高的两倍,以便操作,低于 1
5 米的土球,用吊装带缠绕树干基部以上 50 厘米处直接吊装,树干吊装处用草毡进行缠绕,树冠部分拉好风绳,保证起运过程和装车当中的方向不变,同时利于苗木整齐摆放
5 米的土球用三角式方法进行吊装,用两根吊带,一根系于树干基部,另一根视树干的重心约系于树干的分枝点处,将两处吊装带并拢直接起运,这对于保护树皮非常有利
