施工方案报审工程名称:高青黄河安澜湾景区景观工程致:山东同力建设项目管理有限公司(监理单位)我方已根据施工合同的有关规定完成了 PE 拉管专项(方案) 的编制,并经我单位上级技术负责人审查批准,请予以审查

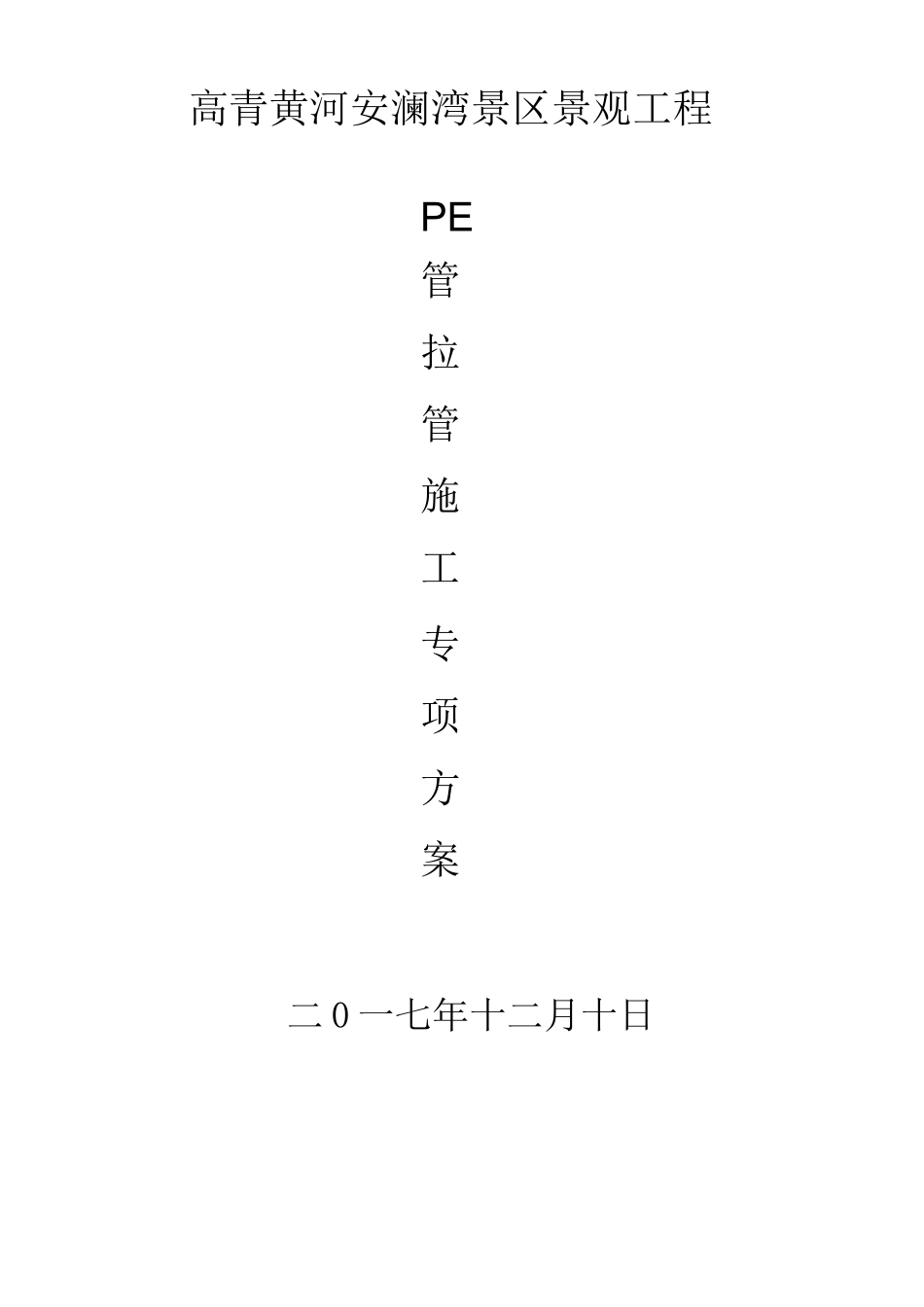

附:PE 拉管施工专项(方案)承包单位(章):项目经理:日期:—专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:高青黄河安澜湾景区景观工程PE管拉管施工专项方案二 0 一七年十二月十日PE 管拉管施工专项方案一、工程概况本工程为山东省高青县黄河安澜湾景区一期工程,项目用地位于刘春村北侧,南侧为黄河堤防道路,北侧紧邻黄河,用地范围约 9
13 万平方米
因施工现场为黄河大堤区,管道与已建成大堤沥青路面交叉,属于不可明挖地段,采用水平定向钻进(拉管)施工

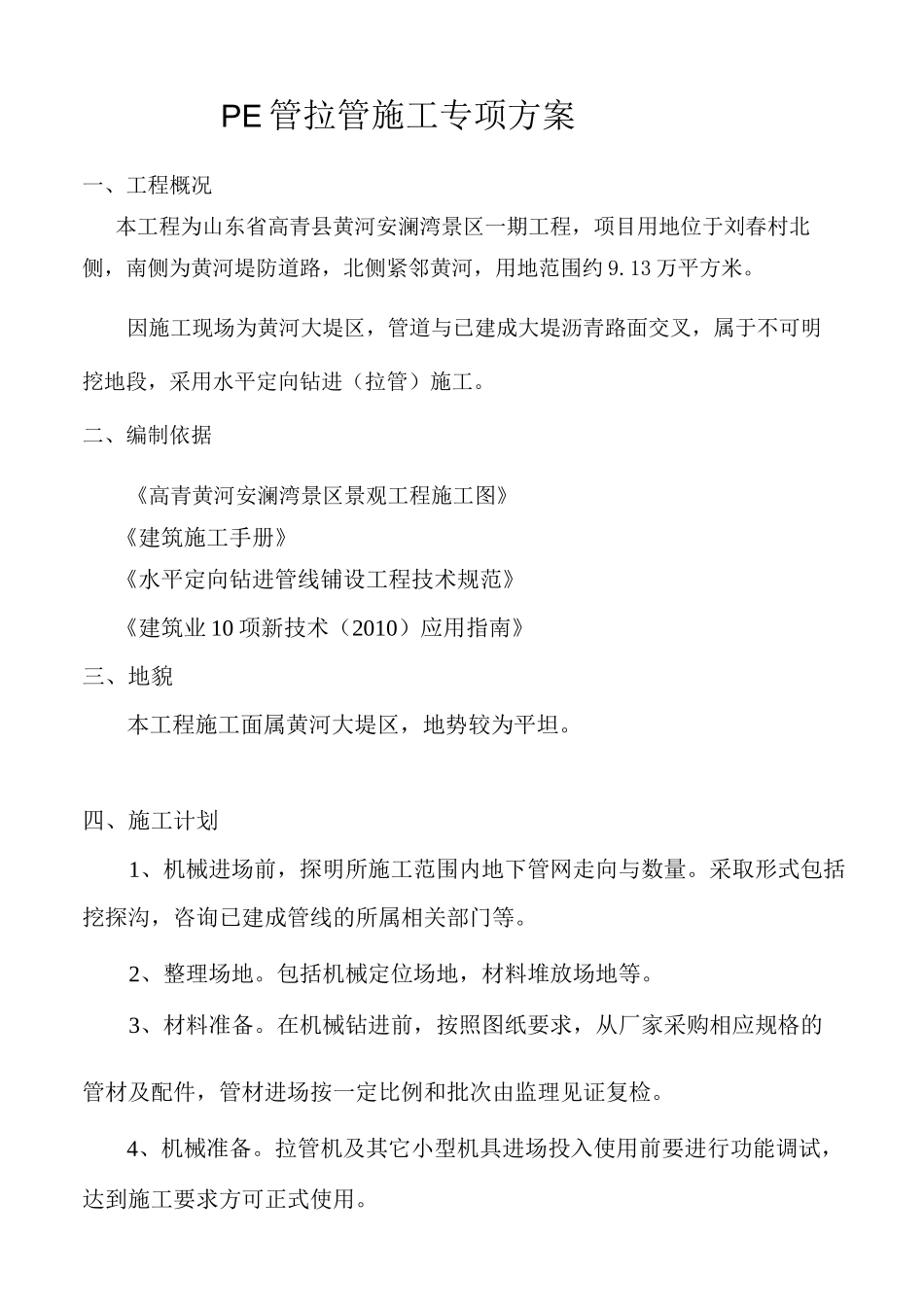

二、编制依据《高青黄河安澜湾景区景观工程施工图》《建筑施工手册》《水平定向钻进管线铺设工程技术规范》《建筑业 10 项新技术(2010)应用指南》三、地貌本工程施工面属黄河大堤区,地势较为平坦
四、施工计划1、机械进场前,探明所施工范围内地下管网走向与数量
采取形式包括挖探沟,咨询已建成管线的所属相关部门等
2、整理场地
包括机械定位场地,材料堆放场地等
3、材料准备
在机械钻进前,按照图纸要求,从厂家采购相应规格的管材及配件,管材进场按一定比例和批次由监理见证复检
4、机械准备
拉管机及其它小型机具进场投入使用前要进行功能调试,达到施工要求方可正式使用
机械类别机械型号机械数量发电机QJ3800B1 台水平定向钻机XZ320D1 台焊机1 台潜水泵3 寸出口1 台配套工程车1 台泥浆泵1 台对讲机两对地下管线探测系统RD80001 套定向钻进导向系统1 套5、劳动力准备:类别人数备注管理人员3 人项目部专职人员及班组长钻机操作员2 人钻机五台焊工2 人PE 管口对接拉管
