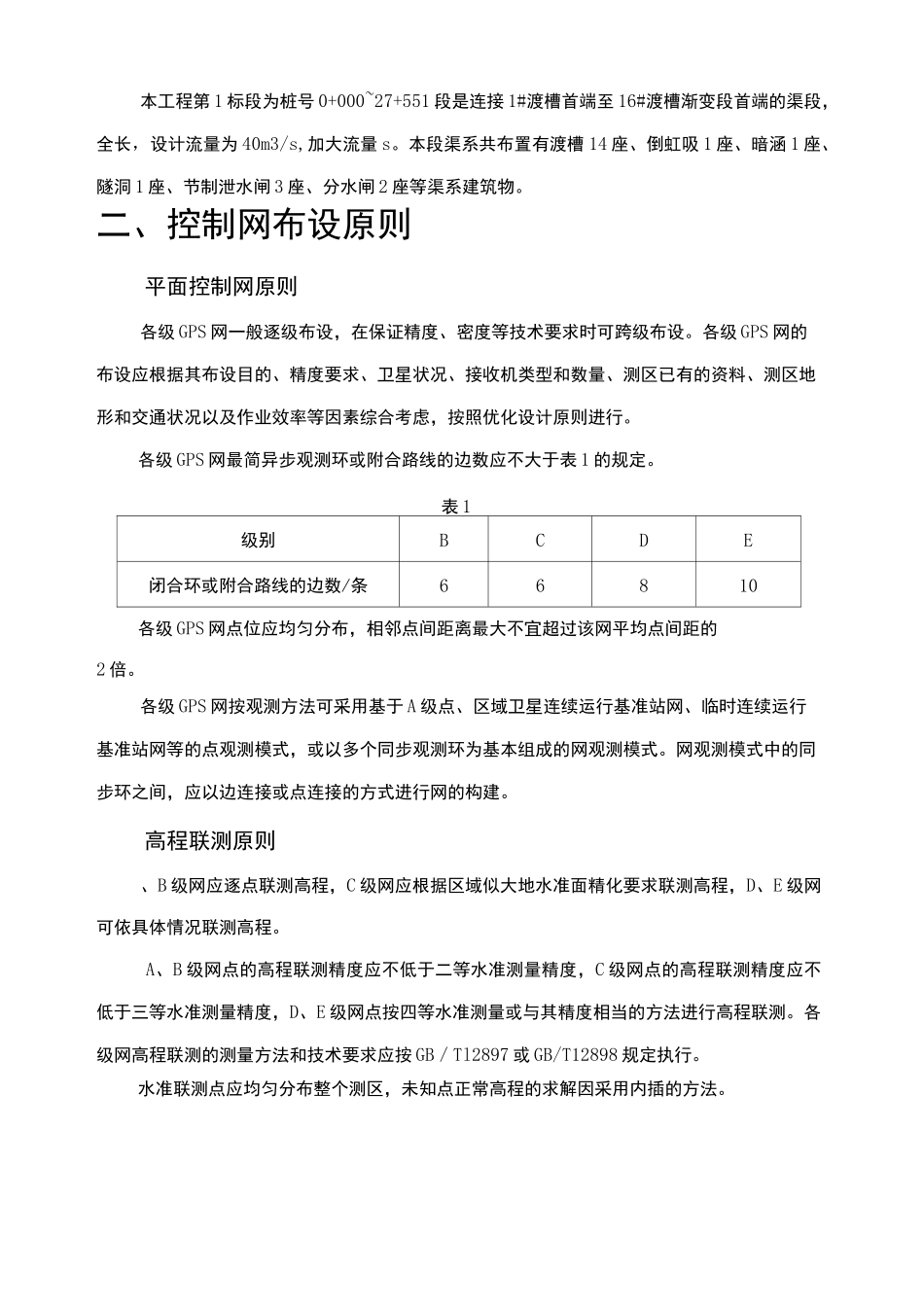

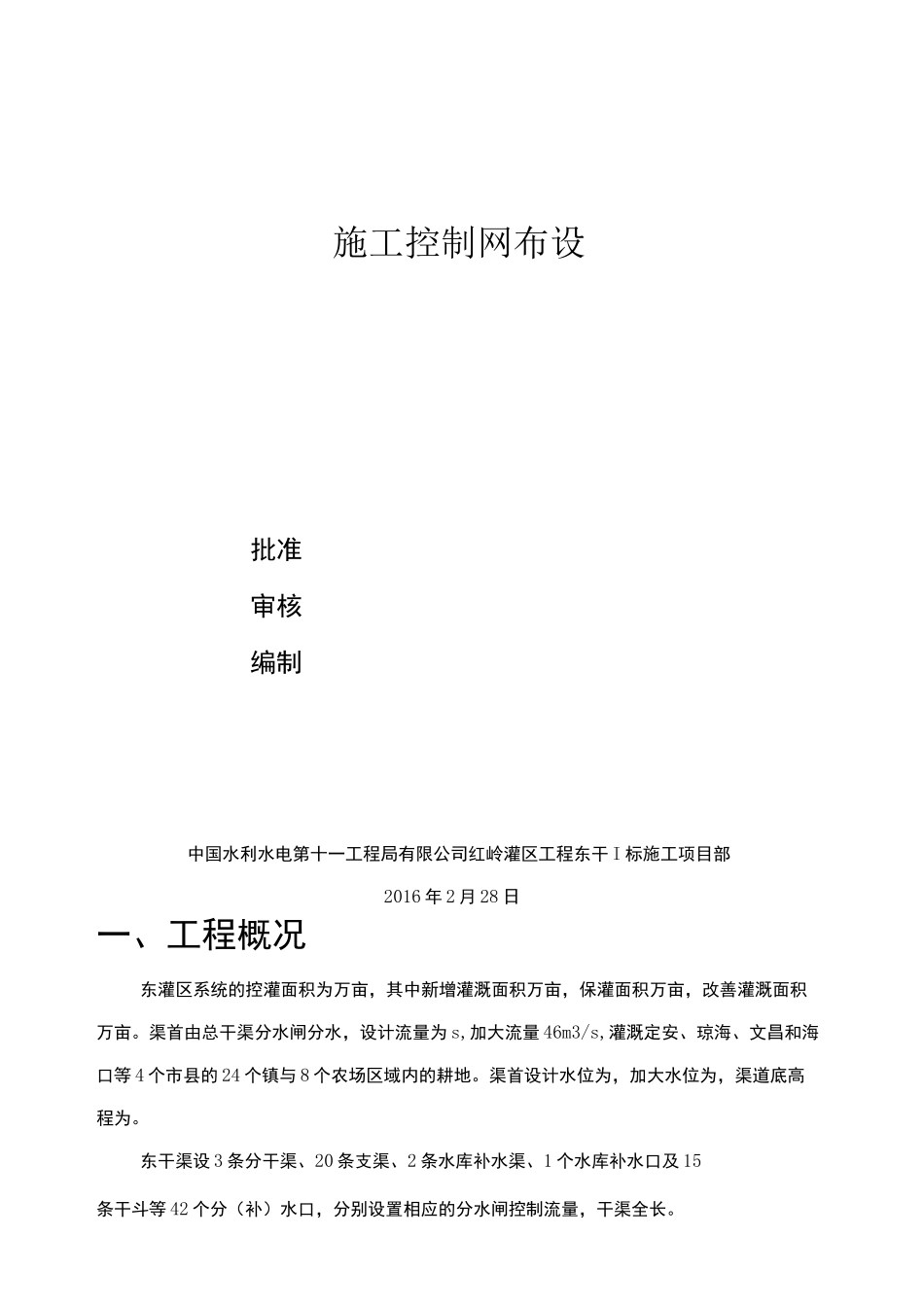

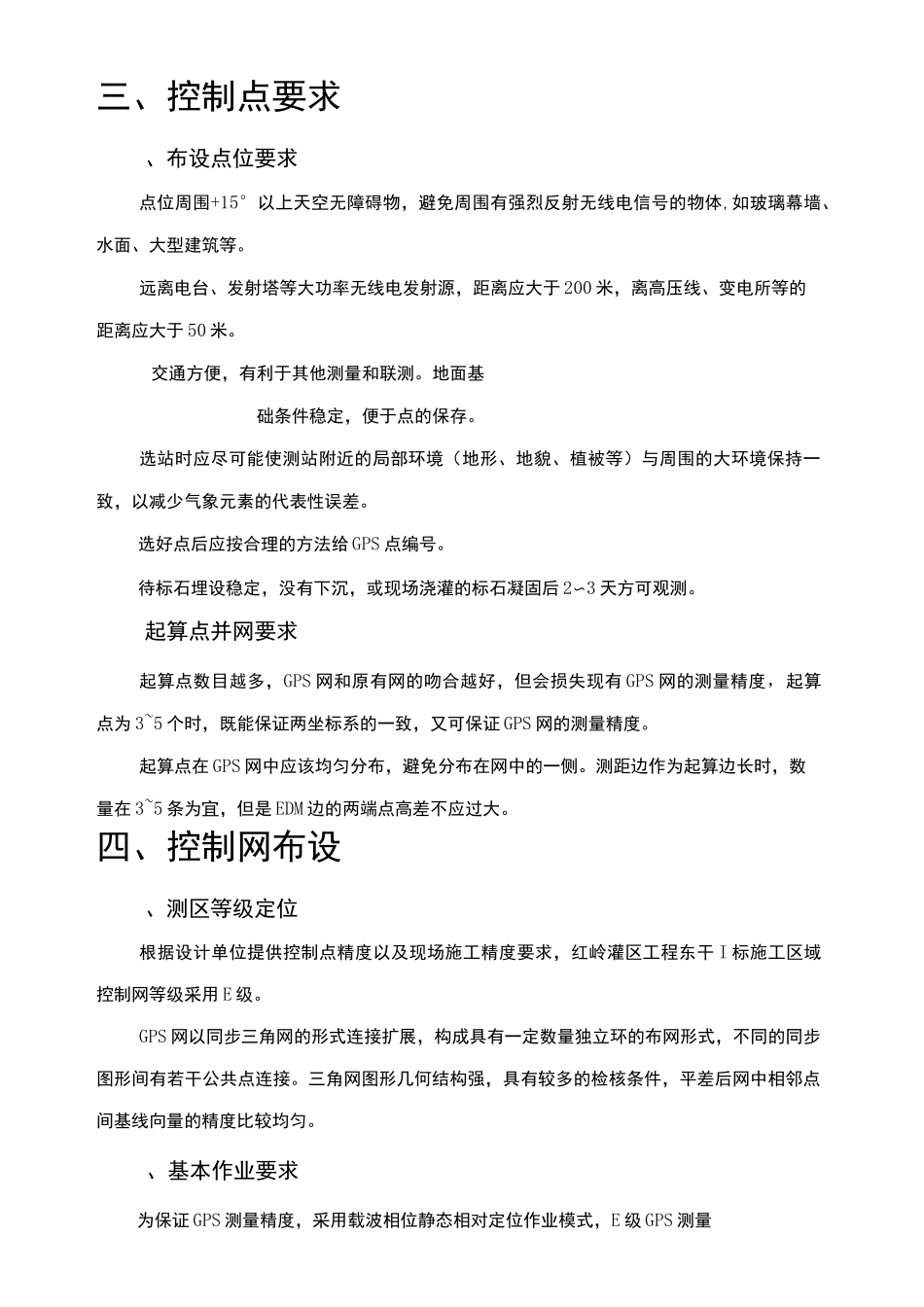

施工控制网布设批准审核编制中国水利水电第十一工程局有限公司红岭灌区工程东干 I 标施工项目部2016 年 2 月 28 日一、工程概况东灌区系统的控灌面积为万亩,其中新增灌溉面积万亩,保灌面积万亩,改善灌溉面积万亩。渠首由总干渠分水闸分水,设计流量为 s,加大流量 46m3/s,灌溉定安、琼海、文昌和海口等 4 个市县的 24 个镇与 8 个农场区域内的耕地。渠首设计水位为,加大水位为,渠道底高程为。东干渠设 3 条分干渠、20 条支渠、2 条水库补水渠、1 个水库补水口及 15条干斗等 42 个分(补)水口,分别设置相应的分水闸控制流量,干渠全长。本工程第 1 标段为桩号 0+000~27+551 段是连接 1#渡槽首端至 16#渡槽渐变段首端的渠段,全长,设计流量为 40m3/s,加大流量 s。本段渠系共布置有渡槽 14 座、倒虹吸 1 座、暗涵 1 座、隧洞 1 座、节制泄水闸 3 座、分水闸 2 座等渠系建筑物。二、控制网布设原则平面控制网原则各级 GPS 网一般逐级布设,在保证精度、密度等技术要求时可跨级布设。各级 GPS 网的布设应根据其布设目的、精度要求、卫星状况、接收机类型和数量、测区已有的资料、测区地形和交通状况以及作业效率等因素综合考虑,按照优化设计原则进行。各级 GPS 网最简异步观测环或附合路线的边数应不大于表 1 的规定。表 1级别BCDE闭合环或附合路线的边数/条66810各级 GPS 网点位应均匀分布,相邻点间距离最大不宜超过该网平均点间距的2 倍。各级 GPS 网按观测方法可采用基于 A 级点、区域卫星连续运行基准站网、临时连续运行基准站网等的点观测模式,或以多个同步观测环为基本组成的网观测模式。网观测模式中的同步环之间,应以边连接或点连接的方式进行网的构建。高程联测原则、B 级网应逐点联测高程,C 级网应根据区域似大地水准面精化要求联测高程,D、E 级网可依具体情况联测高程。A、B 级网点的高程联测精度应不低于二等水准测量精度,C 级网点的高程联测精度应不低于三等水准测量精度,D、E 级网点按四等水准测量或与其精度相当的方法进行高程联测。各级网高程联测的测量方法和技术要求应按 GB/Tl2897 或 GB/T12898 规定执行。水准联测点应均匀分布整个测区,未知点正常高程的求解因采用内插的方法。三、控制点要求、布设点位要求点位周围+15°以上天空无障碍物,避免周围有强烈反射无线电信号的物体,如玻璃幕墙、水面、大型建筑等。远离电台、发射塔等大功率无...
