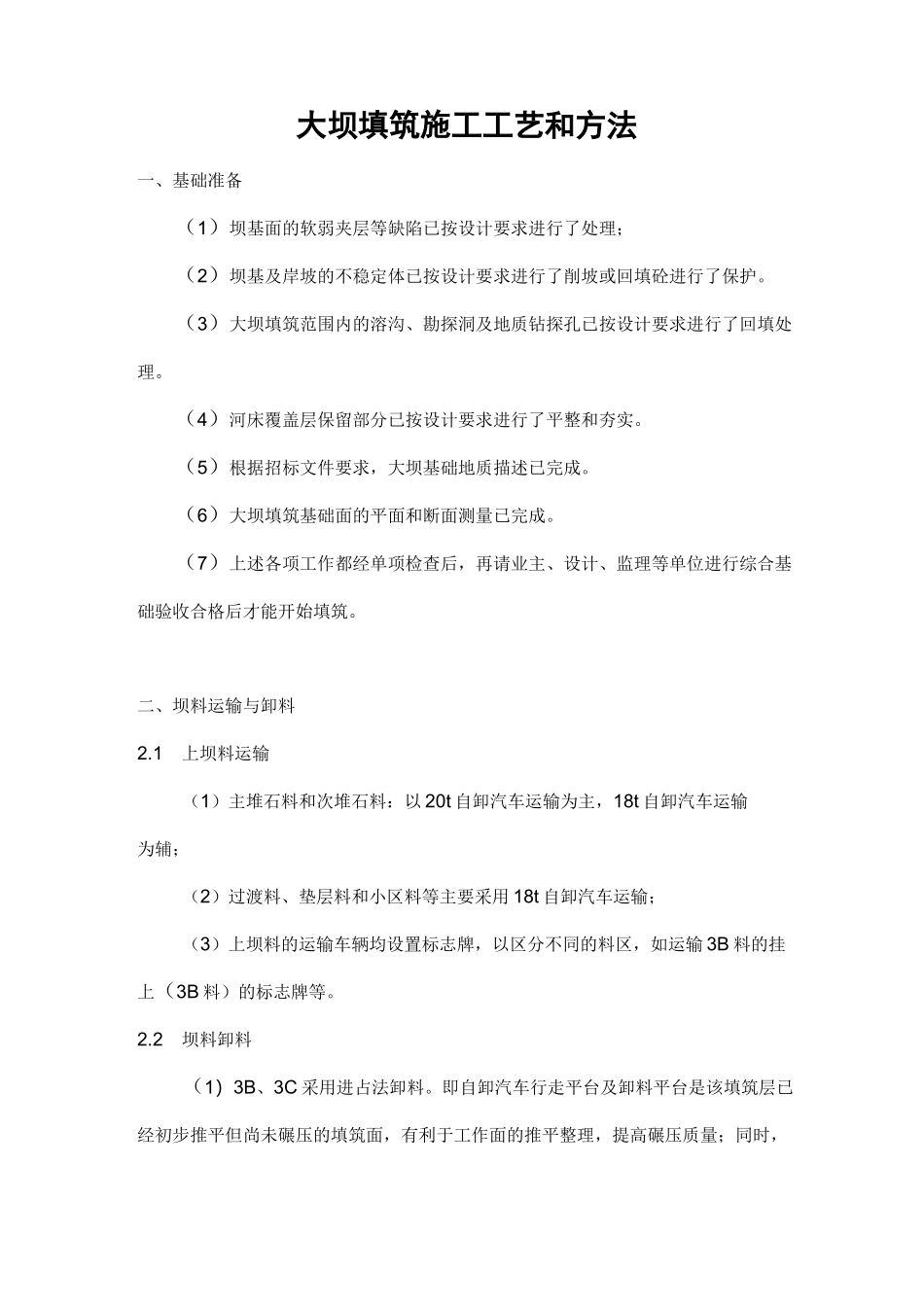

大坝填筑施工工艺和方法一、基础准备(1)坝基面的软弱夹层等缺陷已按设计要求进行了处理;(2)坝基及岸坡的不稳定体已按设计要求进行了削坡或回填砼进行了保护
(3)大坝填筑范围内的溶沟、勘探洞及地质钻探孔已按设计要求进行了回填处理
(4)河床覆盖层保留部分已按设计要求进行了平整和夯实
(5)根据招标文件要求,大坝基础地质描述已完成
(6)大坝填筑基础面的平面和断面测量已完成
(7)上述各项工作都经单项检查后,再请业主、设计、监理等单位进行综合基础验收合格后才能开始填筑
二、坝料运输与卸料2
1上坝料运输(1)主堆石料和次堆石料:以 20t 自卸汽车运输为主,18t 自卸汽车运输为辅;(2)过渡料、垫层料和小区料等主要采用 18t 自卸汽车运输;(3)上坝料的运输车辆均设置标志牌,以区分不同的料区,如运输 3B 料的挂上(3B 料)的标志牌等
2坝料卸料(1)3B、3C 采用进占法卸料
即自卸汽车行走平台及卸料平台是该填筑层已经初步推平但尚未碾压的填筑面,有利于工作面的推平整理,提高碾压质量;同时,细颗粒与大颗粒石料间的嵌填作用,有利于提高干密度,确保填筑质量
(2)2A、3A 料采用后退法卸料,即在已压实的层面上后退卸料形成密集料堆,再用推土机平料
这种卸料方式可减少填筑料的分离,对防渗、减少渗流量有利

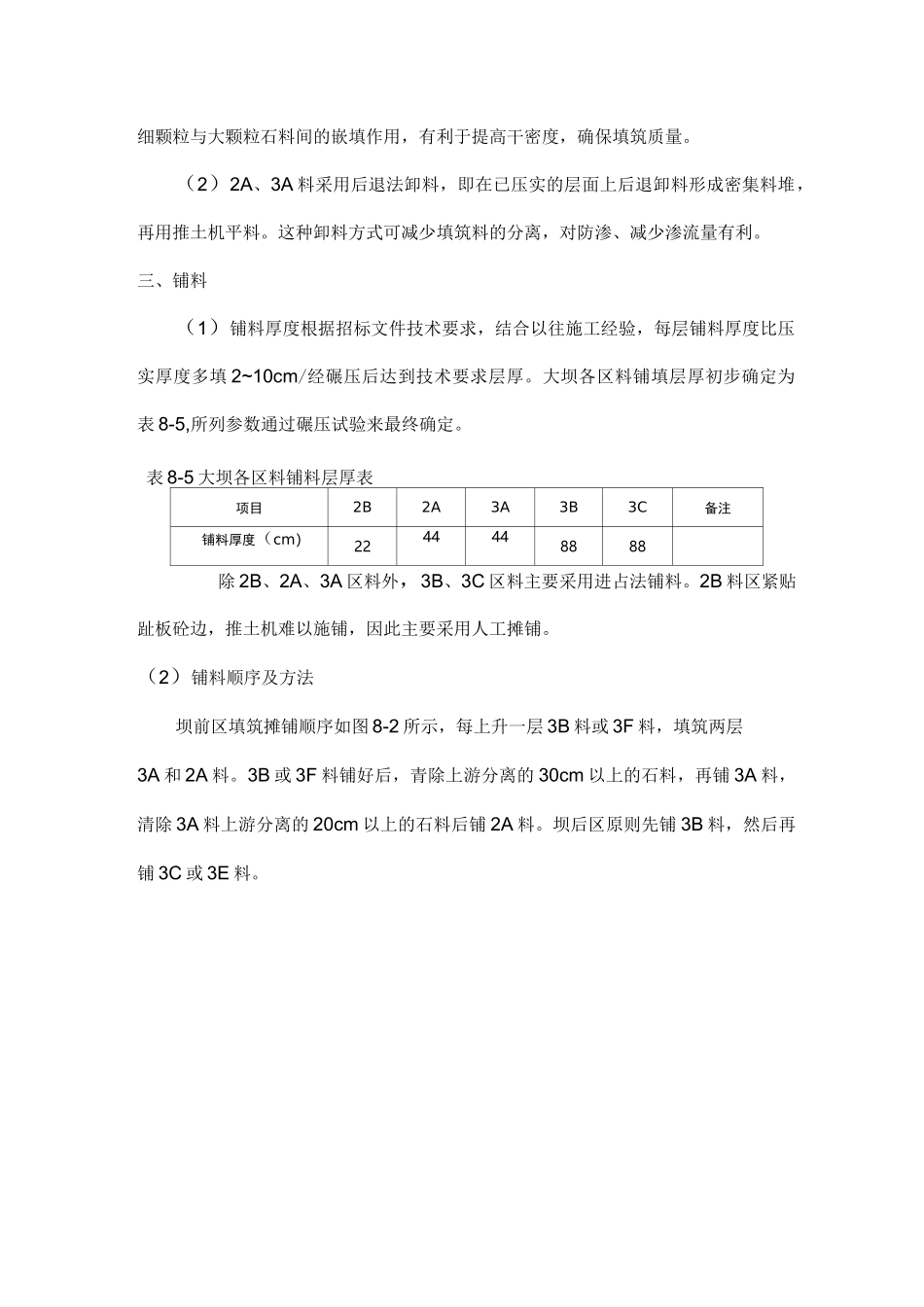

三、铺料(1)铺料厚度根据招标文件技术要求,结合以往施工经验,每层铺料厚度比压实厚度多填 2~10cm/经碾压后达到技术要求层厚
大坝各区料铺填层厚初步确定为表 8-5,所列参数通过碾压试验来最终确定
表 8-5 大坝各区料铺料层厚表项目2B2A3A3B3C备注铺料厚度(cm)2244448888除 2B、2A、3A 区料外,3B、3C 区料主要采用进占法铺料
2B 料区紧贴趾板砼边,推土机难以施铺,因此主要采用人工摊铺
(2)铺料顺序及方法坝前区填筑摊铺顺序如图 8-2
