永寿县毛家山煤矿主排水泵联合排水试验报告2020 年 6 月 30 日永寿县毛家山煤矿主排水系统联合排水试验报告为保证矿井主排水系统能够满足最大涌水量时排水,我矿对的主排水泵及泵房供配电系统、排水管路进行了全面检查检修,机电队对现在的两台水泵加强管理,保证正常运行,并于 2020 年 6 月 30 日 9:00—11:30 对井下主排水泵进行了联合排水试验
一、试验时间:2020 年 6 月 30 日 9:00—11:30二、试验地点:井下中央泵房三、参加联合试运转人员机电矿长:孙孝伟机电科长:王锦文电工:齐家海任士伍水泵司机:赵国杰四、排水系统基本情况:1、涌水量;(1) 矿井正常涌水量:设计 133m3/h,实测 5m3/h;(2) 矿井最大涌水量:设计 177m3/h,实测 13m3/h;2、水仓容积:850m33、主供电电源电缆型号:I 回路:MY0
66/11403X50+1X25303 米,II 回路:MY0

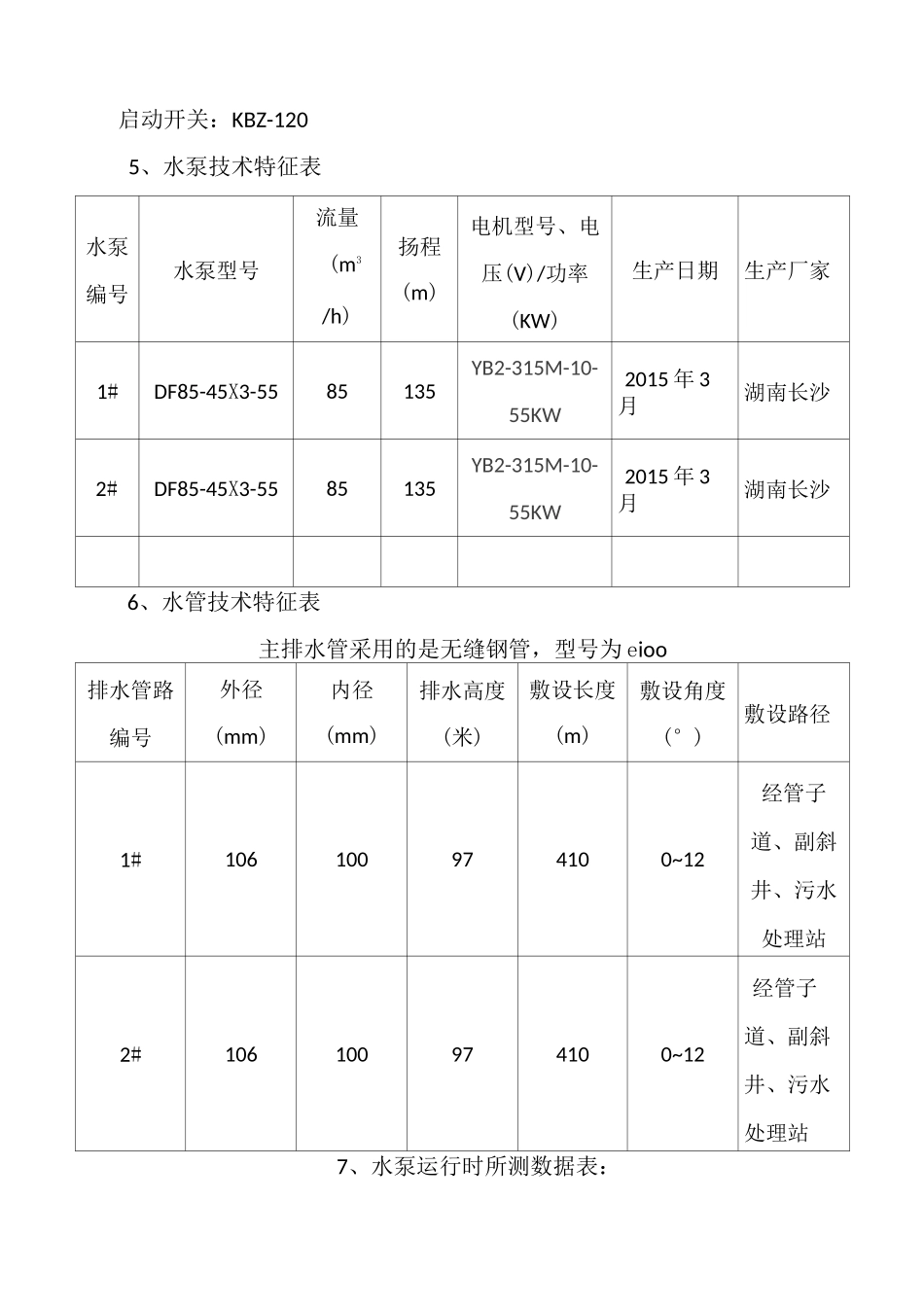

66/11403X50+1X25320 米,水泵负荷线型号:MY0
66/11403X35+1X164、控制开关型号:启动开关:KBZ-1205、水泵技术特征表水泵编号水泵型号流量(m3/h)扬程(m)电机型号、电压(V)/功率(KW)生产日期生产厂家1#DF85-45X3-5585135YB2-315M-10-55KW2015 年 3月湖南长沙2#DF85-45X3-5585135YB2-315M-10-55KW2015 年 3月湖南长沙6、水管技术特征表主排水管采用的是无缝钢管,型号为 eioo排水管路编号外径(mm)内径(mm)排水高度(米)敷设长度(m)敷设角度(°)敷设路径1#106100974100~12经管子道、副斜井、污水处理站2#106100974100~12经管子道、副斜井、污水处理站7、水泵运行时所测数据表:投入运行水泵编号启泵时间停
